Sマンション 外部修繕工事
Sマンション外部修繕工事工事完了期間: 2024年07月22日~ 2024年07月27日

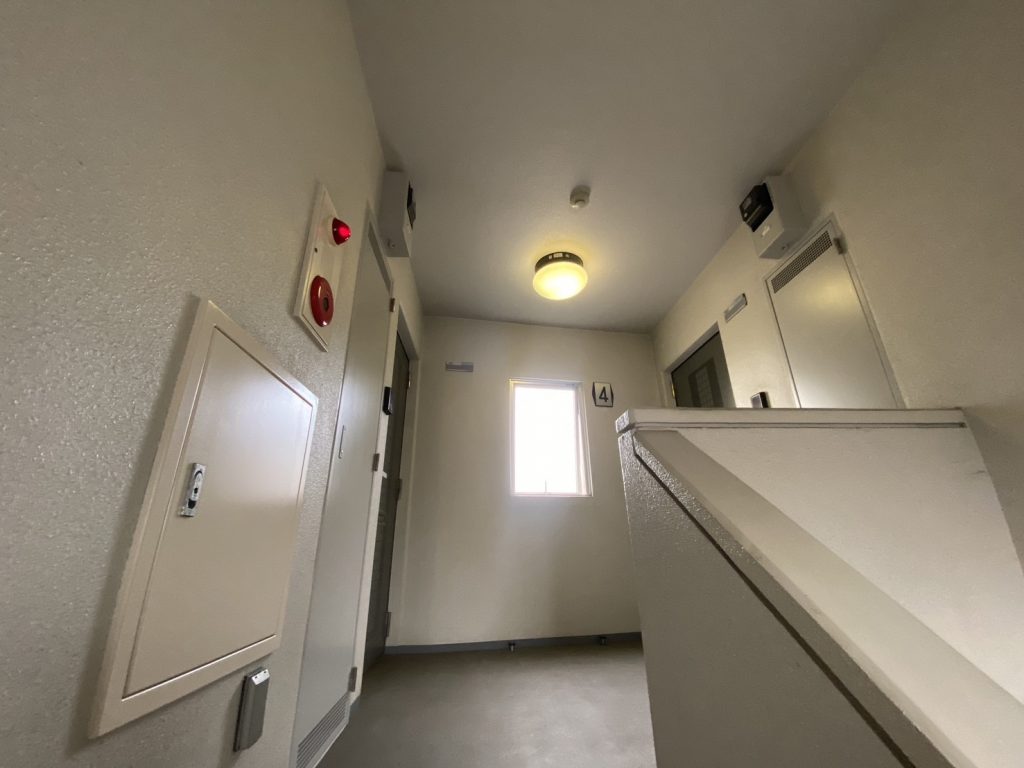

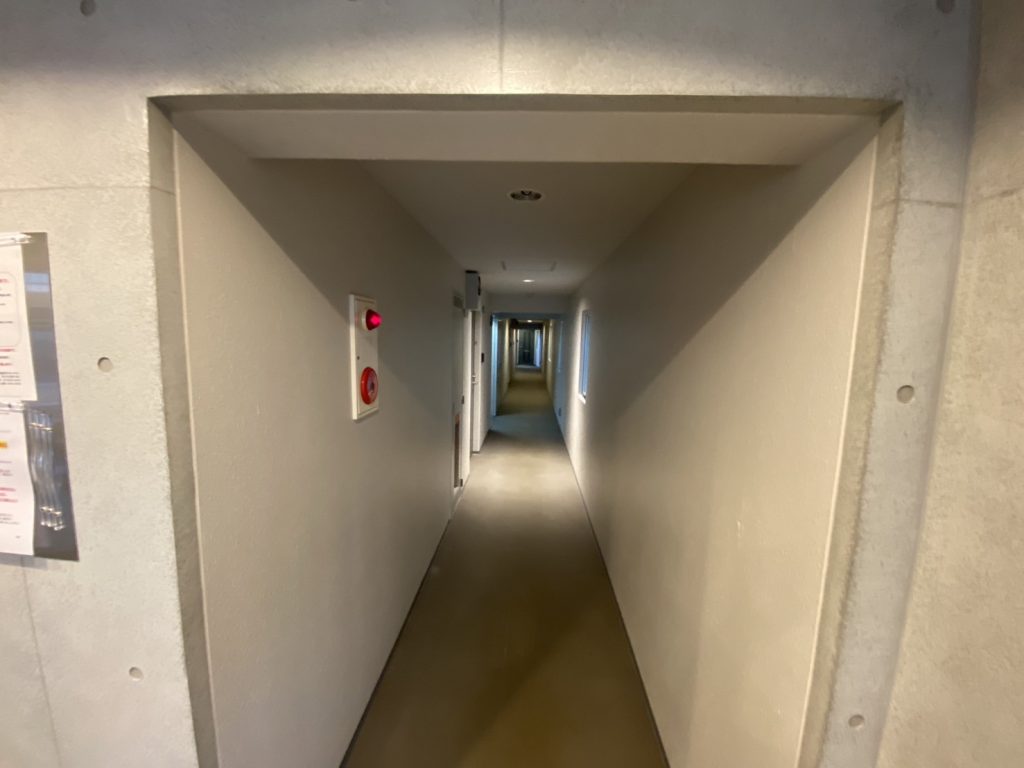

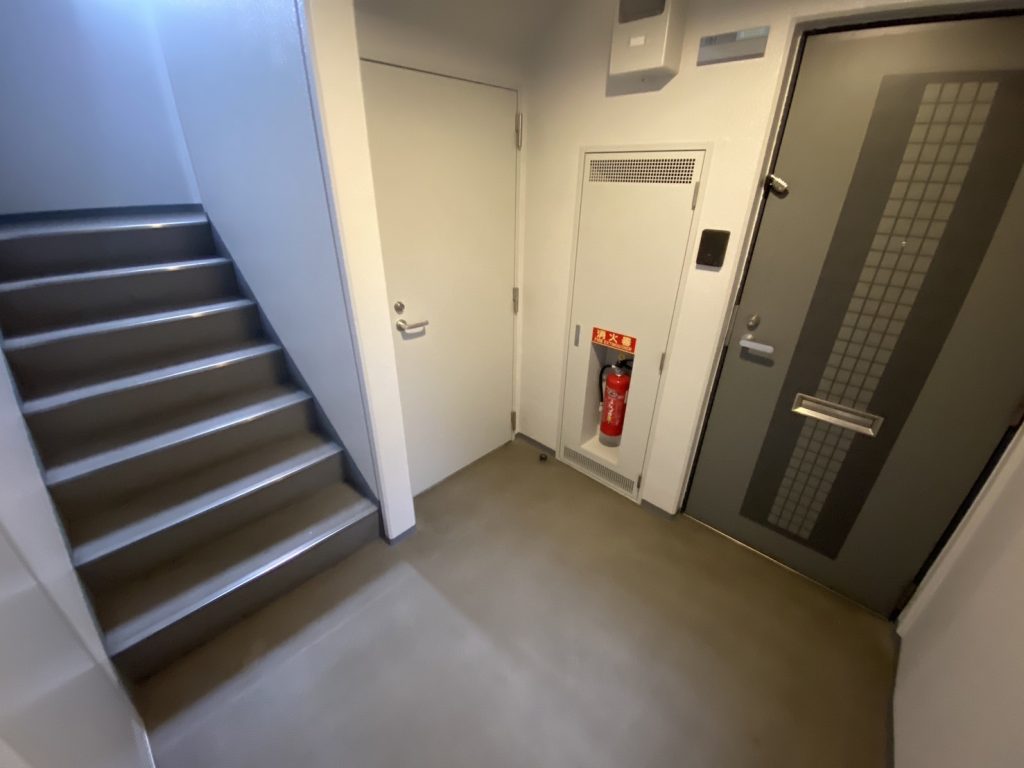

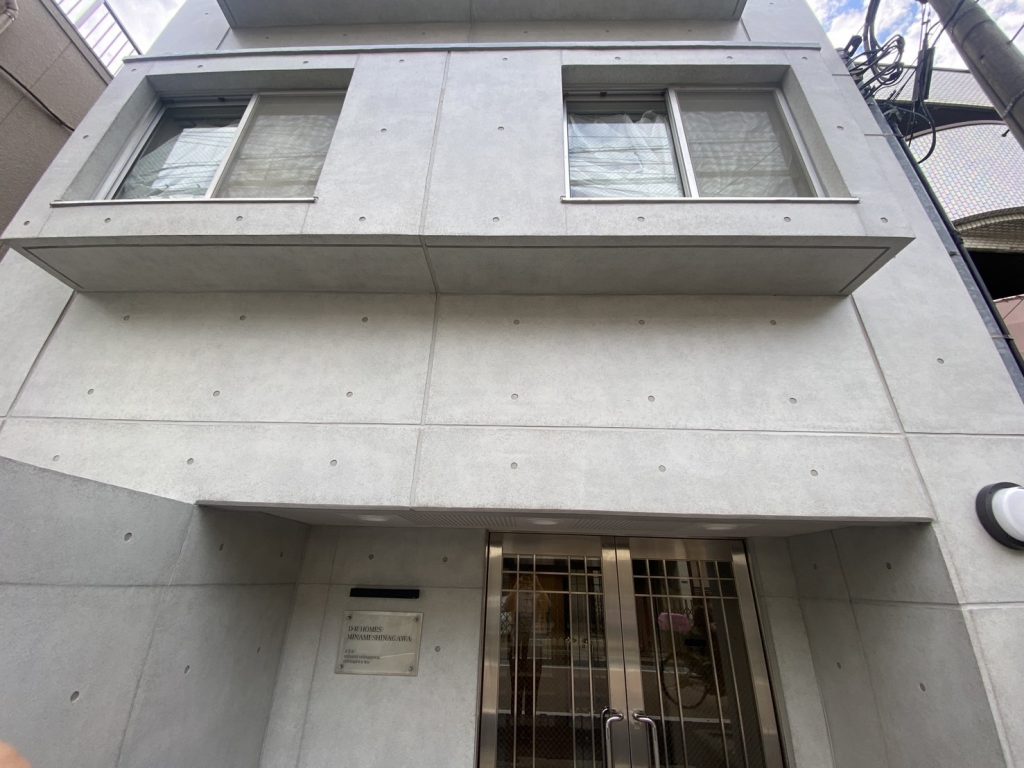

工事完了
工事完了
工事完了
工事完了
工事完了
工事完了
工事完了
工事完了
工事完了
Sマンション外部修繕工事第七週目期間: 2024年07月16日~ 2024年07月20日

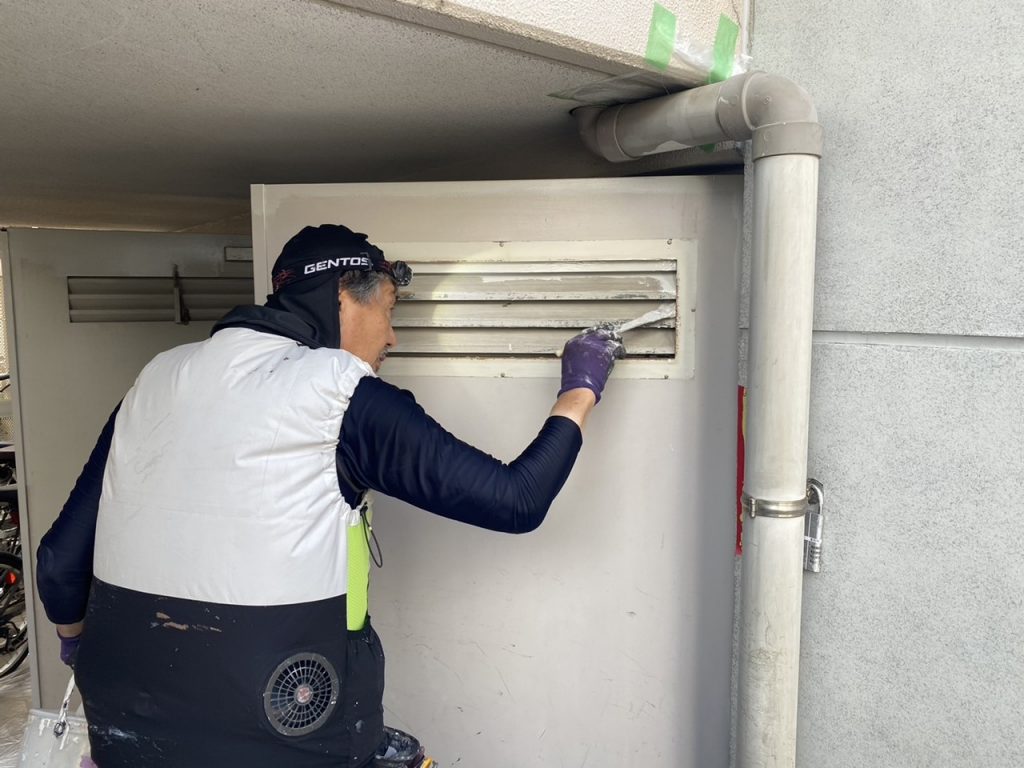

鉄部 塗装

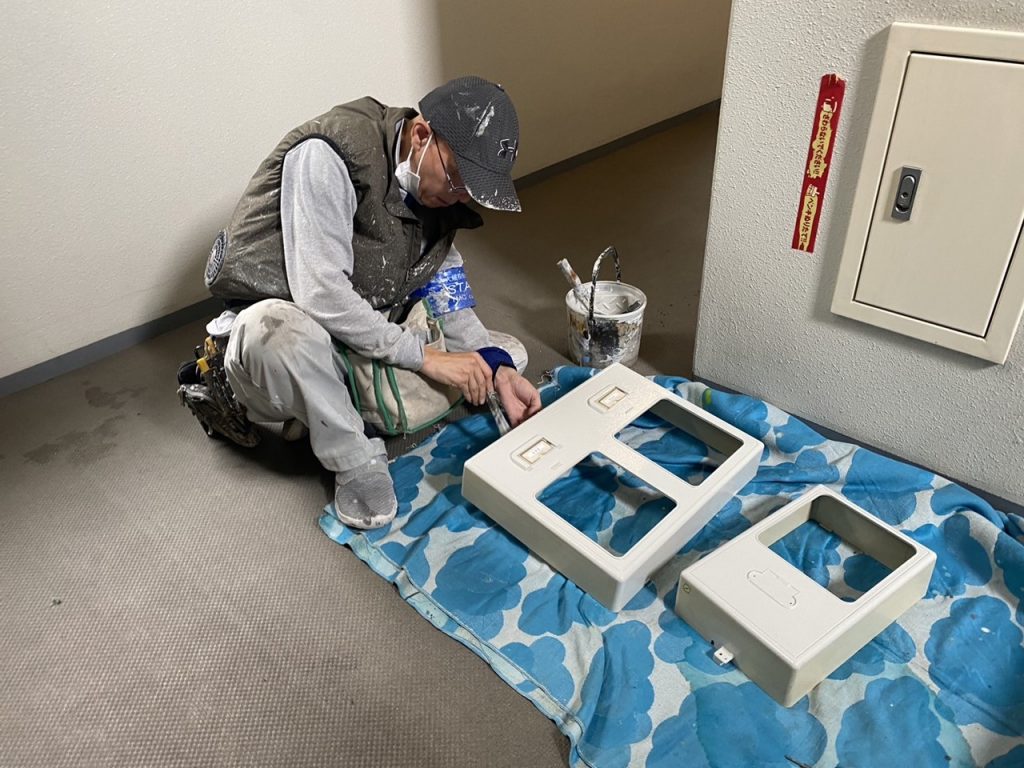

電気メーターボックス 塗装

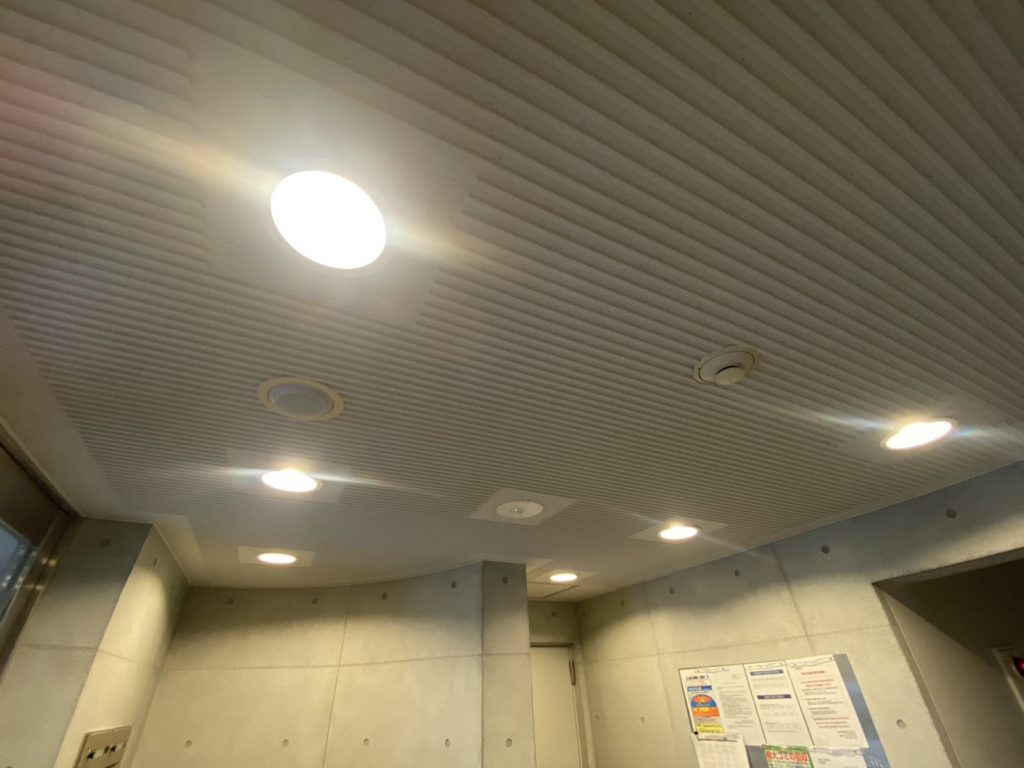

エントランス天井 塗装
電気工事

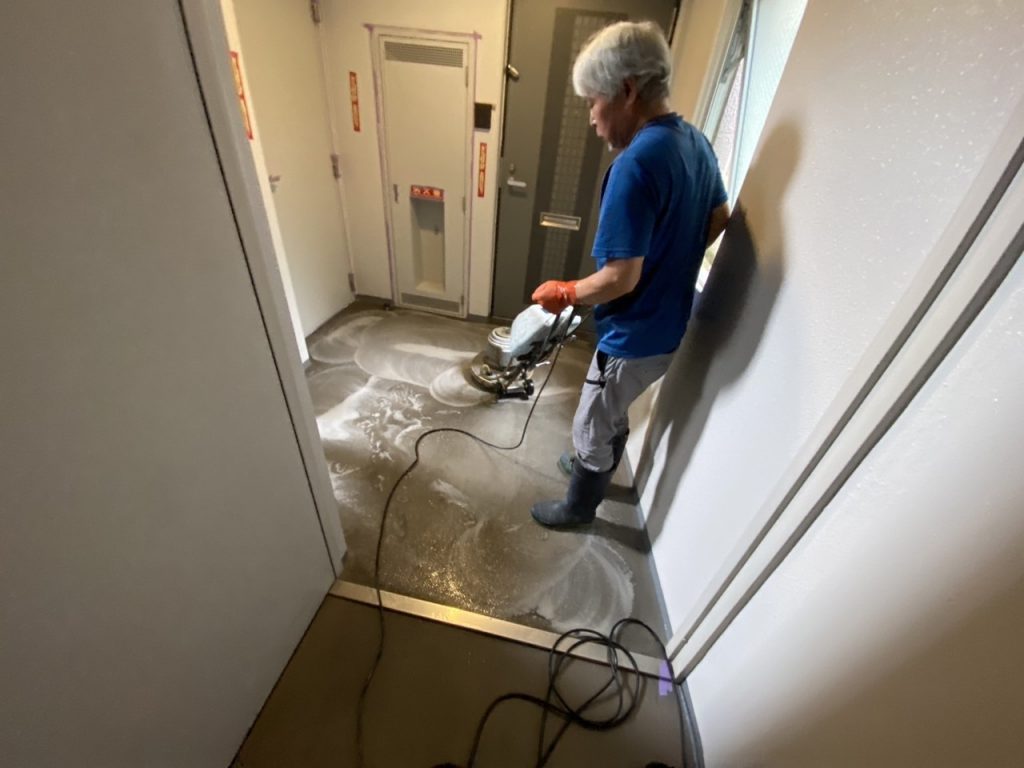

共用部 高圧洗浄
共用部 高圧洗浄
Sマンション外部修繕工事第六週目期間: 2024年07月08日~ 2024年07月13日

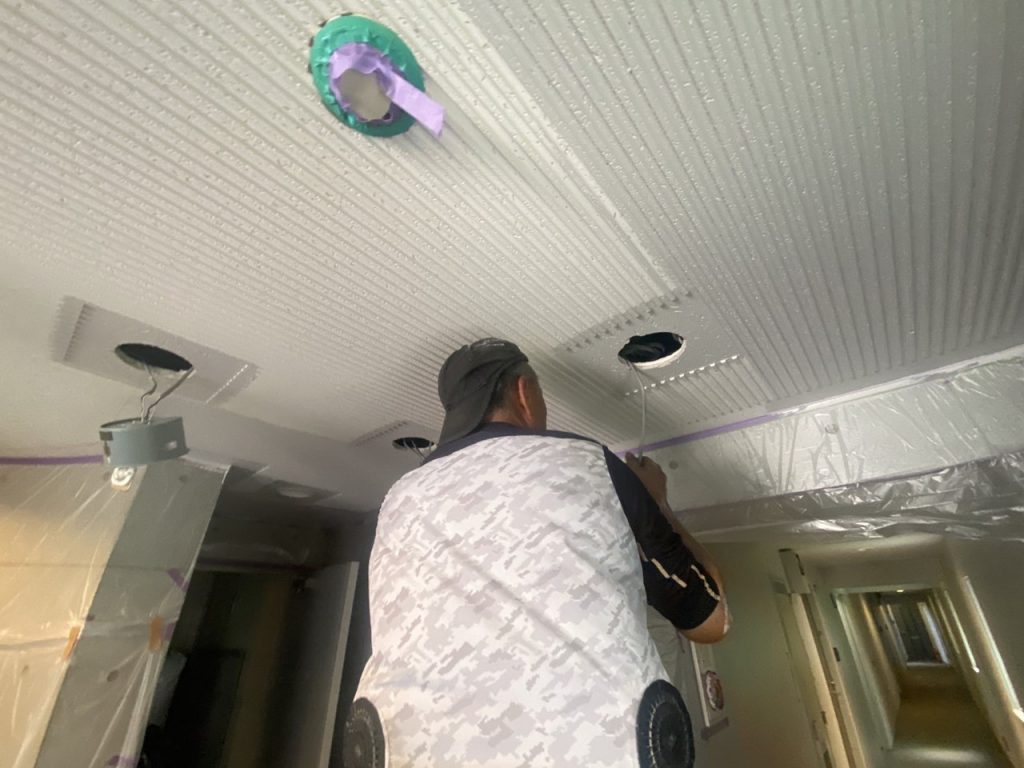

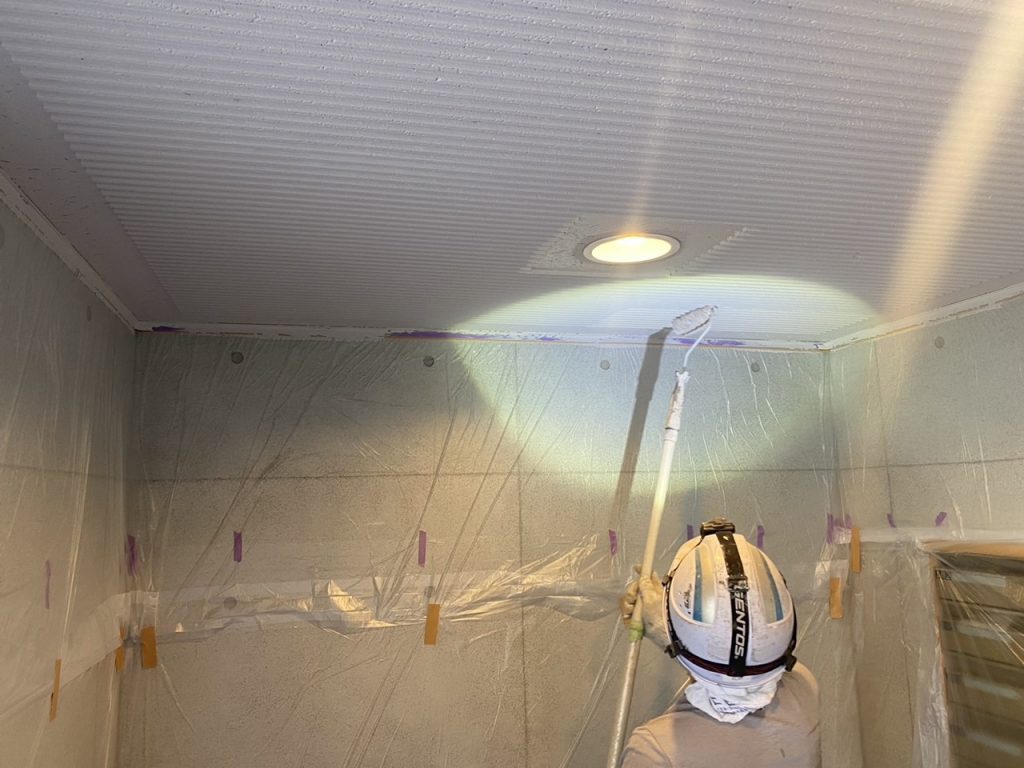

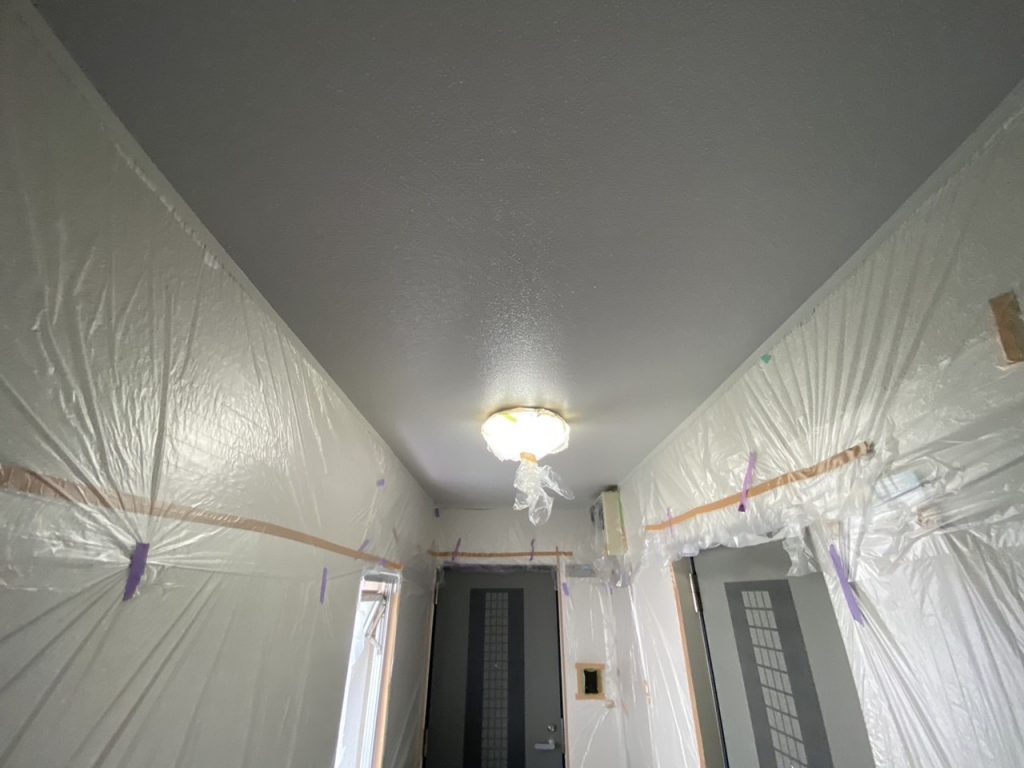

共用廊下 天井塗装

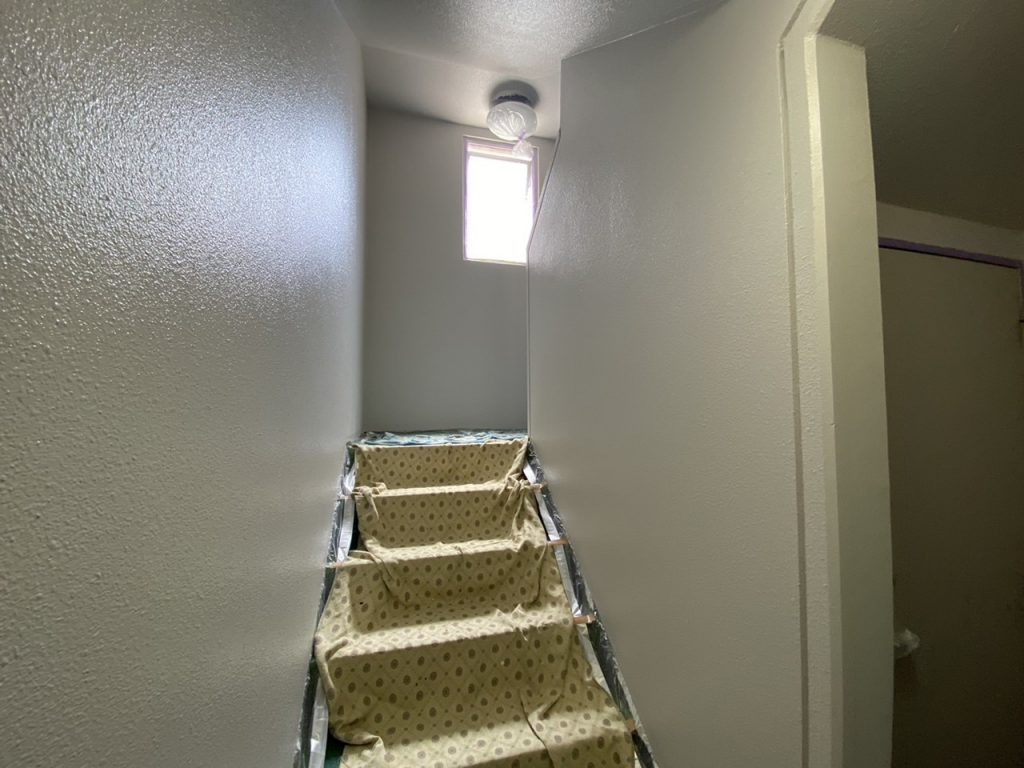

共用階段 天井塗装

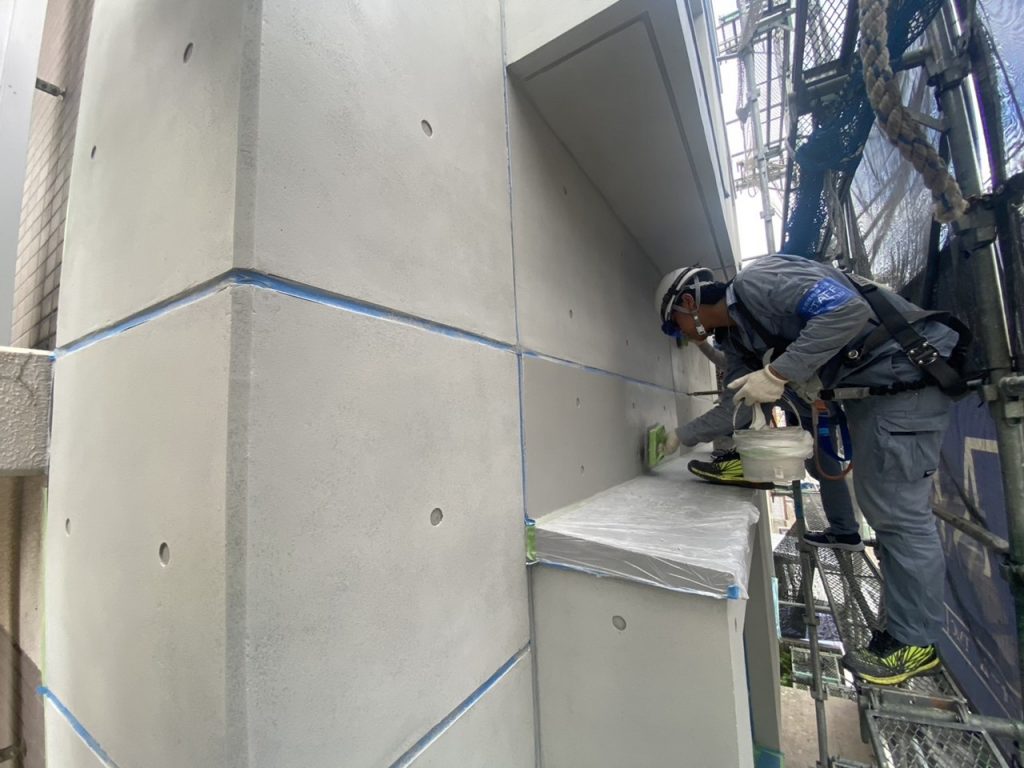

外壁 打放パターン塗装

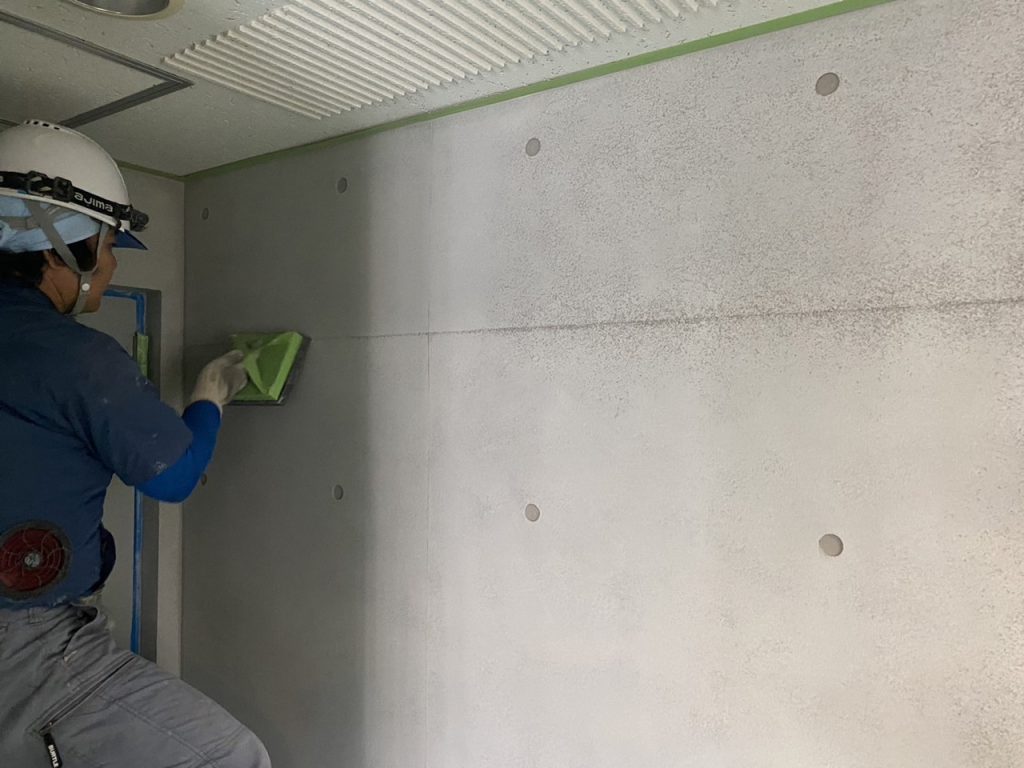

エントランス 打放パターン塗装

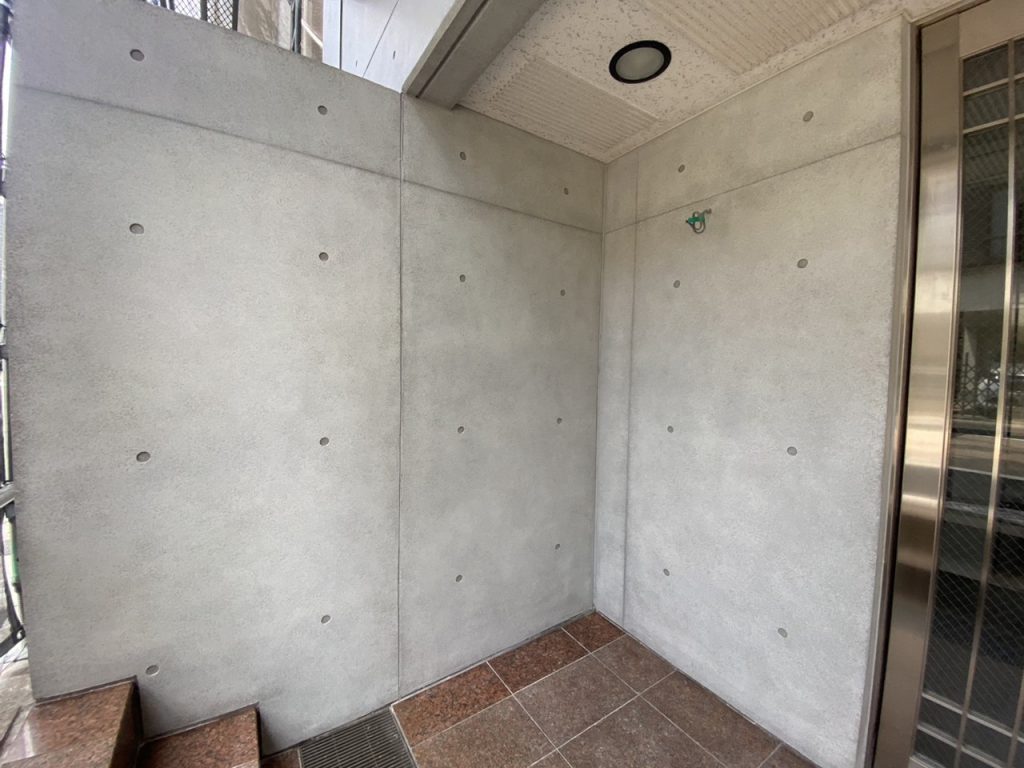

外壁 塗装完了

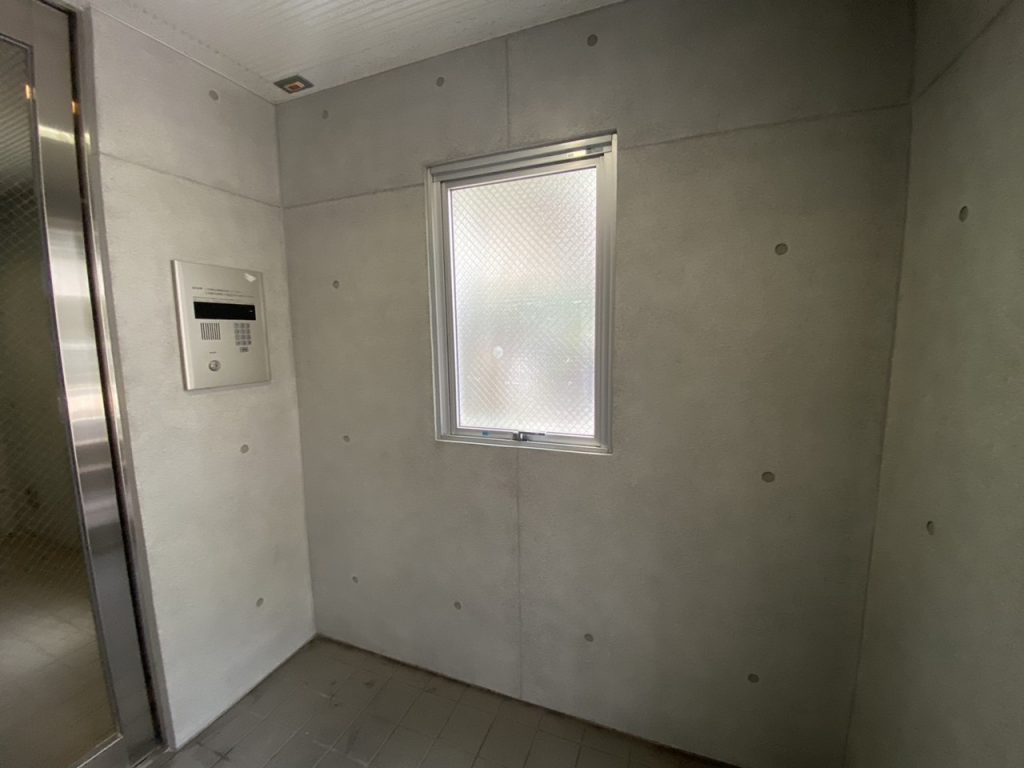

エントランス 塗装完了
Sマンション外部修繕工事第五週目期間: 2024年07月01日~ 2024年07月06日

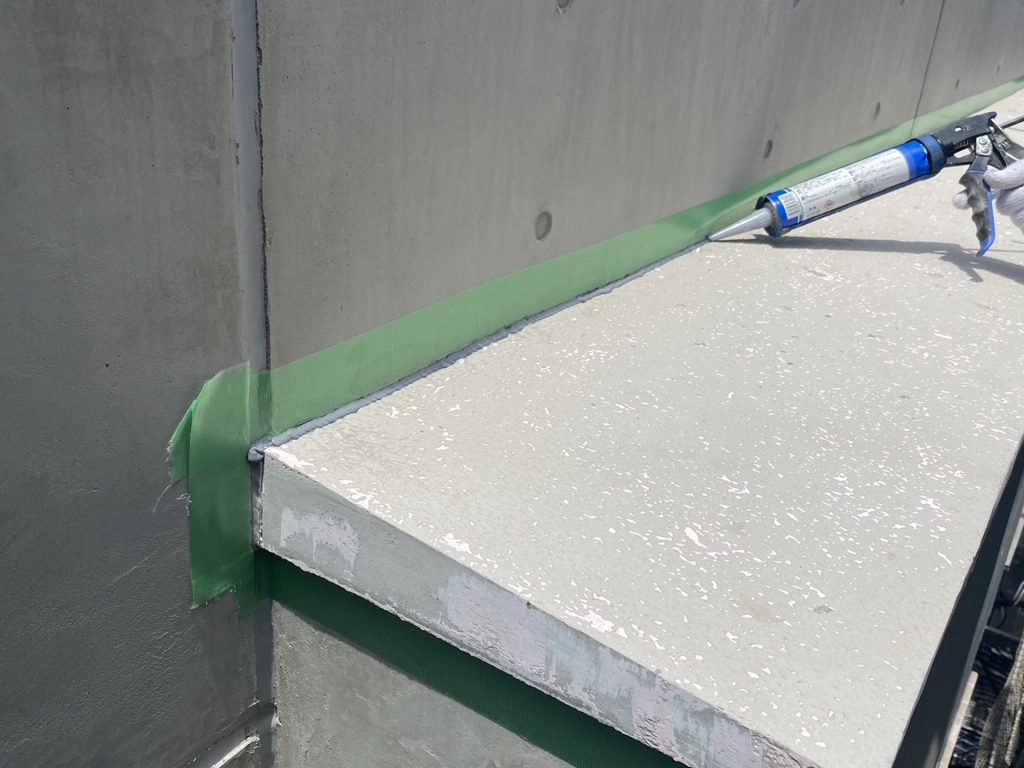

外壁庇 入隅シール充填

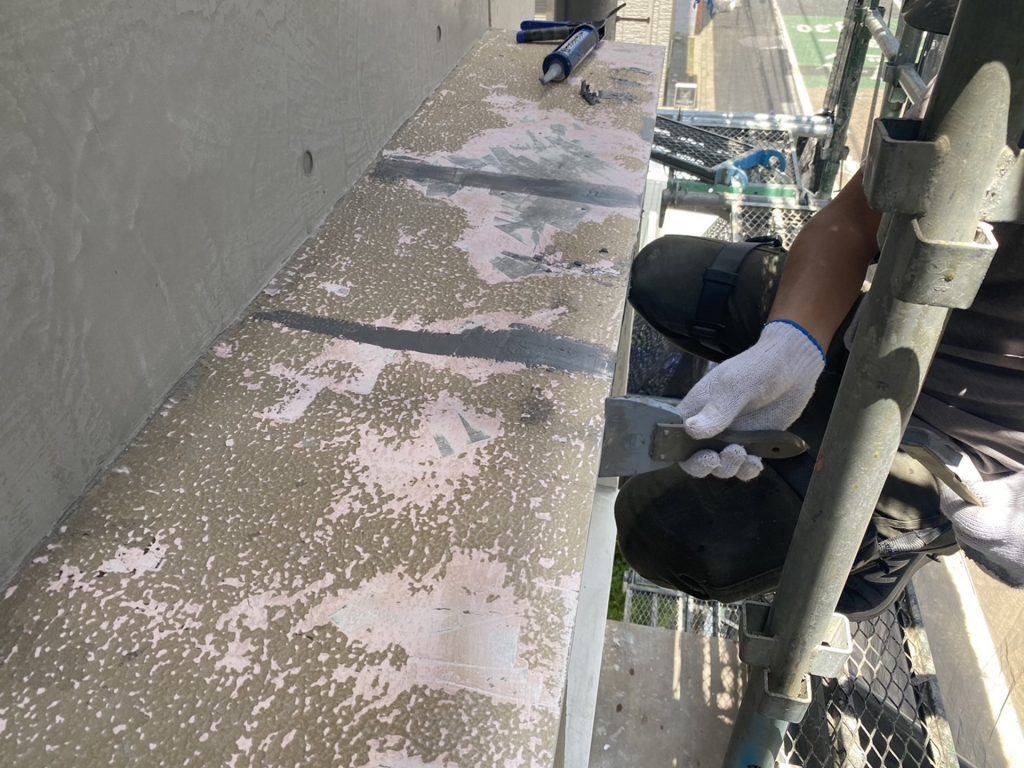

外壁庇 クラックシール充填

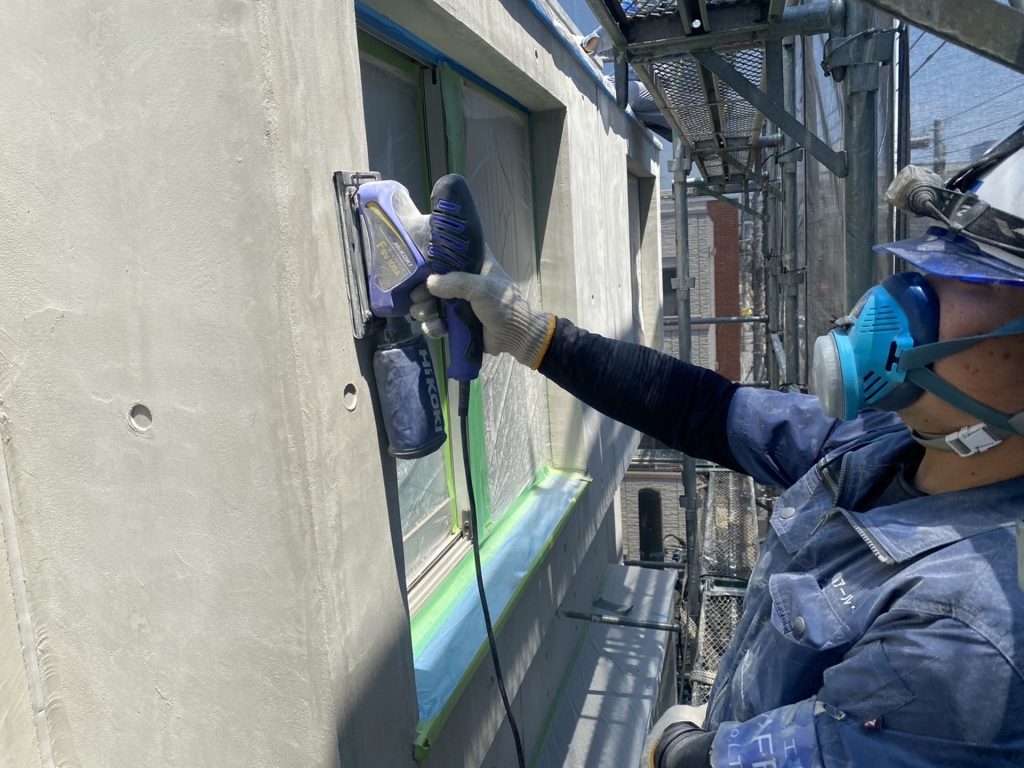

外壁 下地ケレン

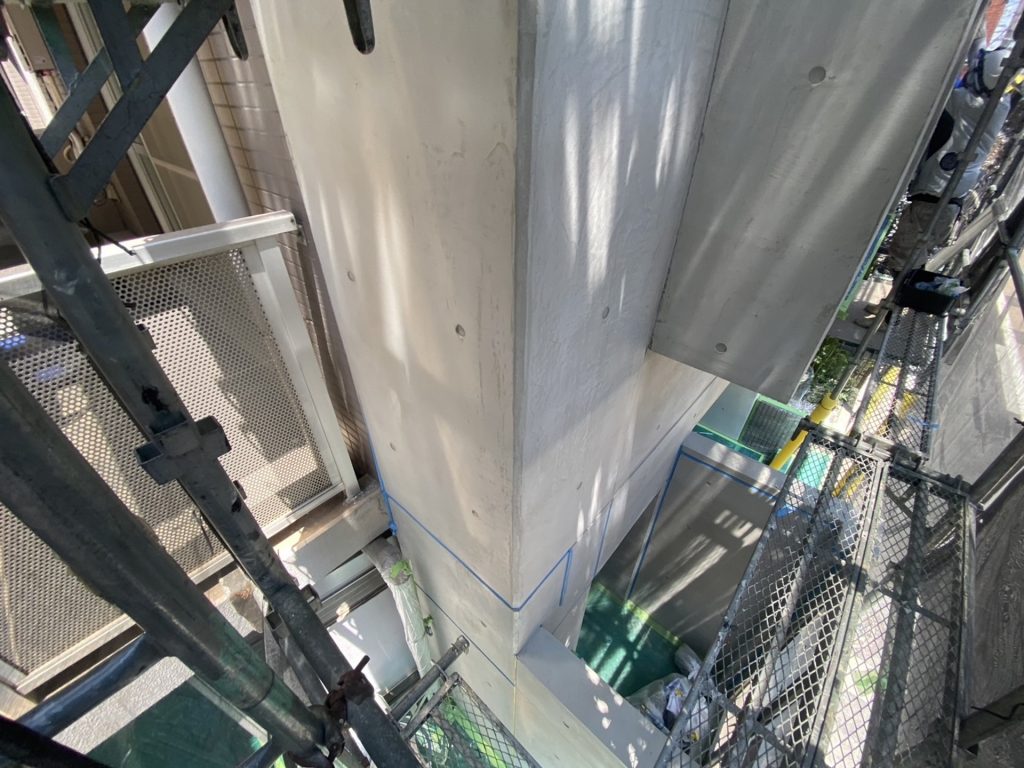

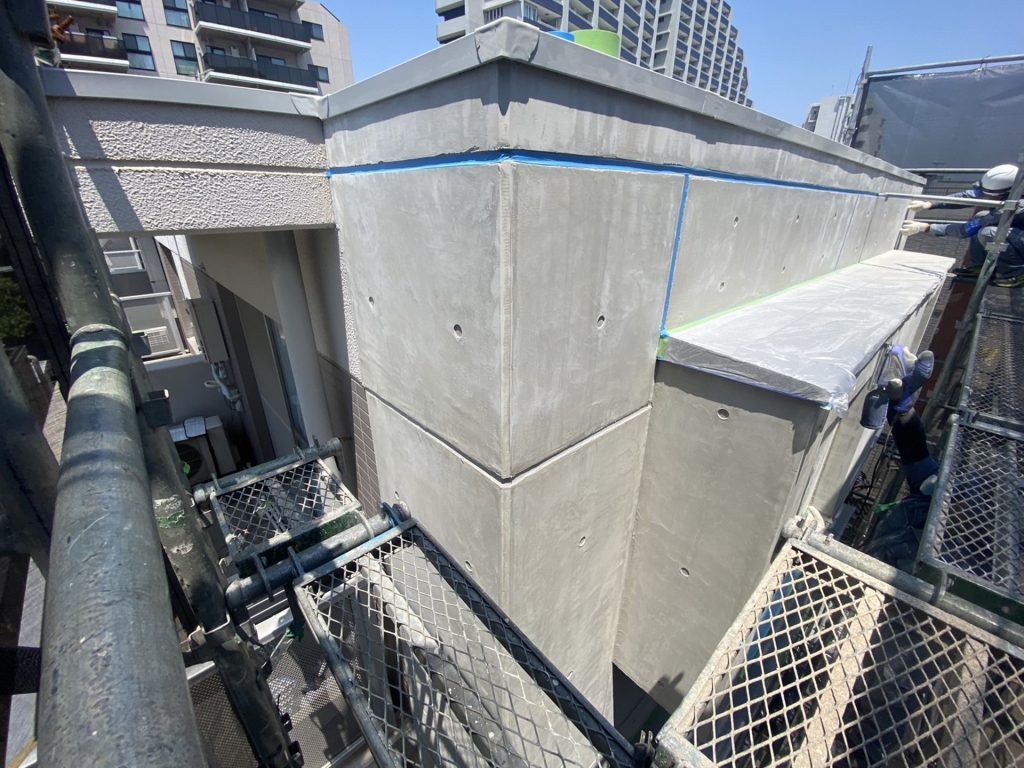

外壁 進捗
外壁 進捗

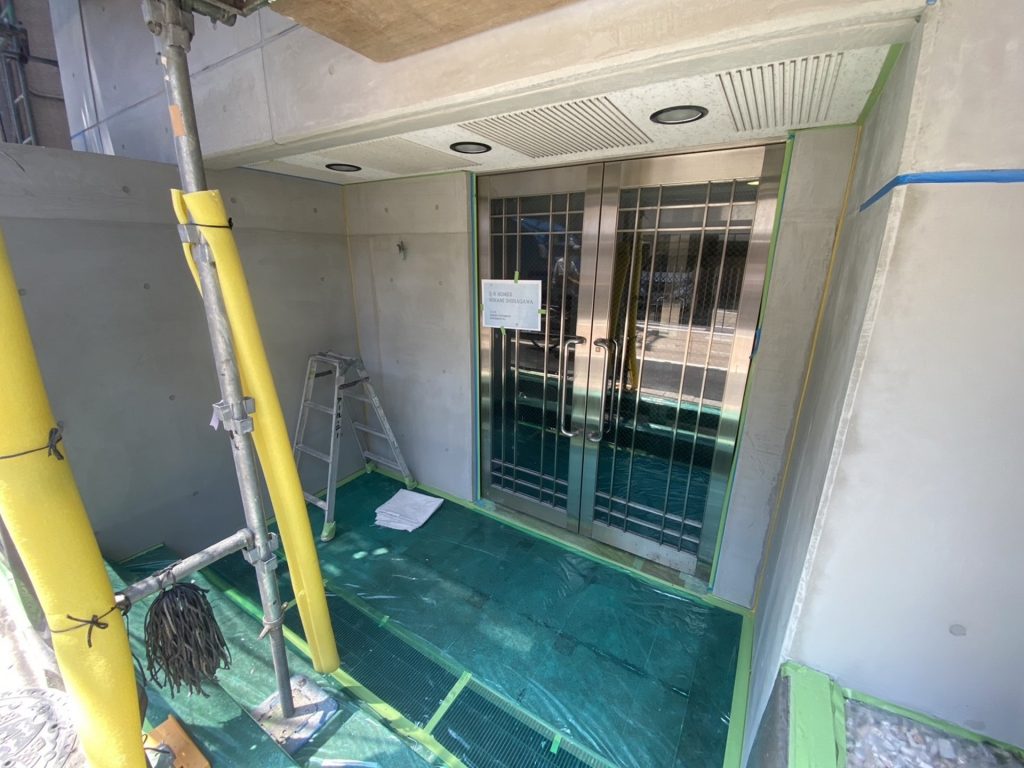

エントランス 進捗

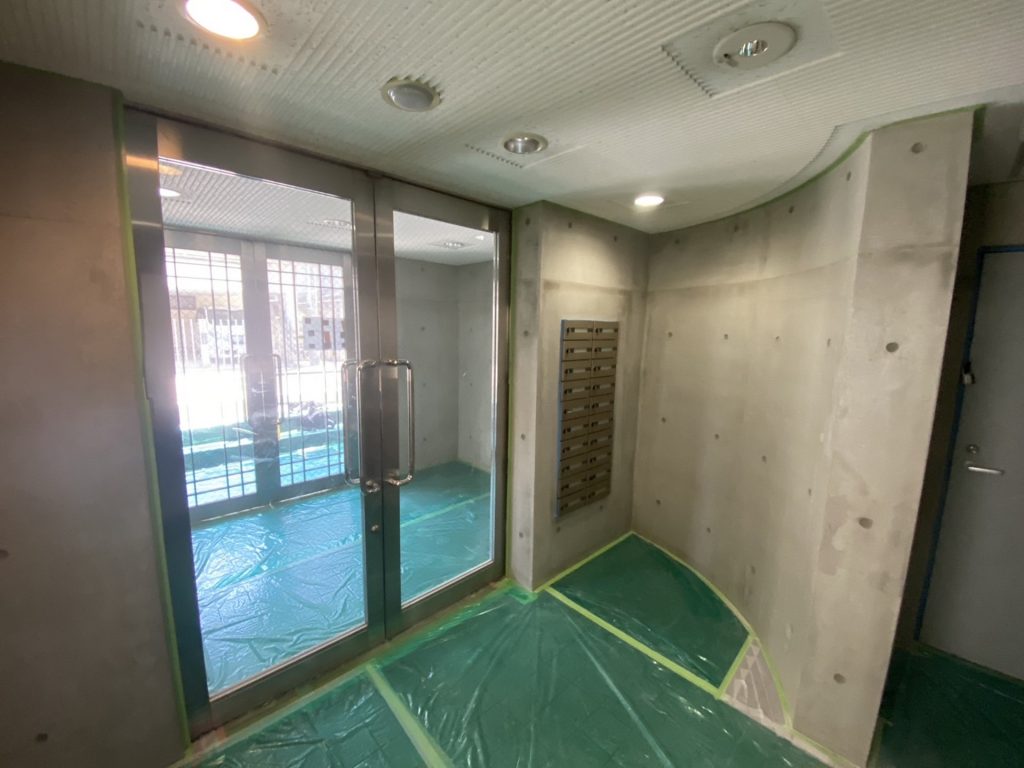

ホール 進捗

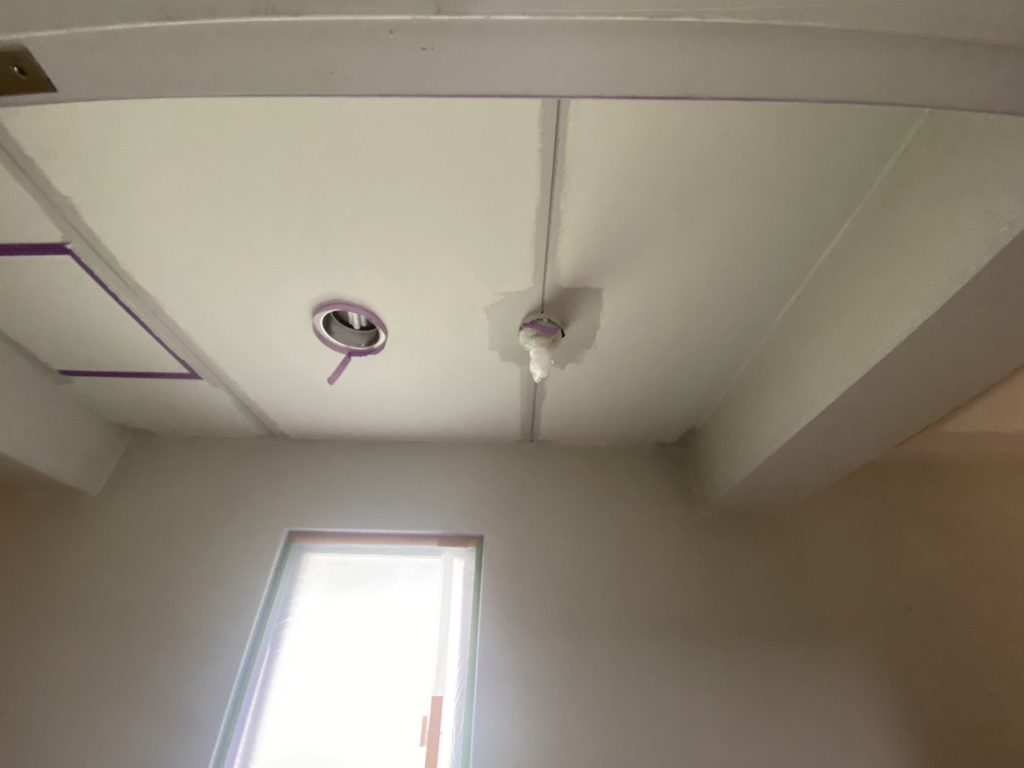

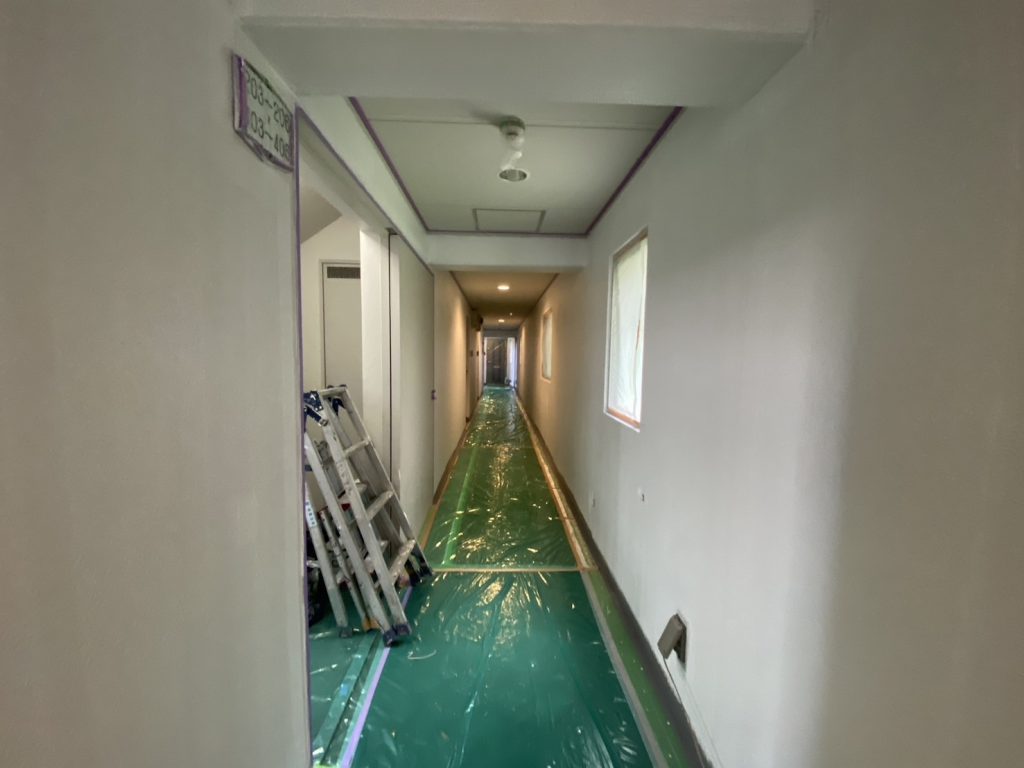

廊下養生、下塗り
廊下養生、下塗り

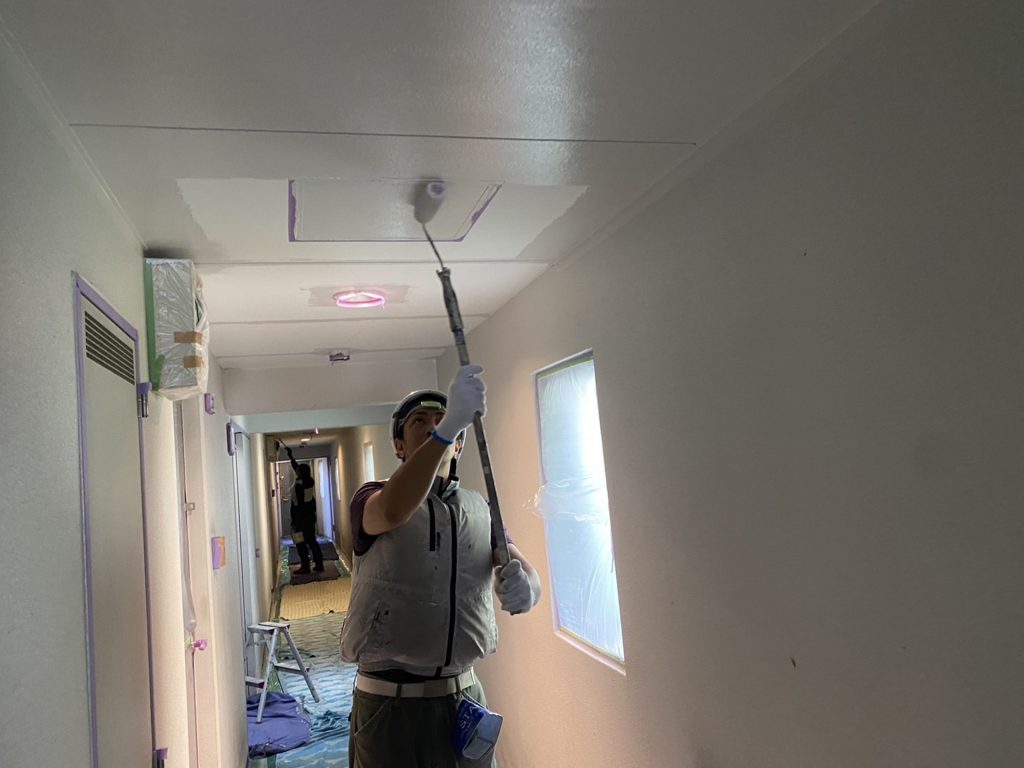

共用廊下 天井上塗り

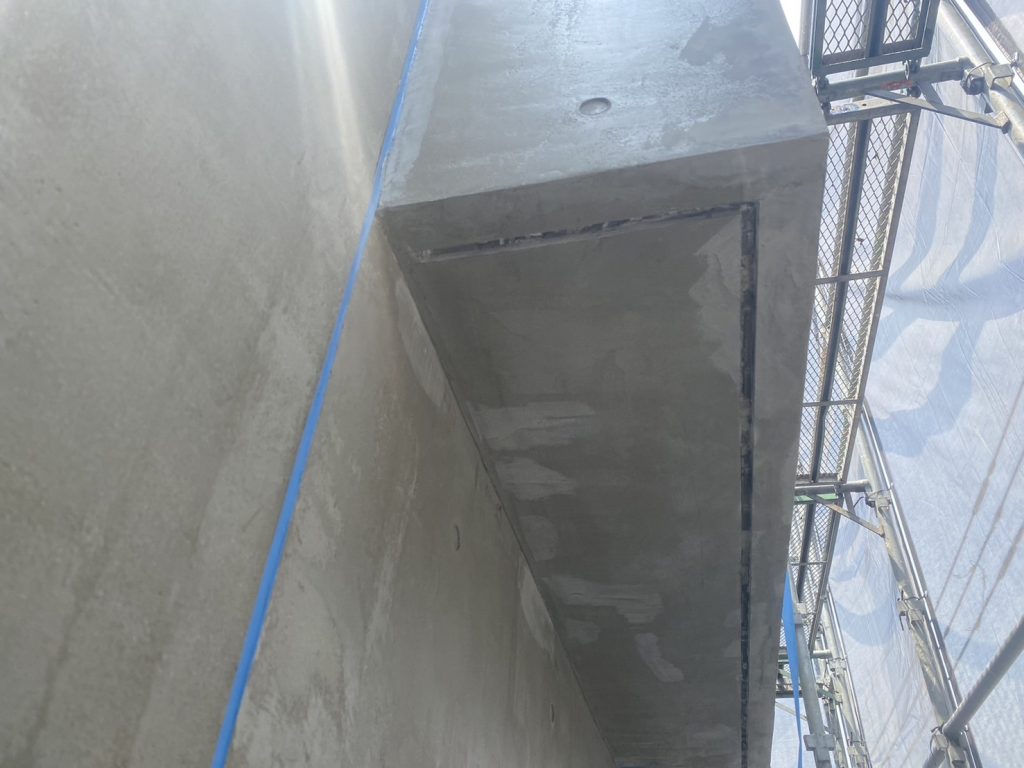

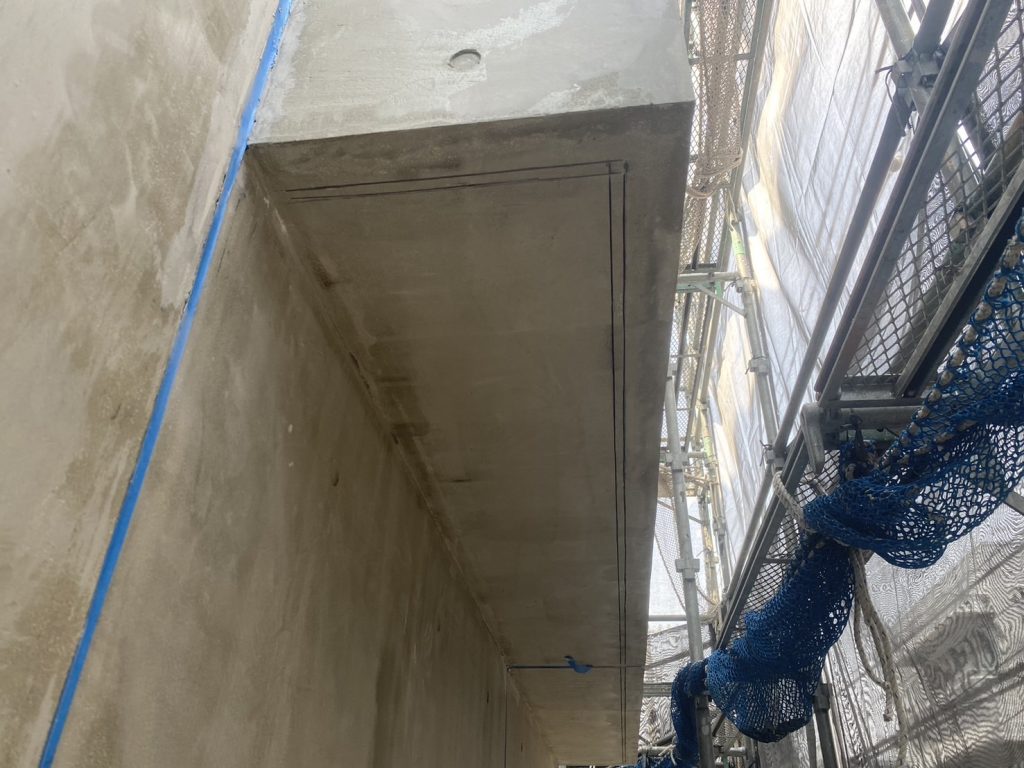

正面出窓下 水切り溝ハツリ
正面出窓下 水切り溝ハツリ

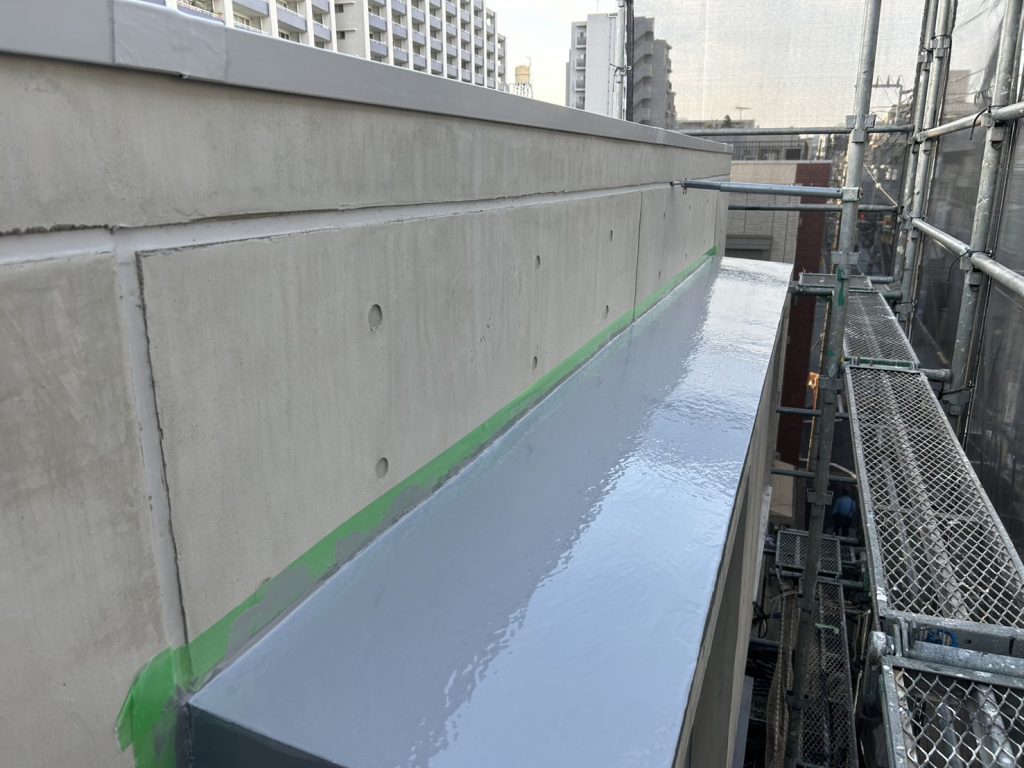

庇部分 ウレタン防水

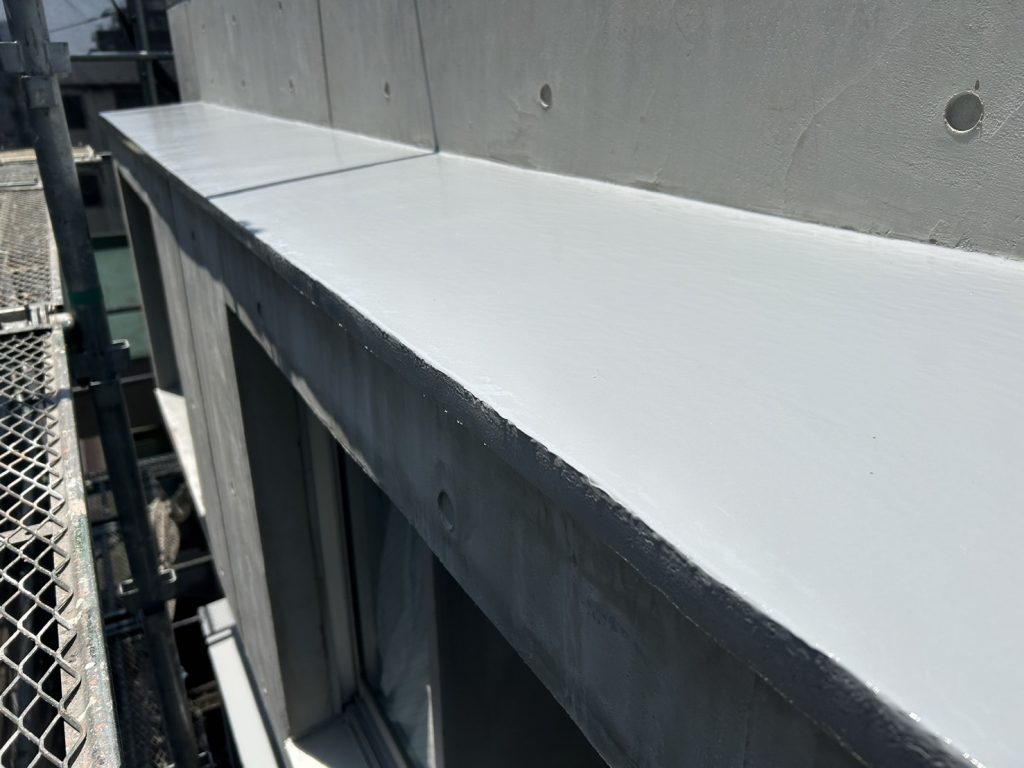

庇部分 ウレタントップ仕上げ

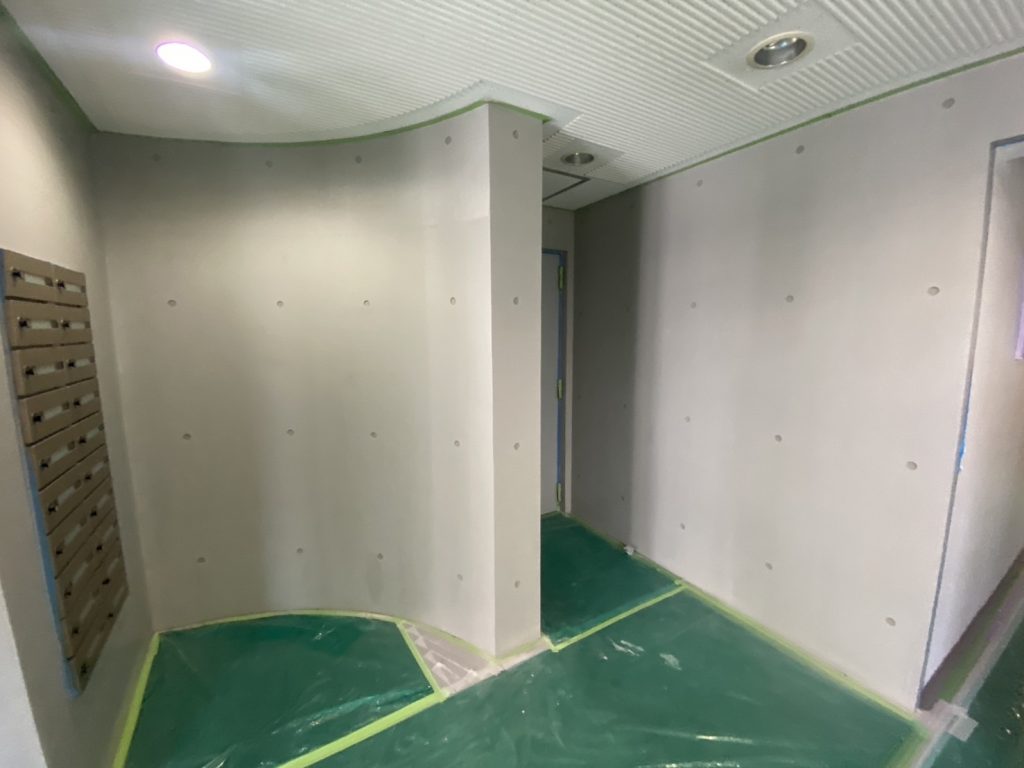

サンダーケレン後 下塗り
Sマンション外部修繕工事第四週目期間: 2024年06月24日~ 2024年06月29日

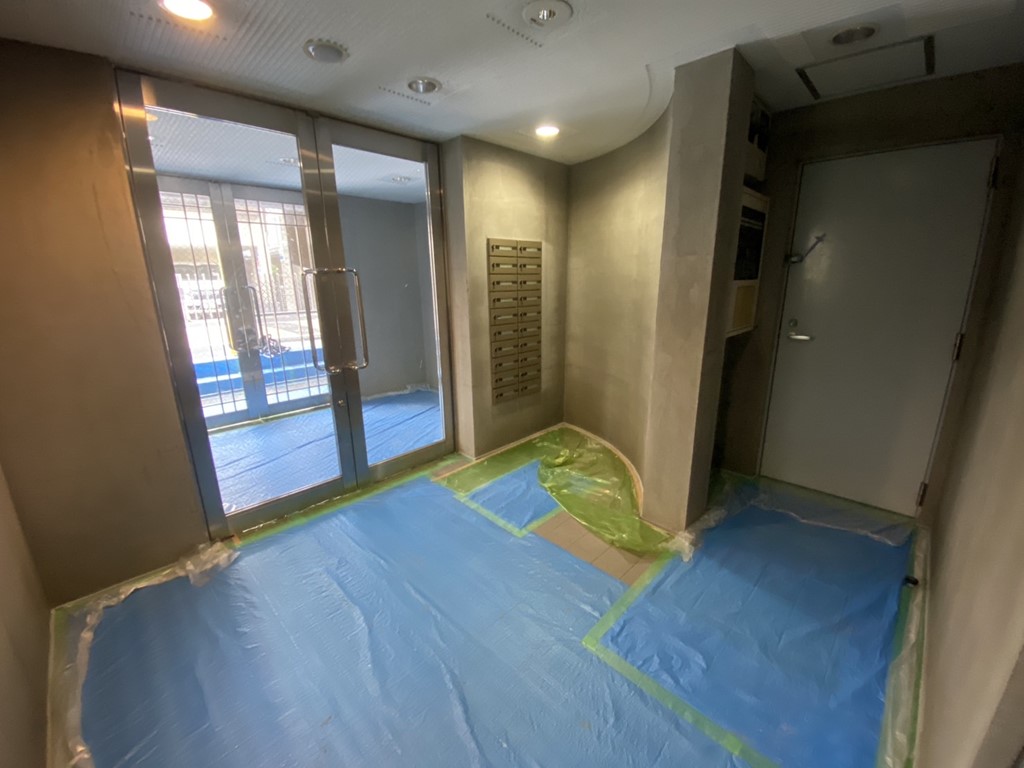

ホール 下地調整

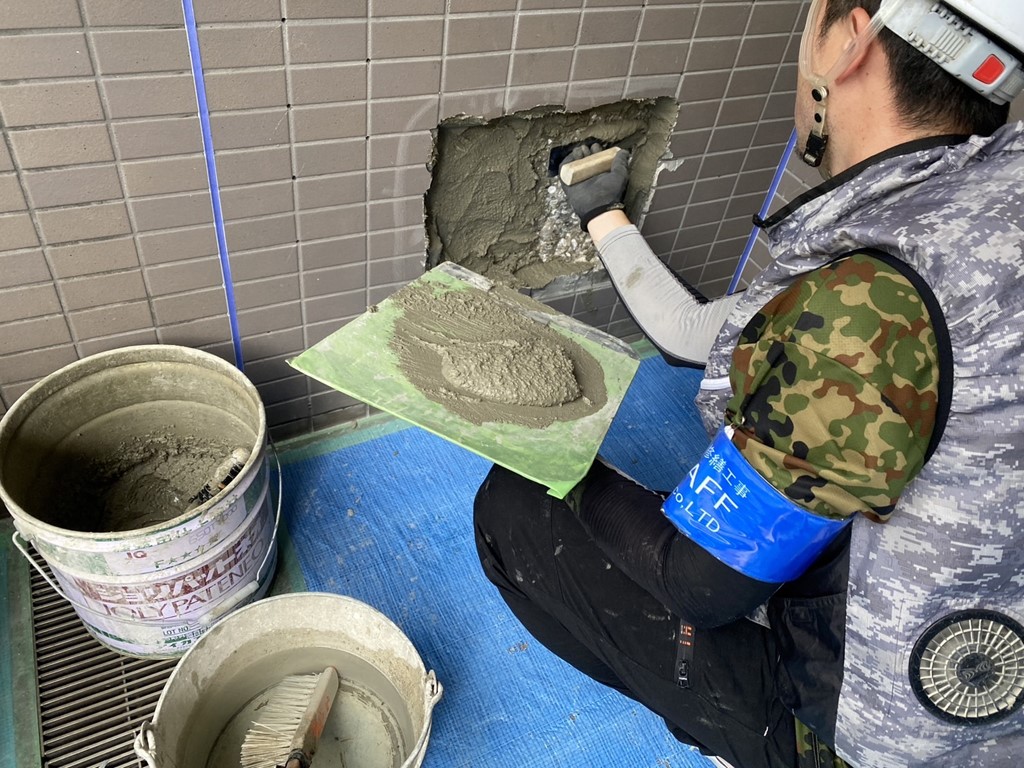

ENT外壁 モルタル充填
ENT外壁 下地調整

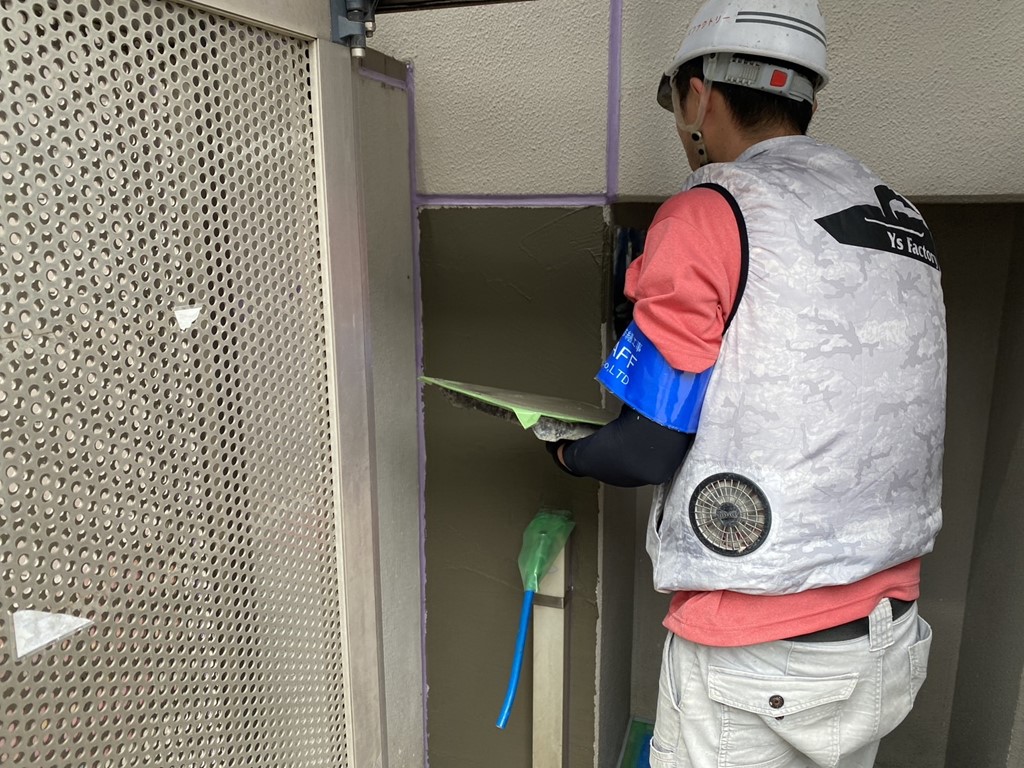

ゴミ置場 カチオン扱き

ゴミ置場 下地調整

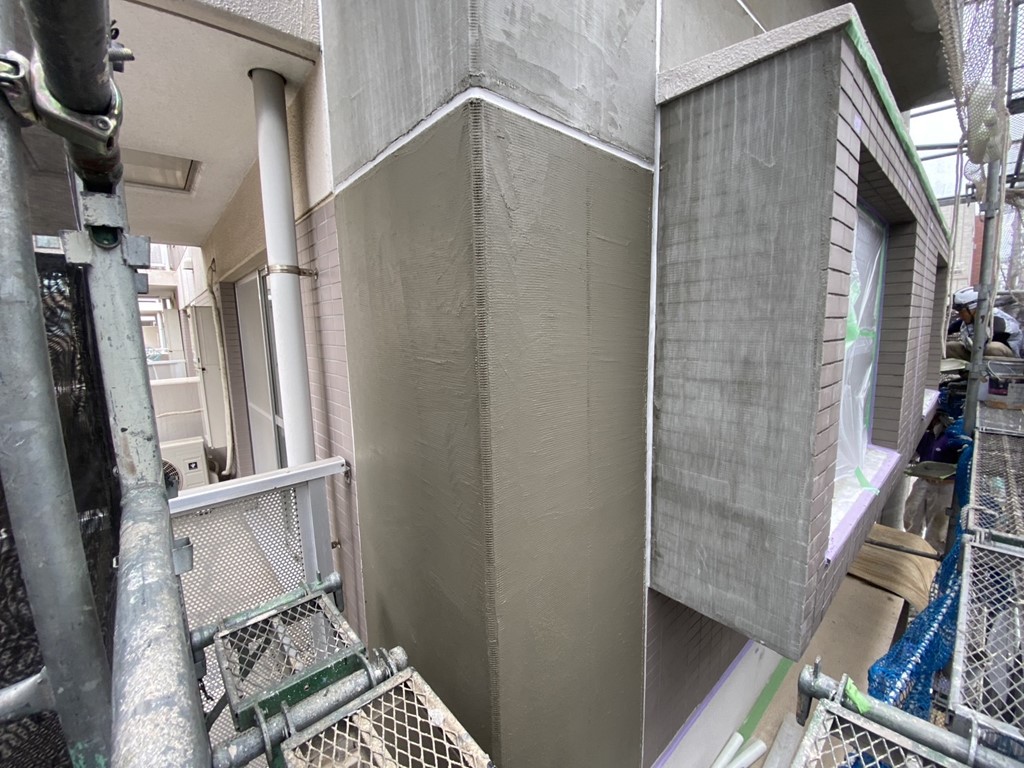

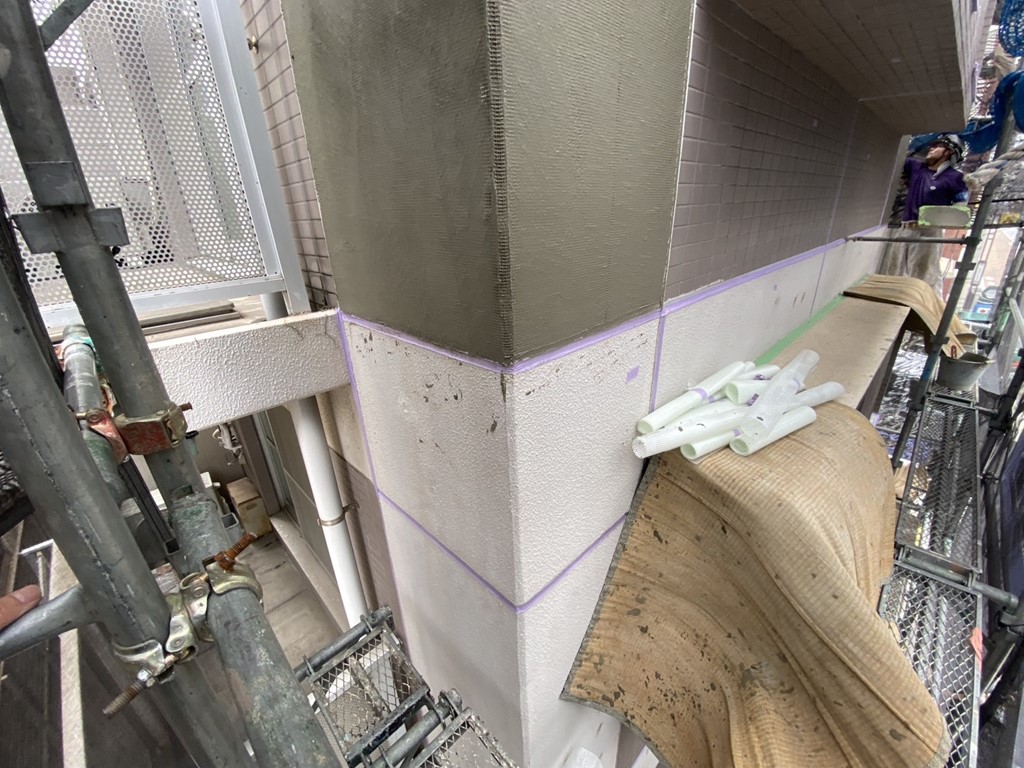

外壁 下地調整
外壁 下地調整

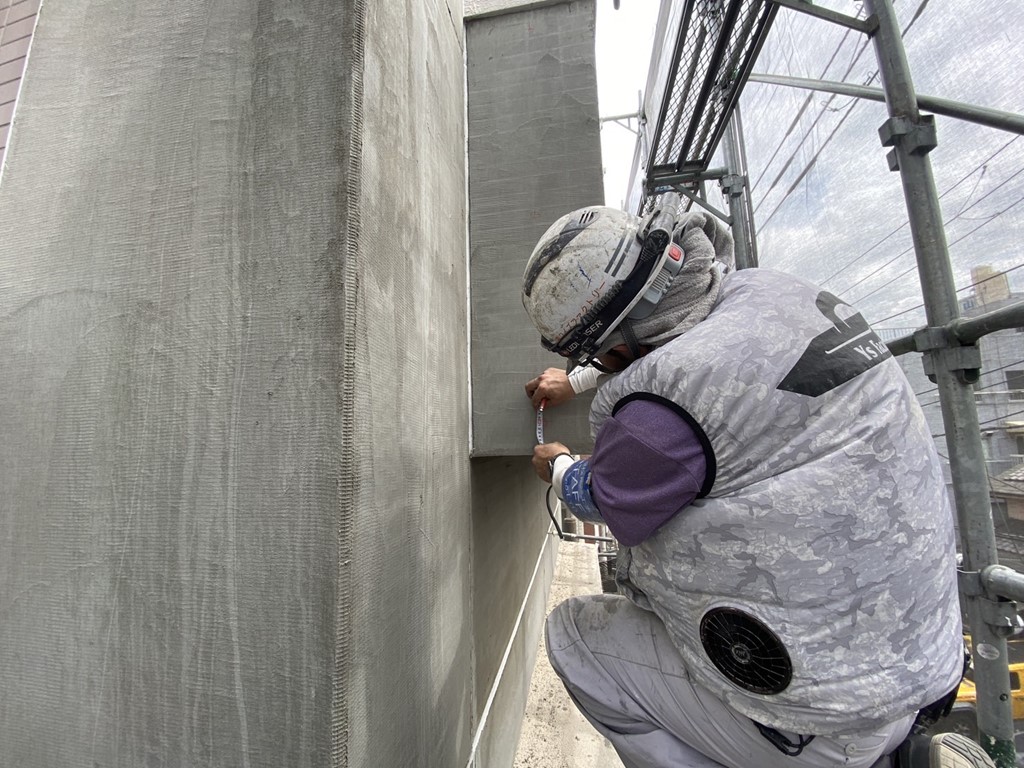

外壁 Pコン位置決め

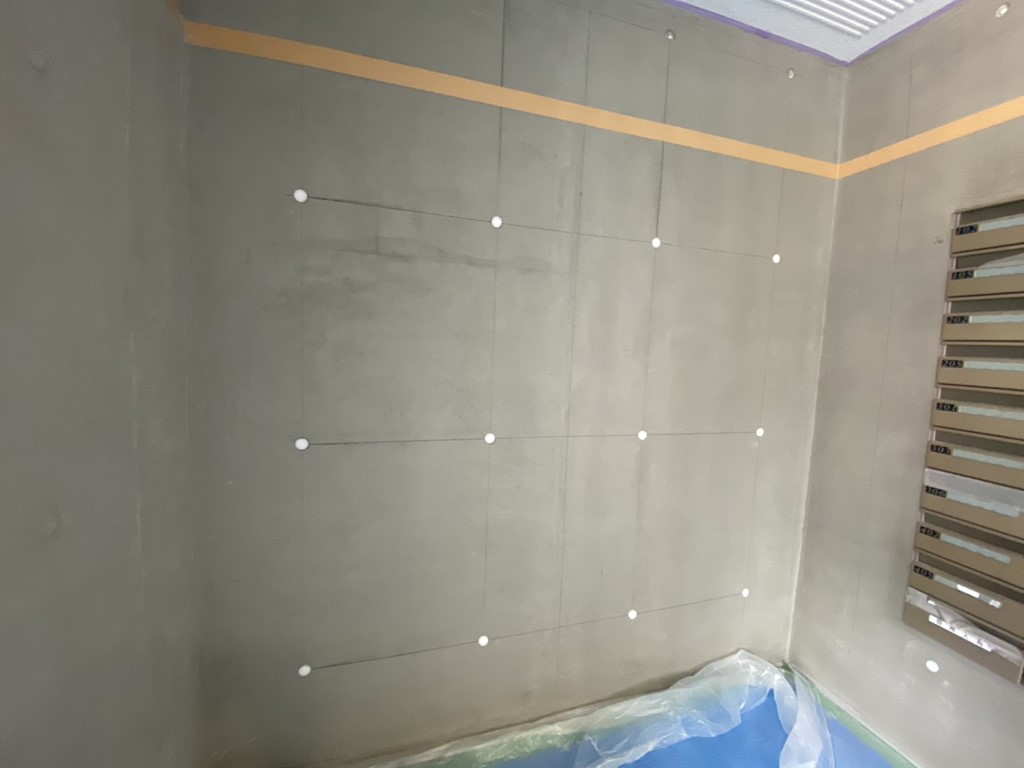

ホール Pコン施工

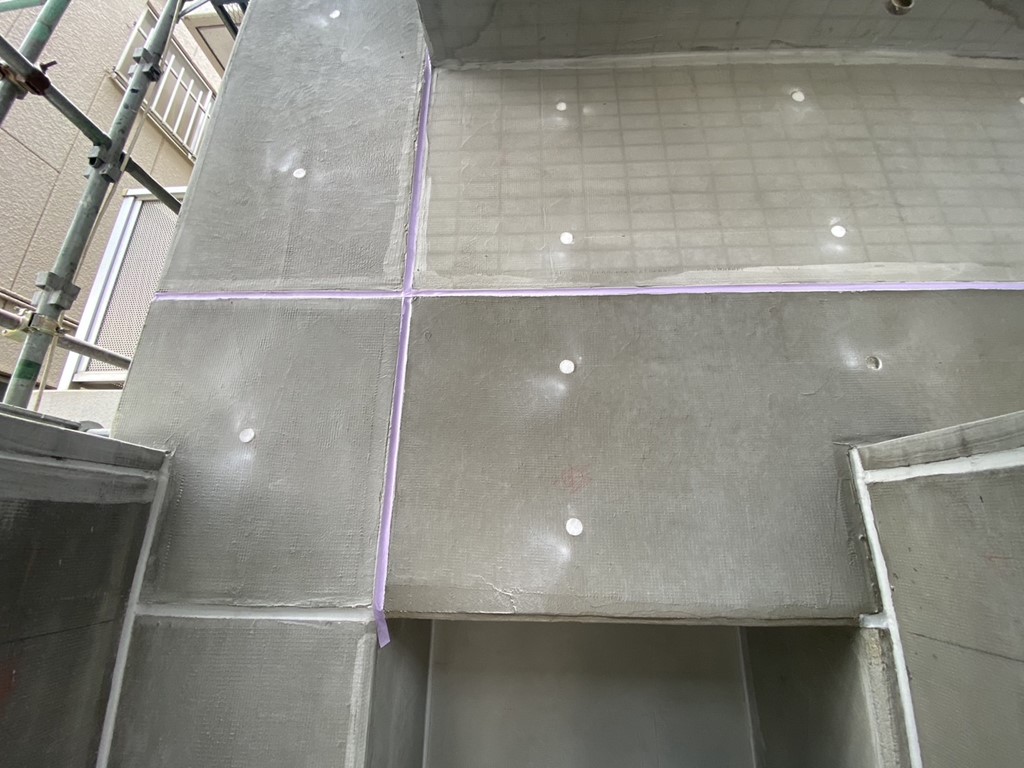

外壁 Pコン施工
Sマンション外部修繕工事第四週目期間: 2024年06月17日~ 2024年06月22日

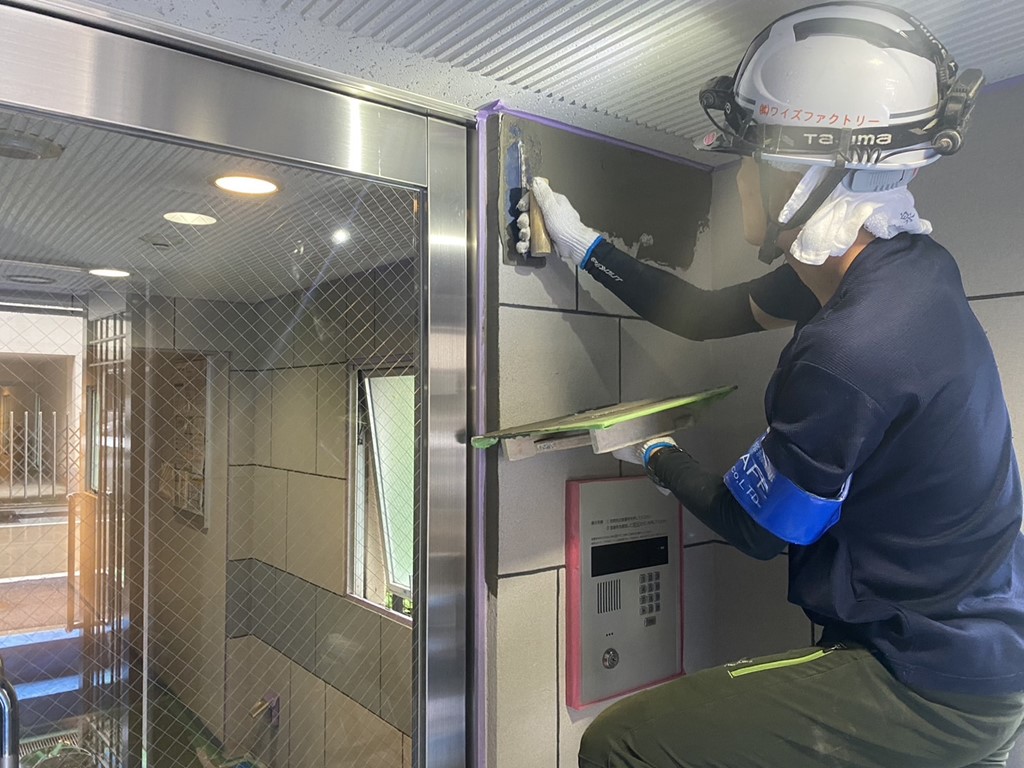

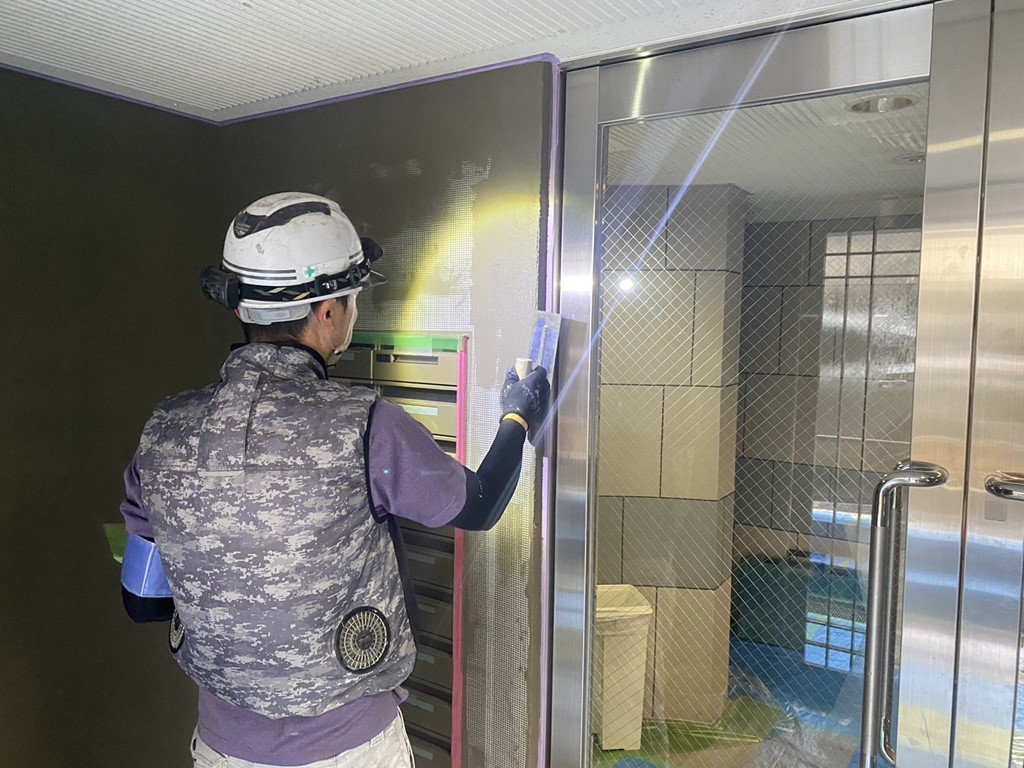

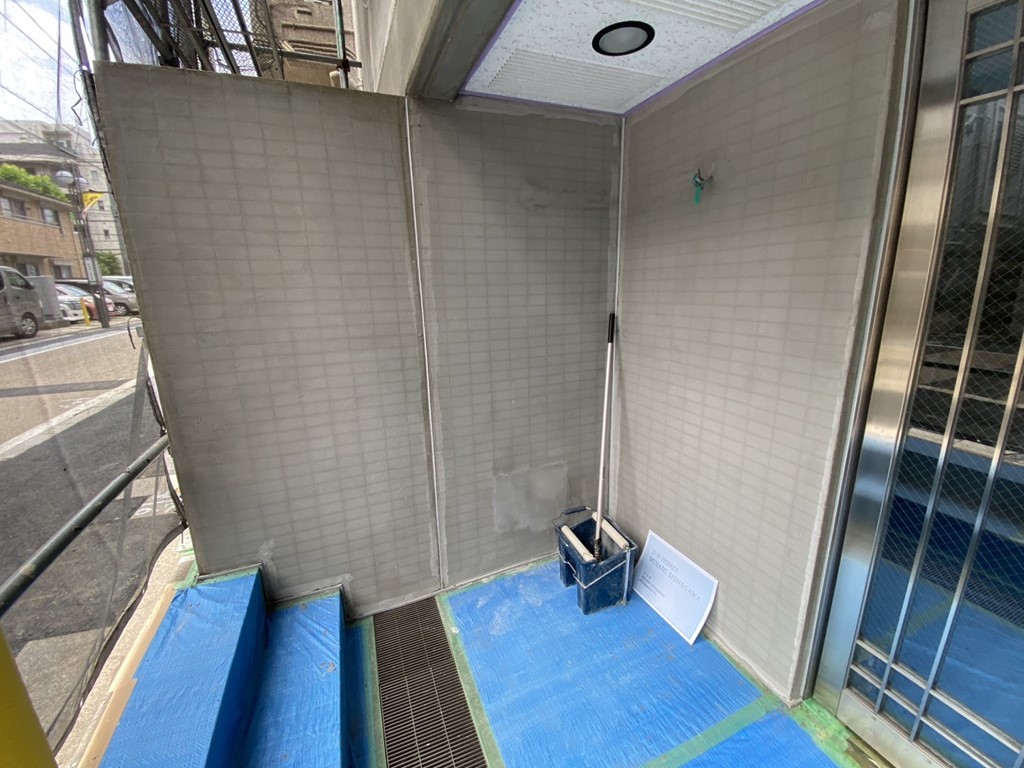

エントラス 下地調整
エントラス 下地調整

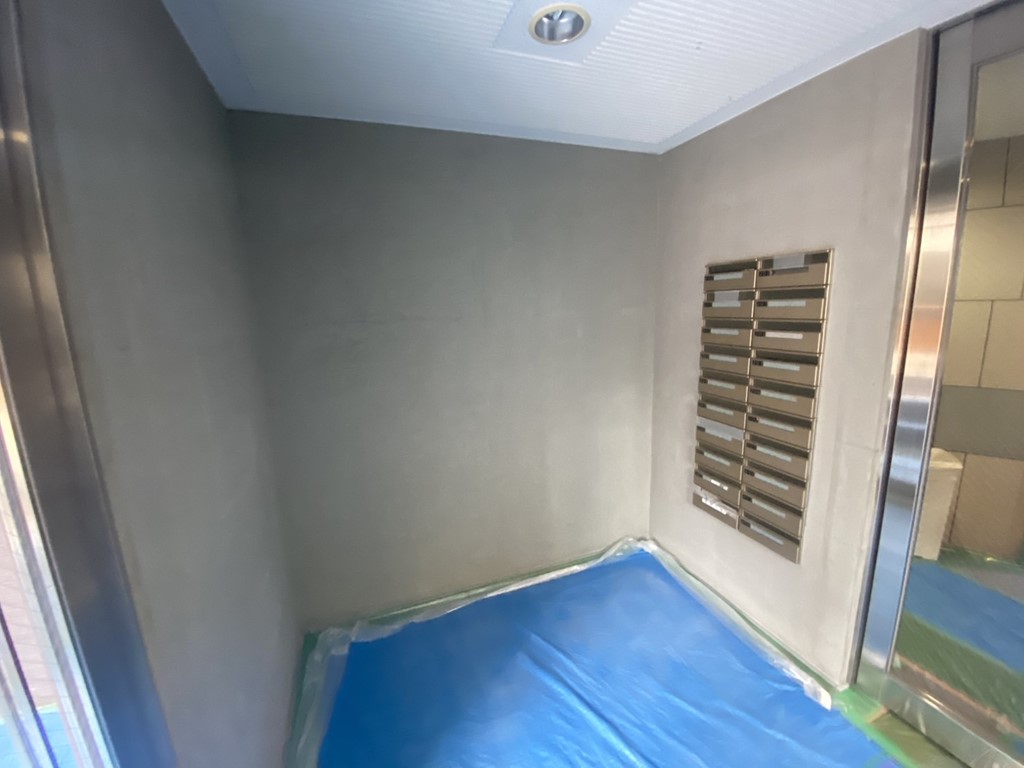

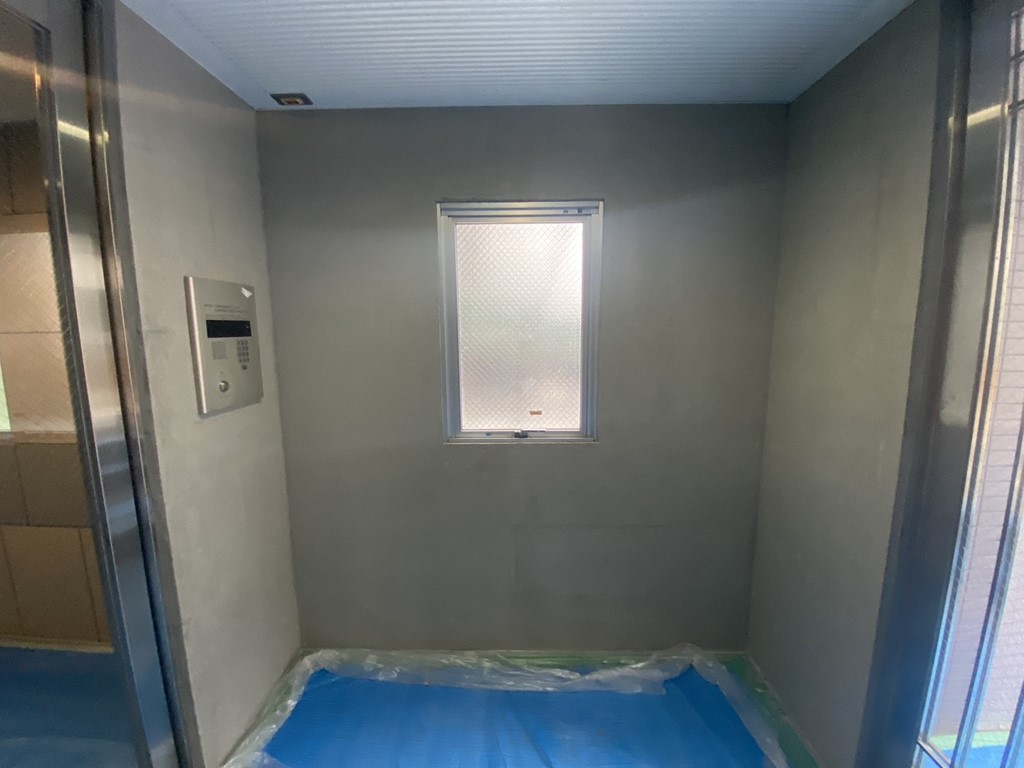

エントランス 下地調整後
エントランス 下地調整後

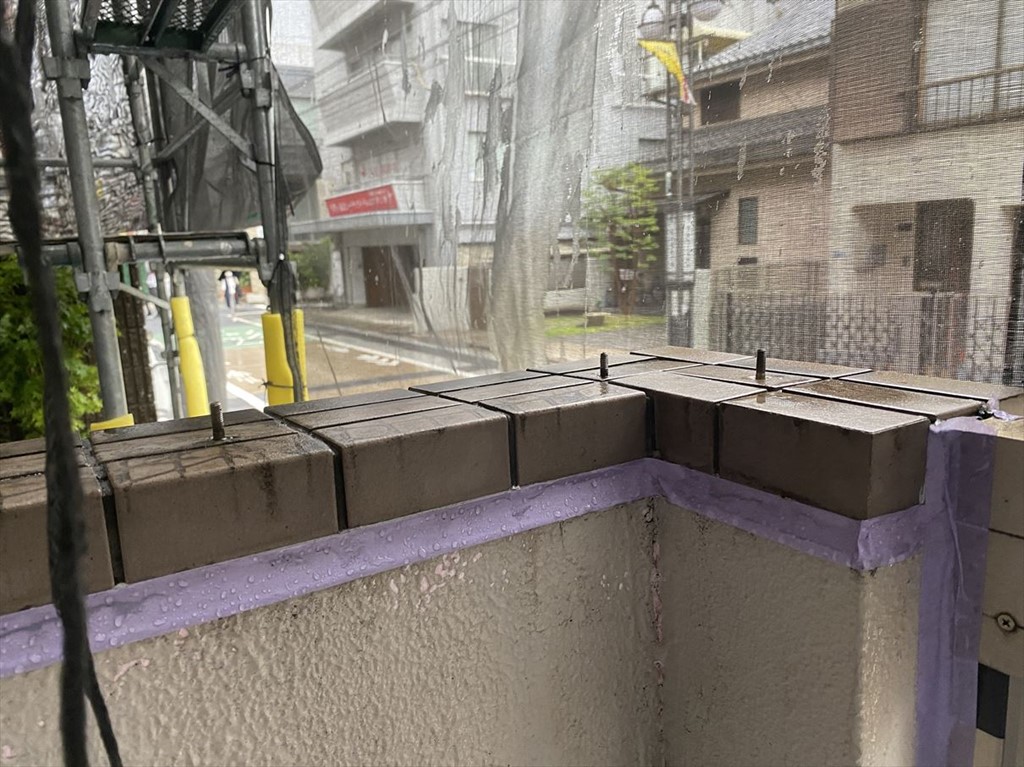

ゴミ置場 鳥除け網撤去

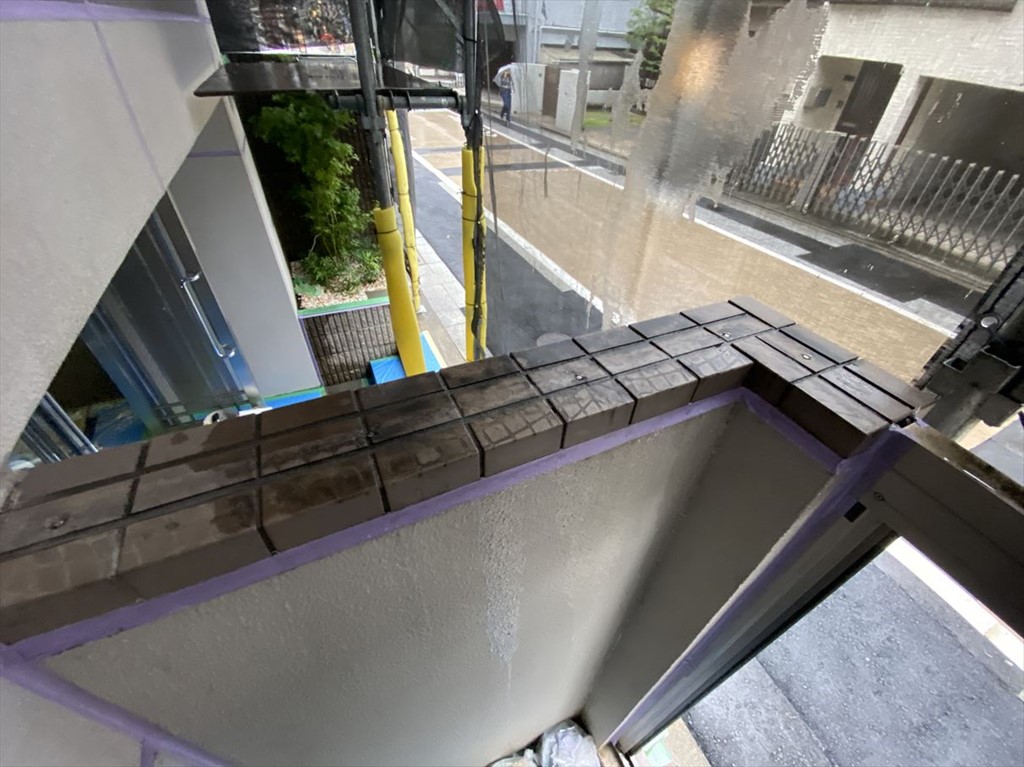

ゴミ置場 ボルト撤去
Sマンション外部修繕工事第三週目期間: 2024年06月10日~ 2024年06月15日

屋上塩ビシート溶着

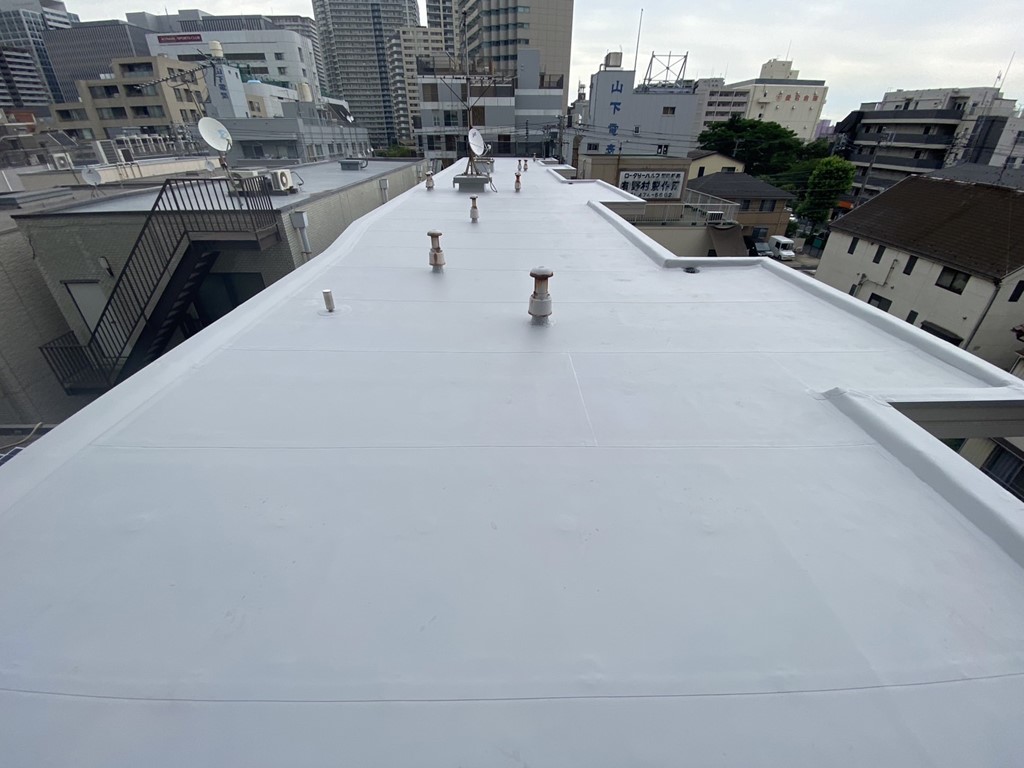

屋上シート防水完了

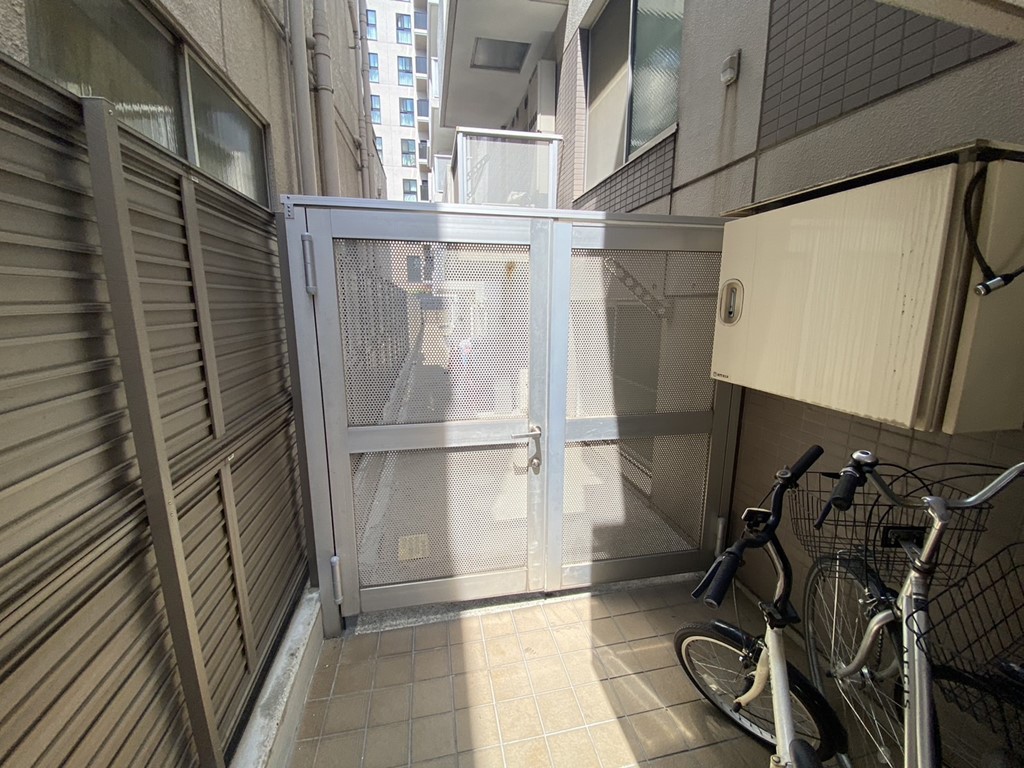

アルミ扉補修
アルミ扉補修
植栽入替

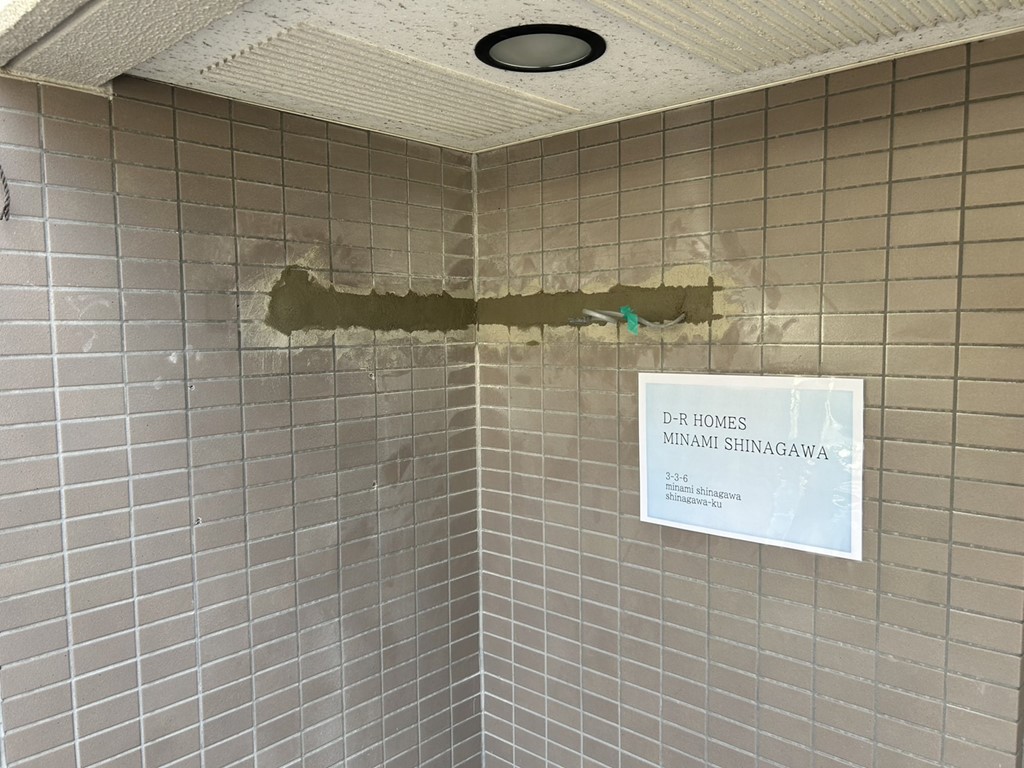

エントランス壁面下地均し

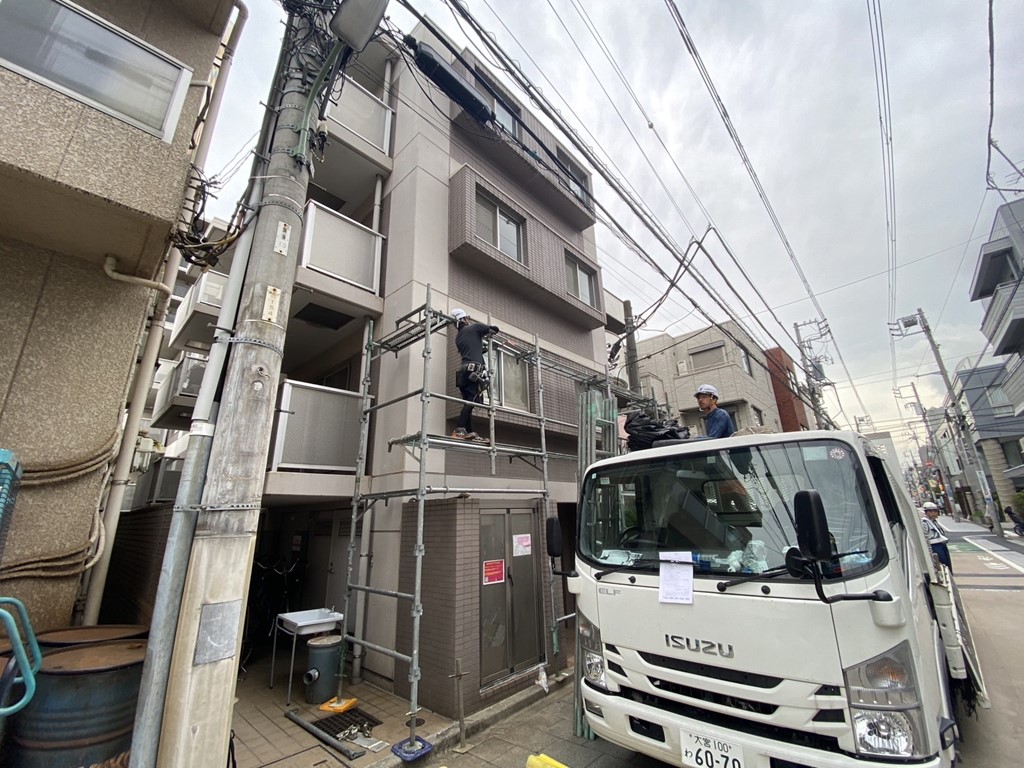

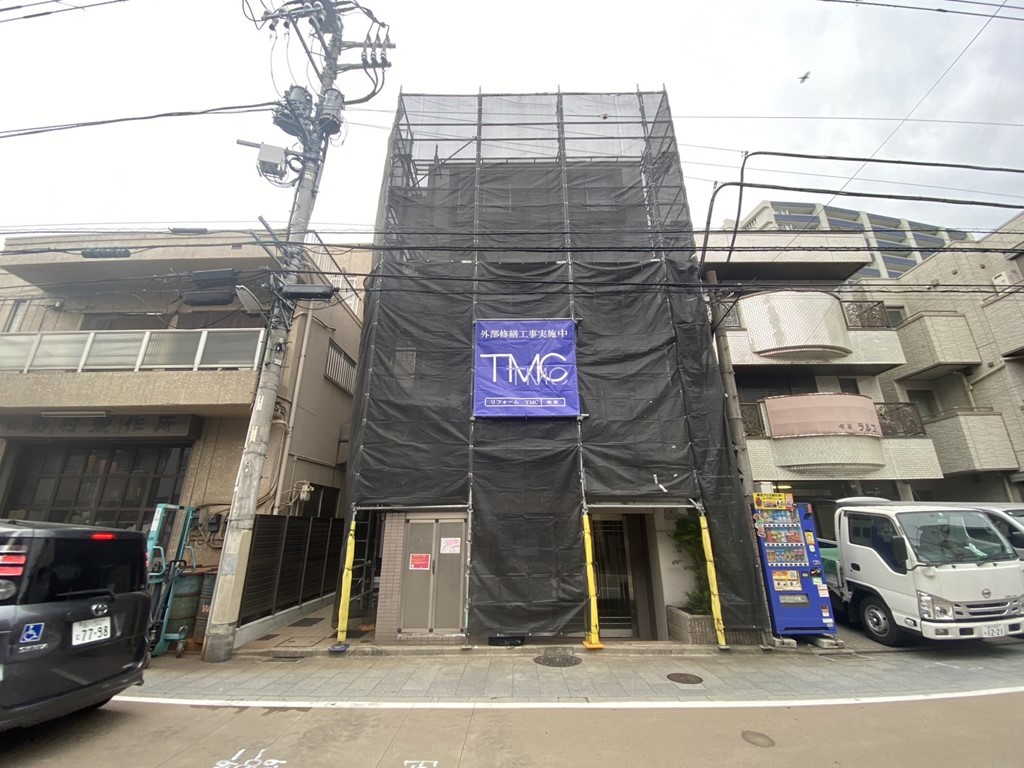

仮設足場設営
仮設足場設営後

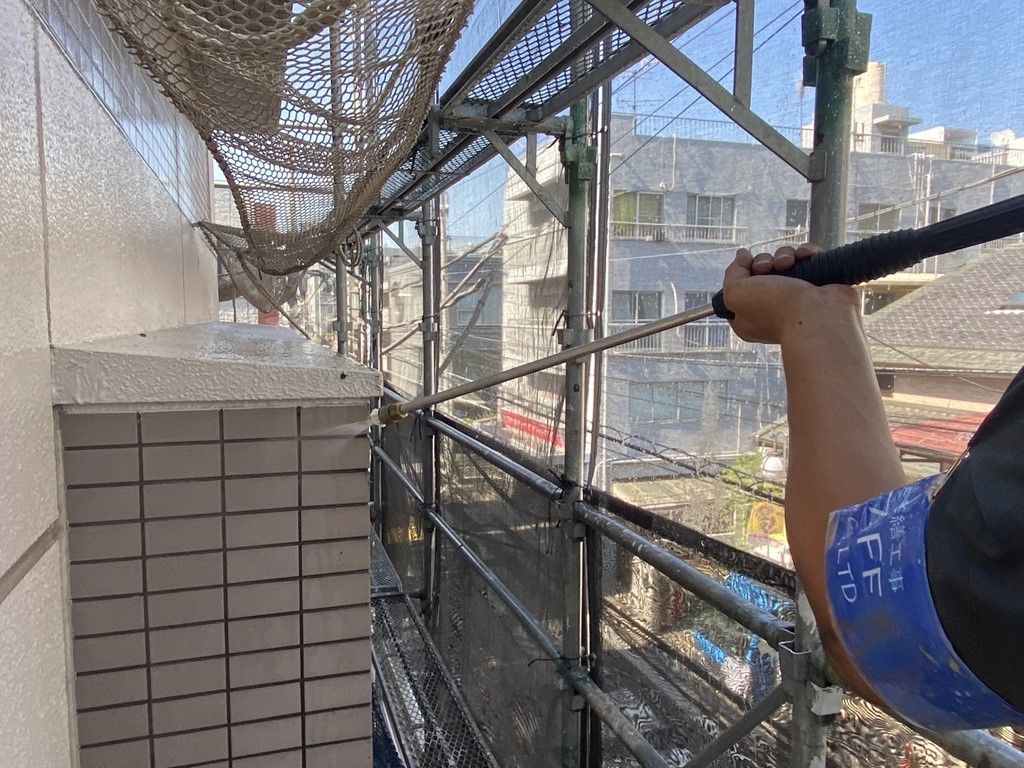

正面外壁高圧水洗浄

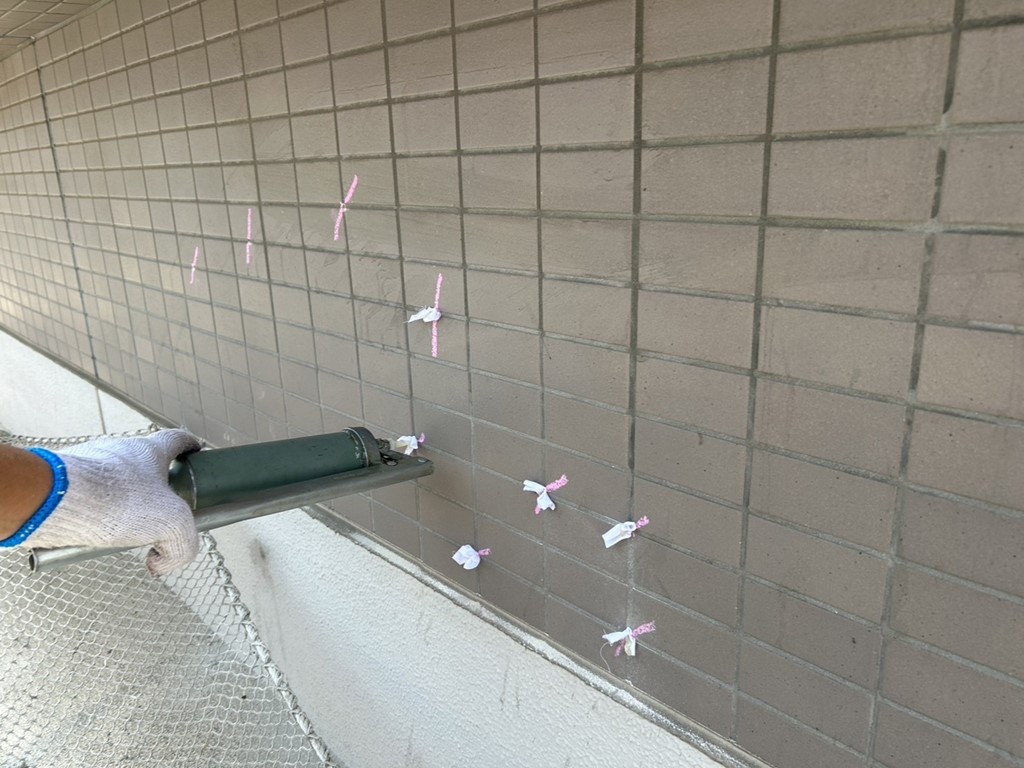

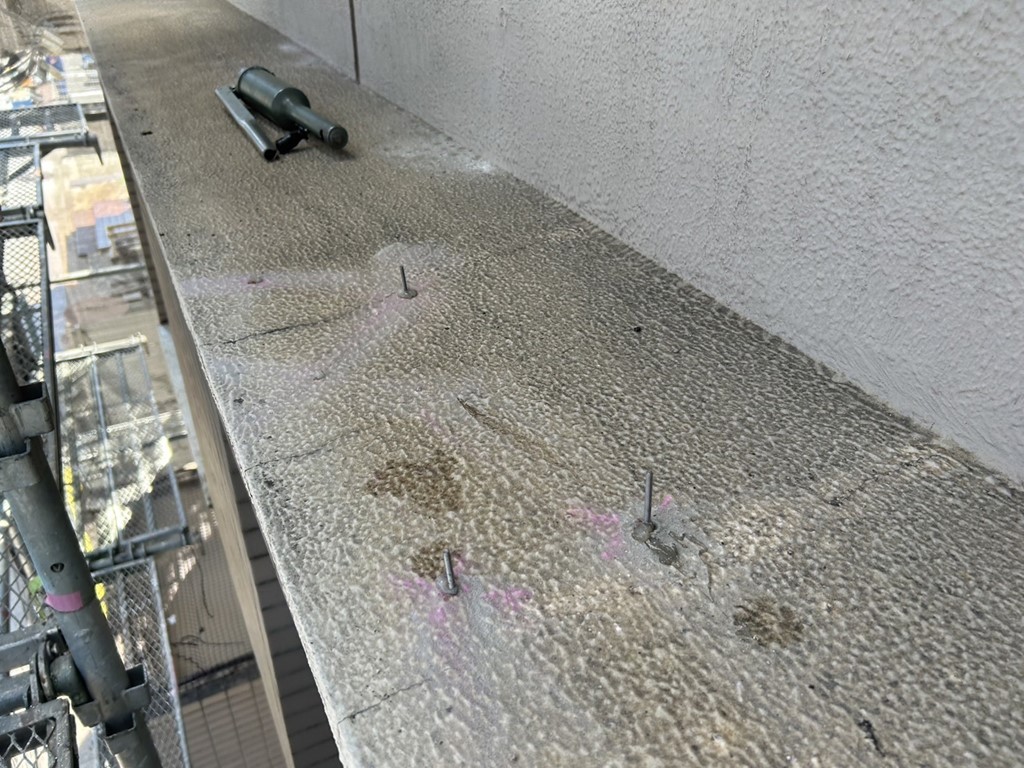

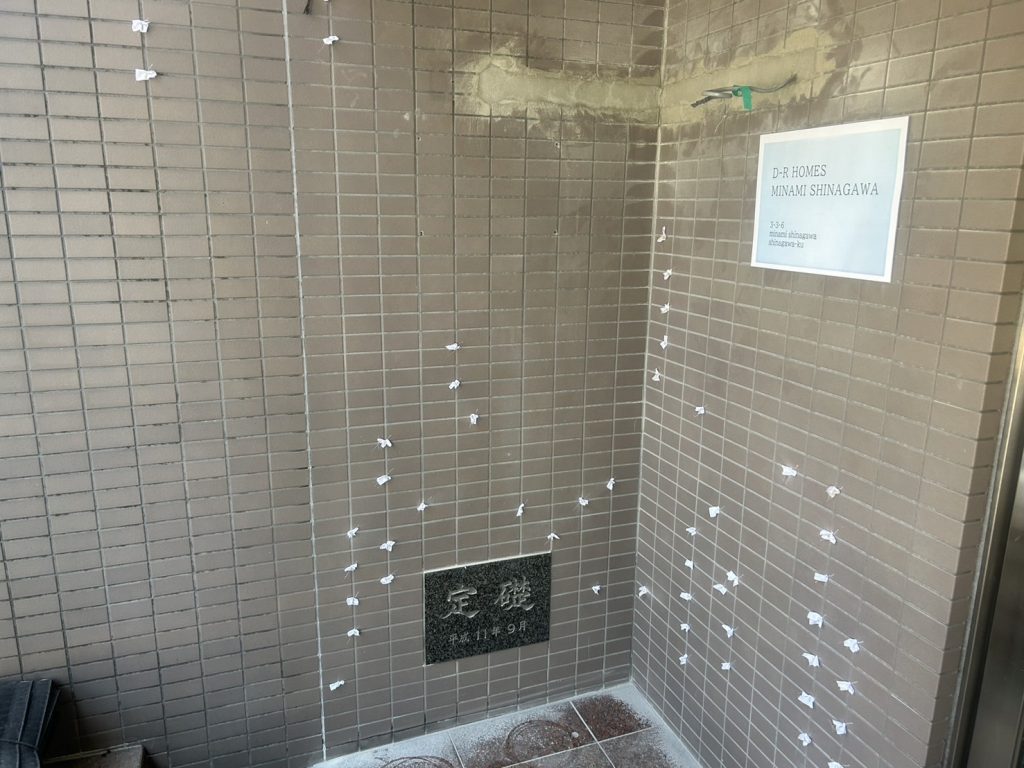

外壁タイル打診後、注入工事
外壁タイル打診後、注入工事
外壁タイル打診後、注入工事

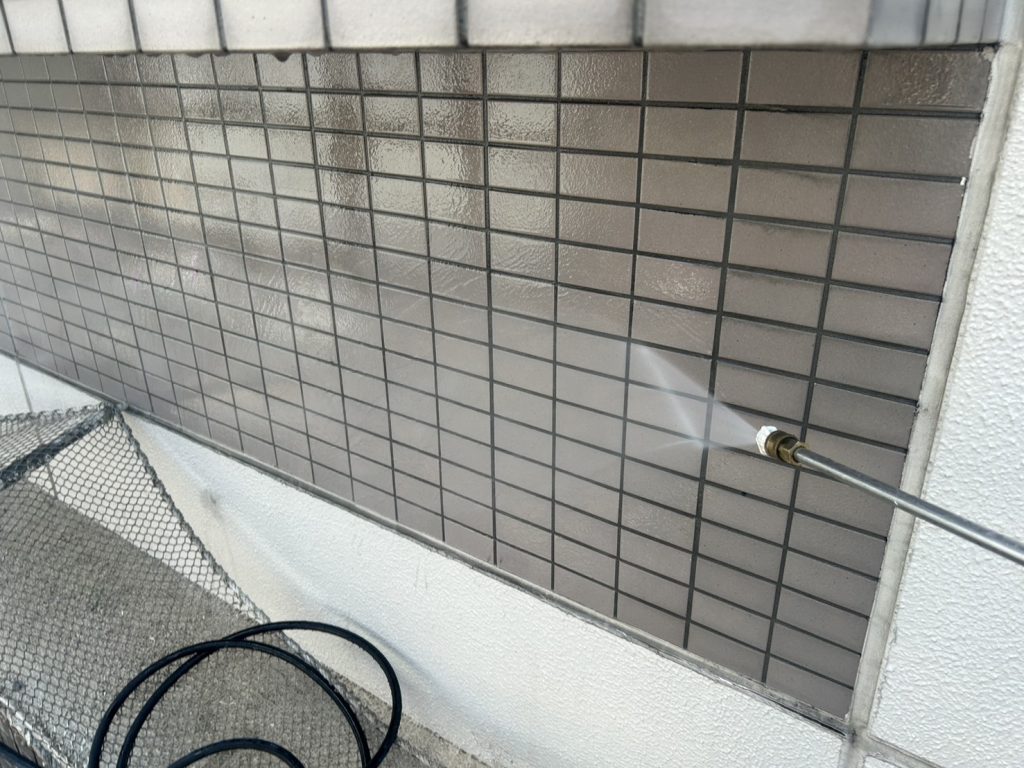

外壁高圧洗浄
外壁高圧洗浄
Sマンション外部修繕工事第二週目期間: 2024年06月03日~ 2024年06月08日

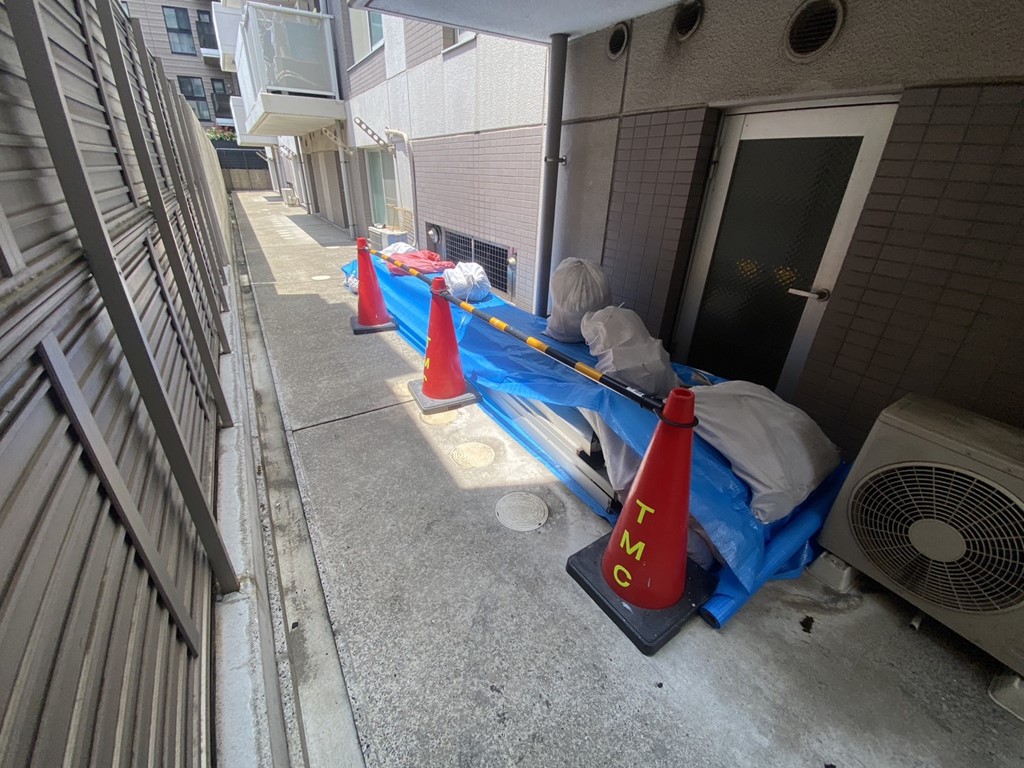

廃材置場区画

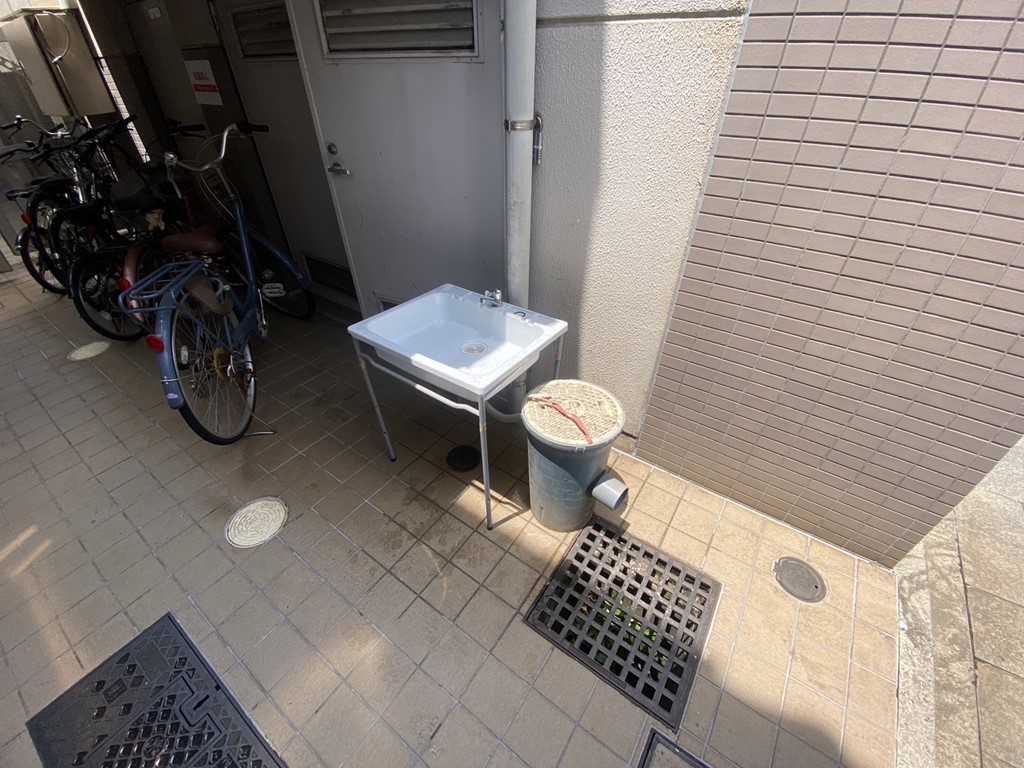

手洗い場設置

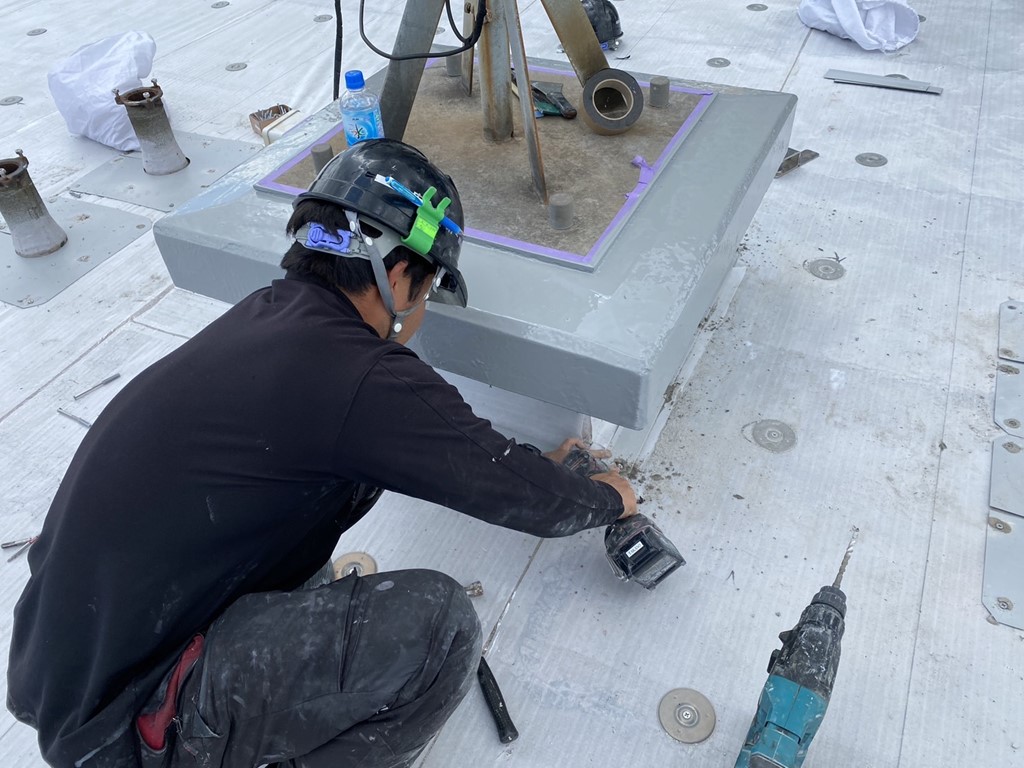

立上り 押え金物設置

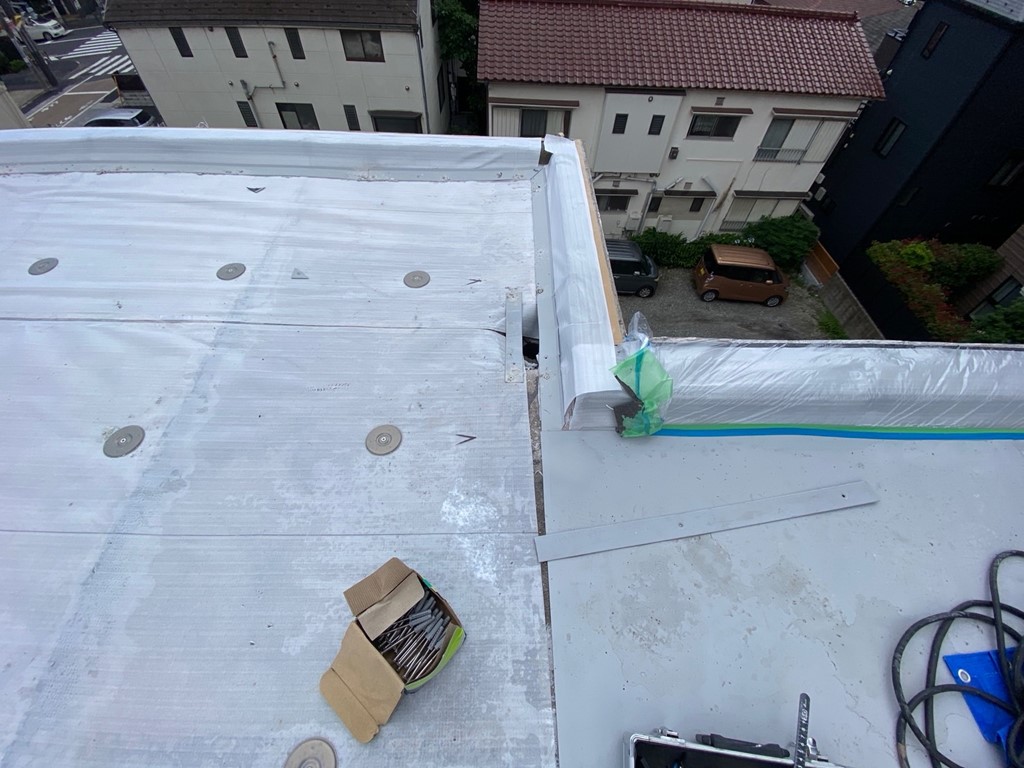

端部 押え金物設置

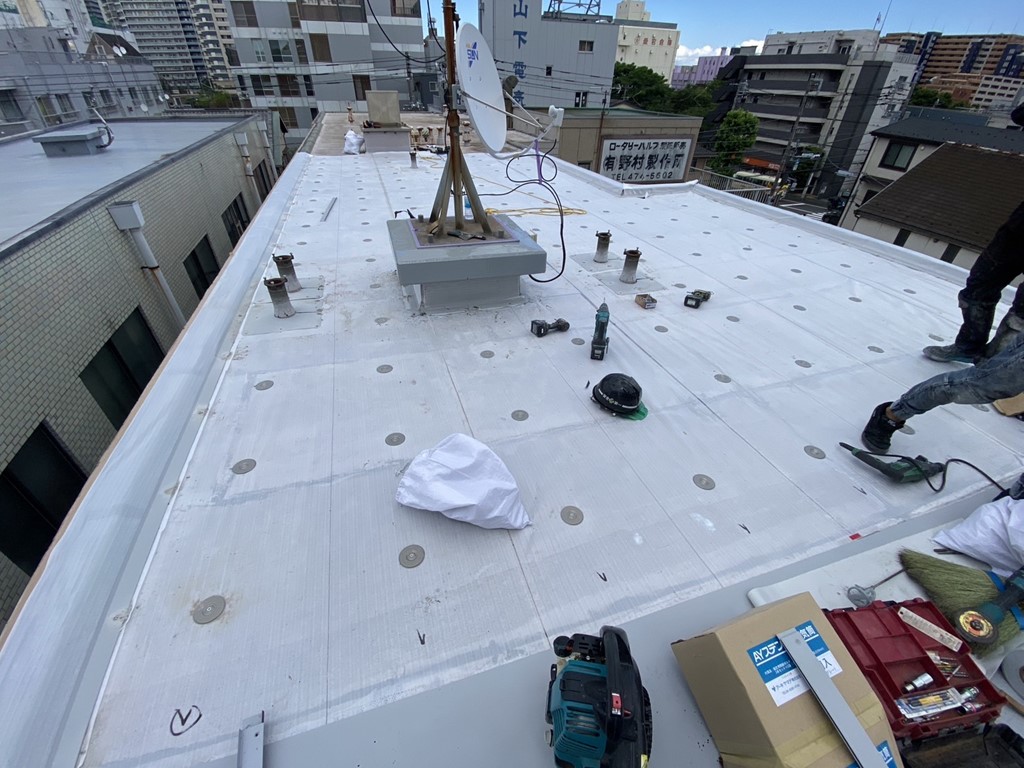

絶縁シート貼付

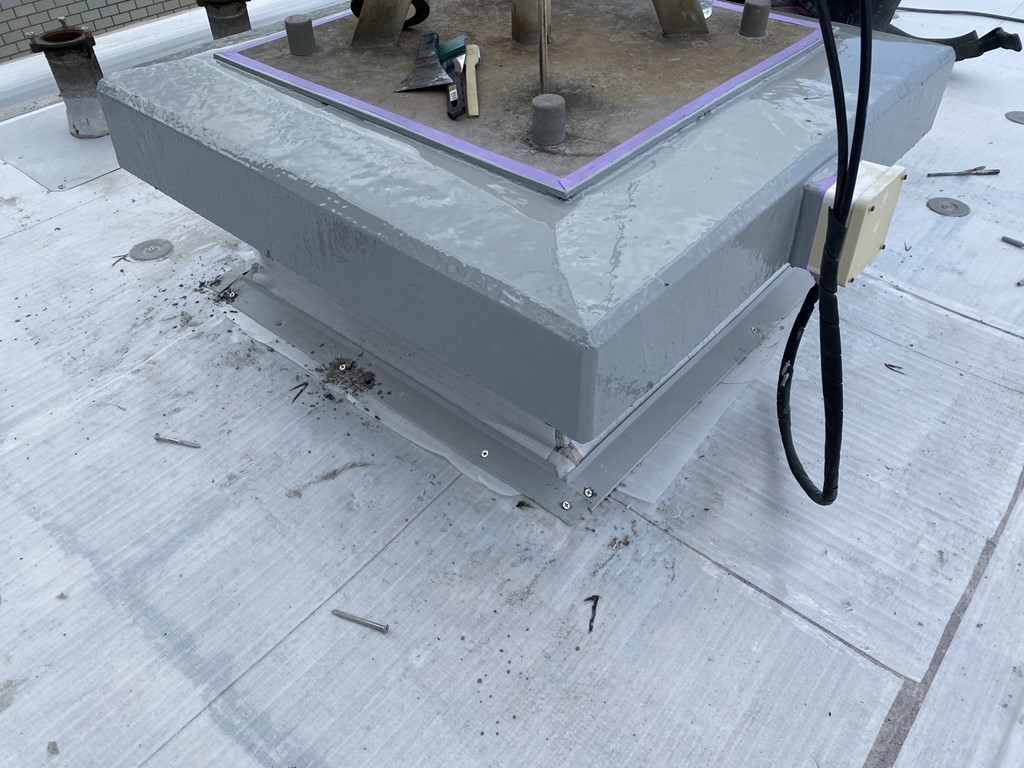

架台 ウレタン防水

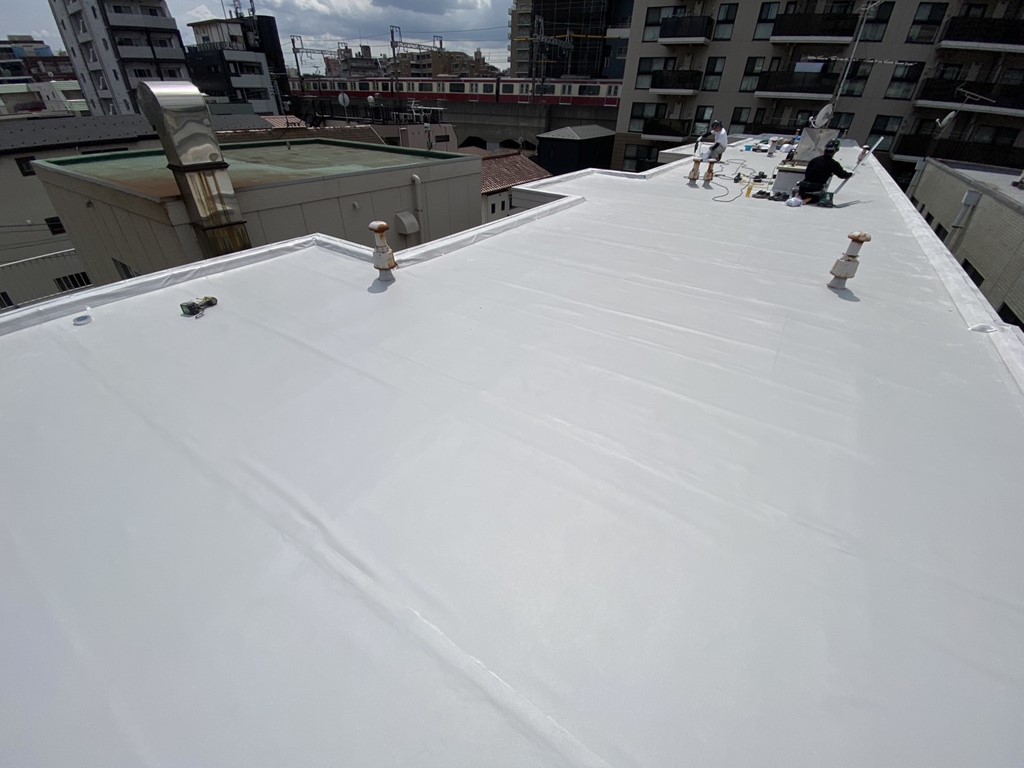

塩ビシート上貼
Sマンション外部修繕工事第一週目期間: 2024年05月30日~ 2024年06月01日

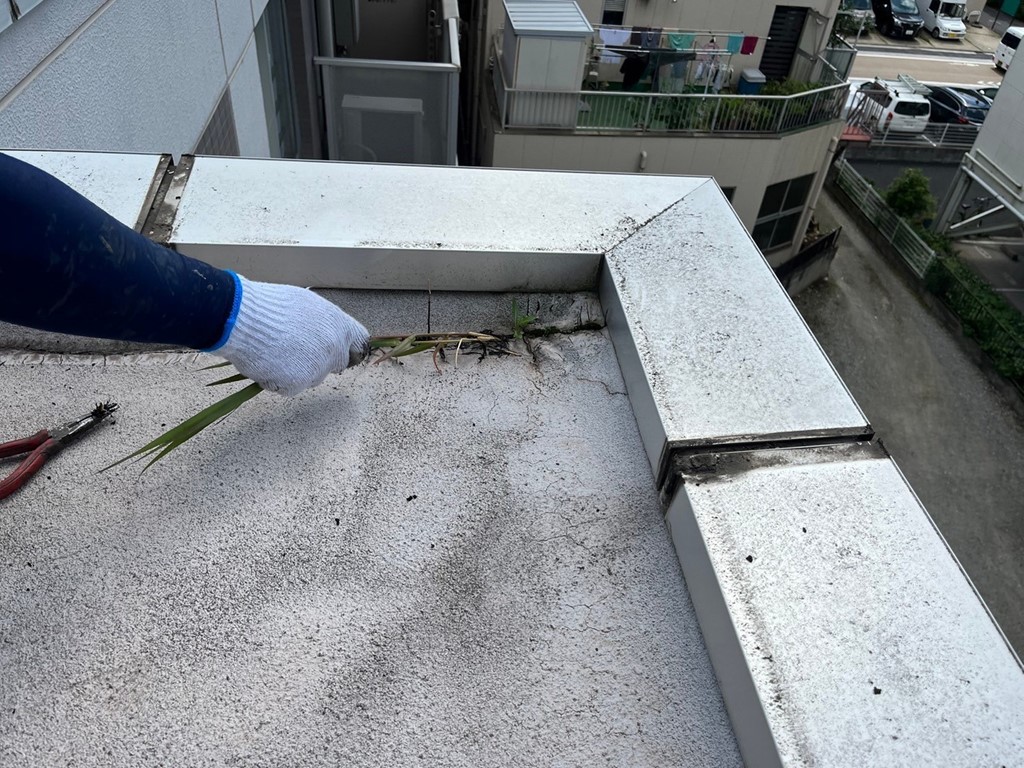

屋上 雑草撤去

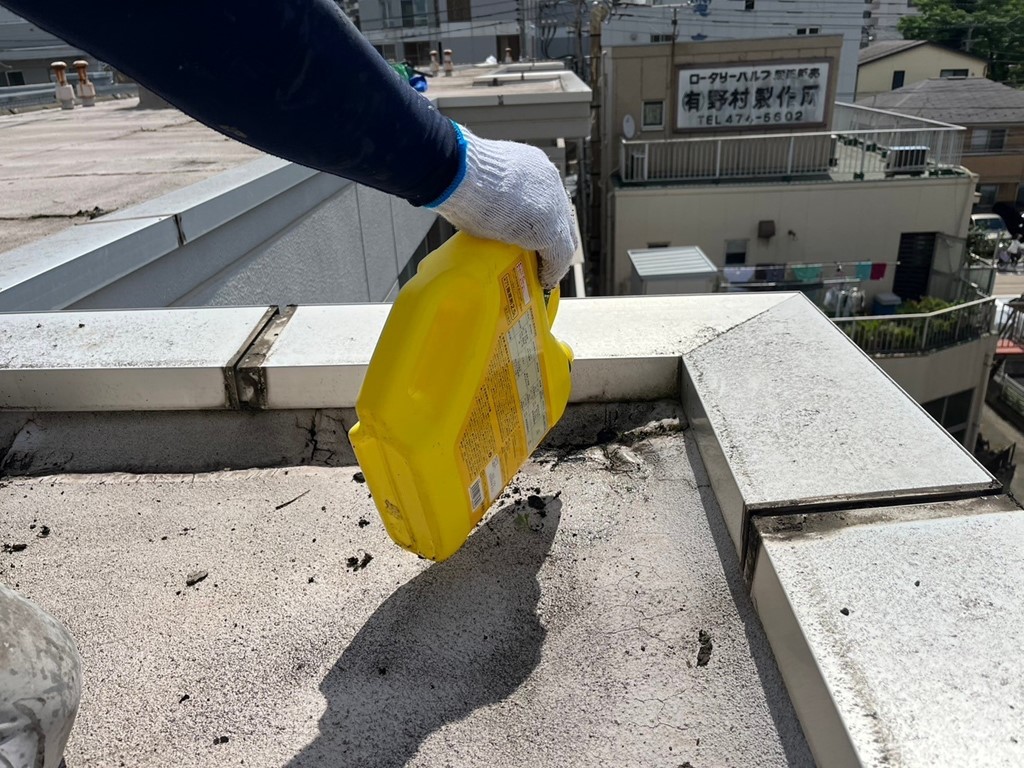

屋上 除草剤散布

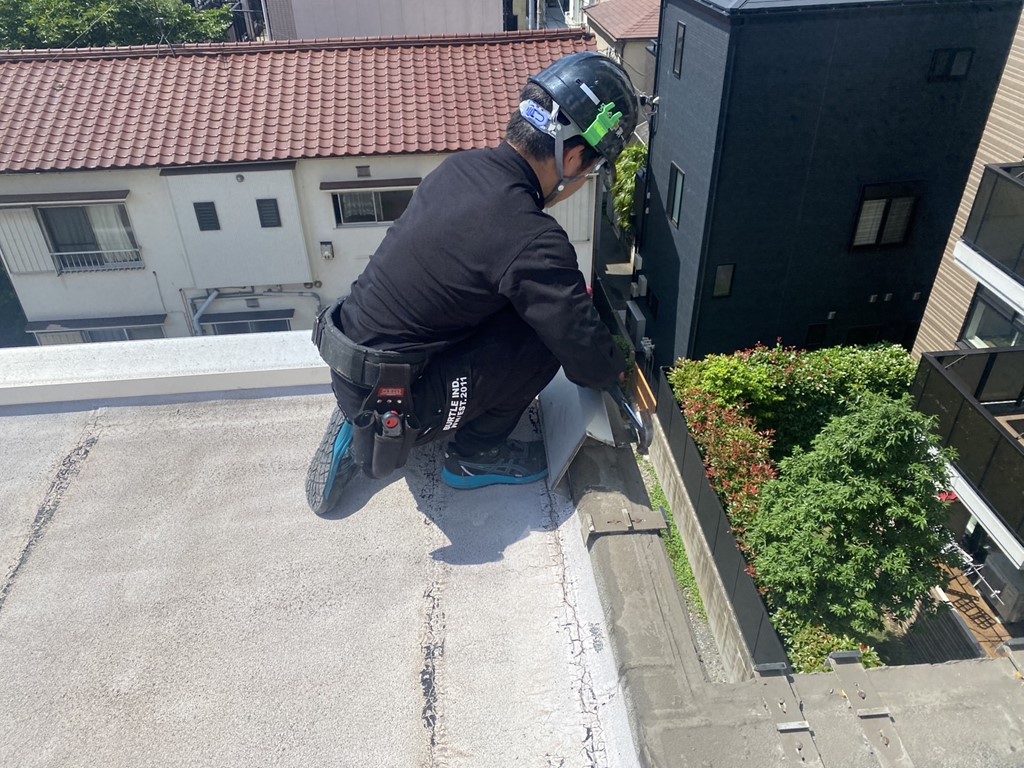

笠木 金物撤去

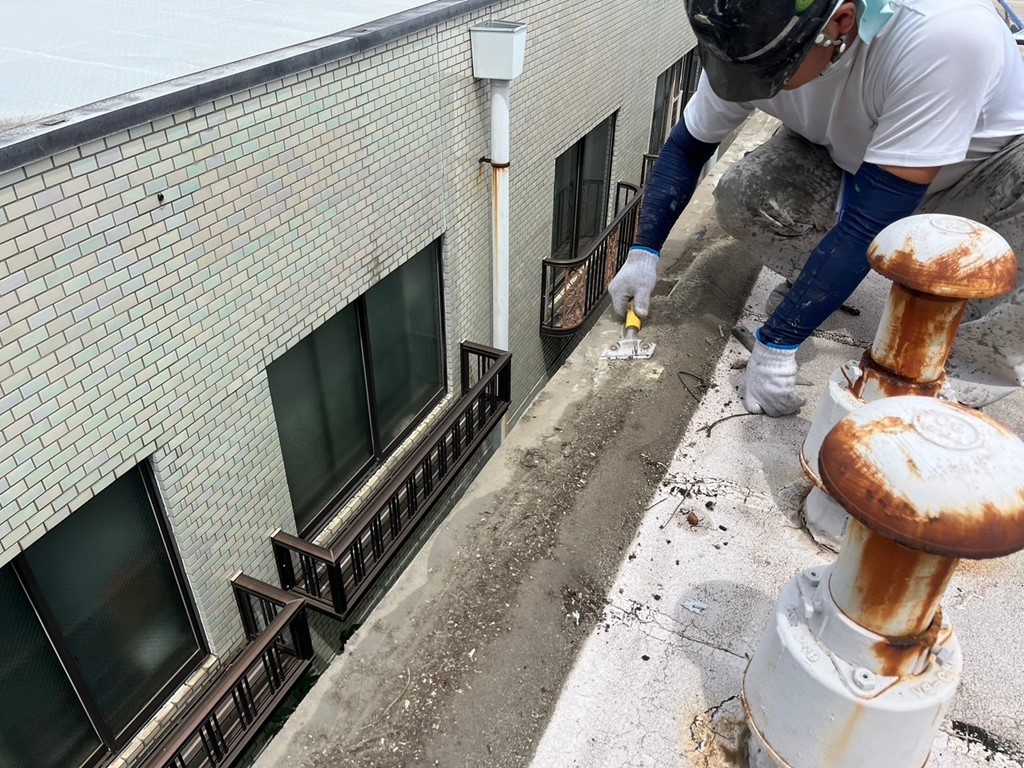

笠木 ケレン

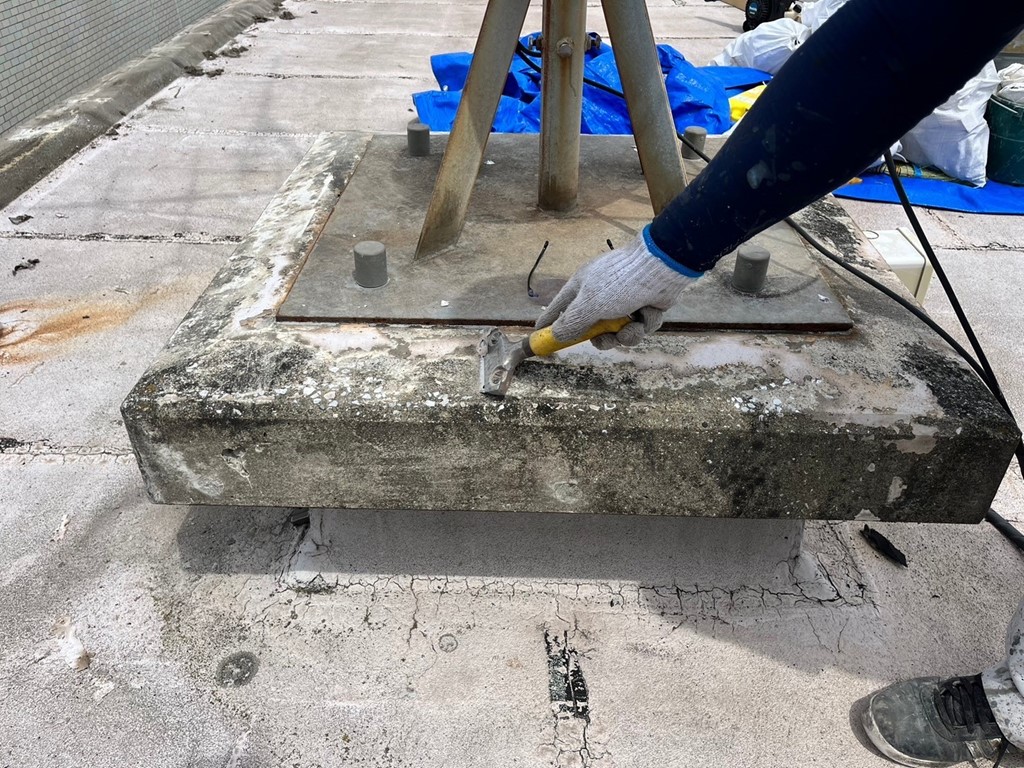

架台 ケレン

犬走 廃材置場
