大規模修繕事例・進捗
Kマンション 外部改修工事

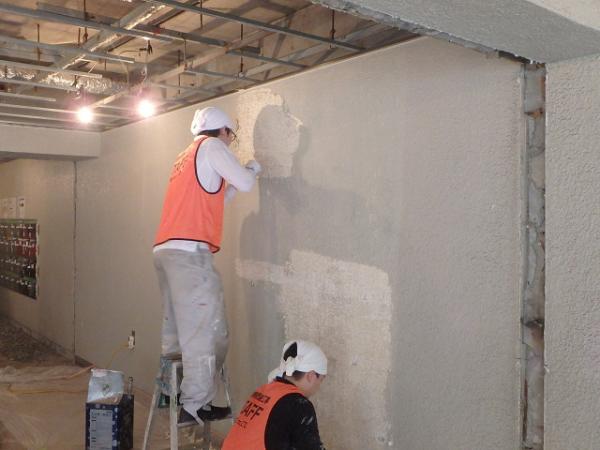

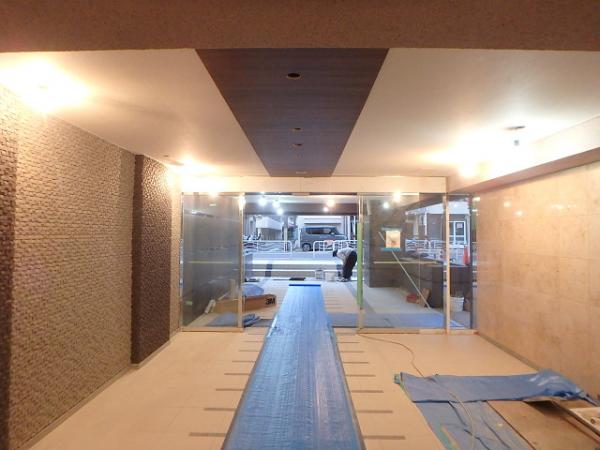

Kマンション外部改修工事 工事完了期間: 2017年11月27日~ 2017年11月30日

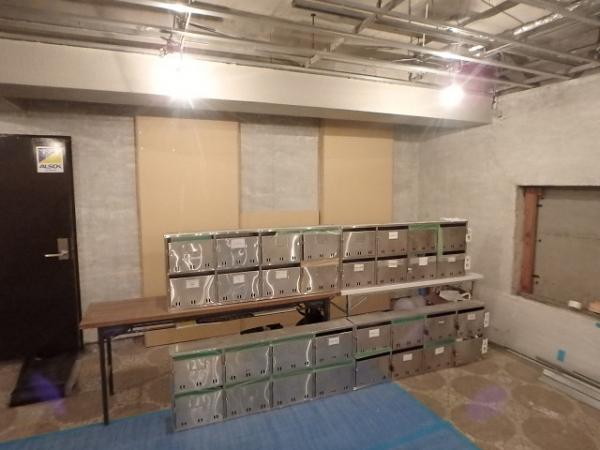

Kマンション 外部改修工事第十一週目期間: 2017年11月20日~ 2017年11月25日

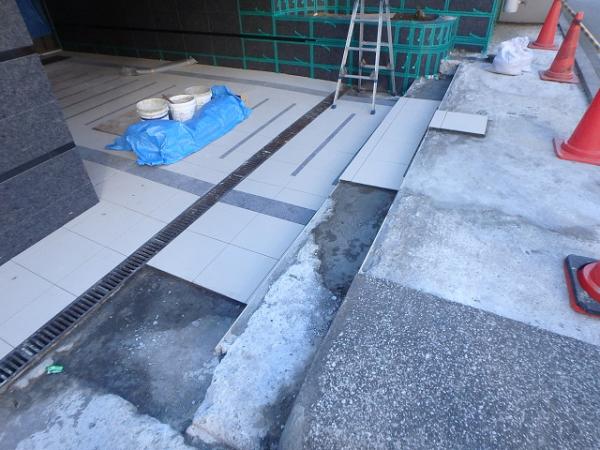

Kマンション外部改修工事第十週目期間: 2017年11月13日~ 2017年11月18日

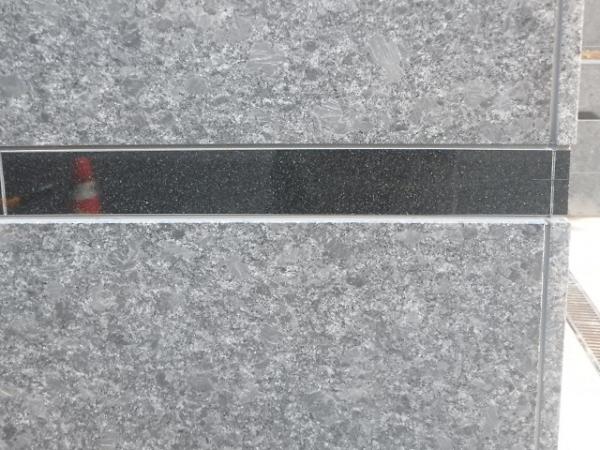

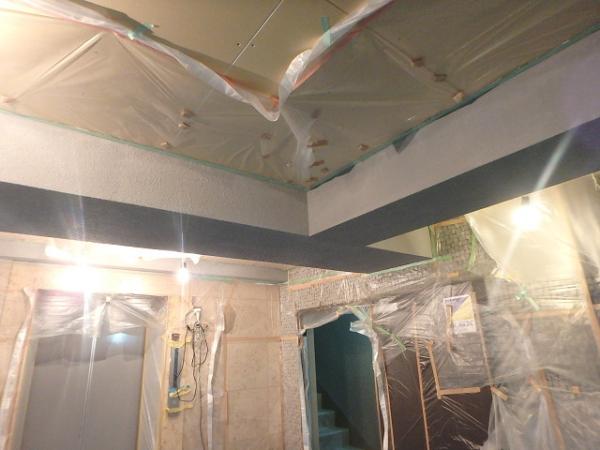

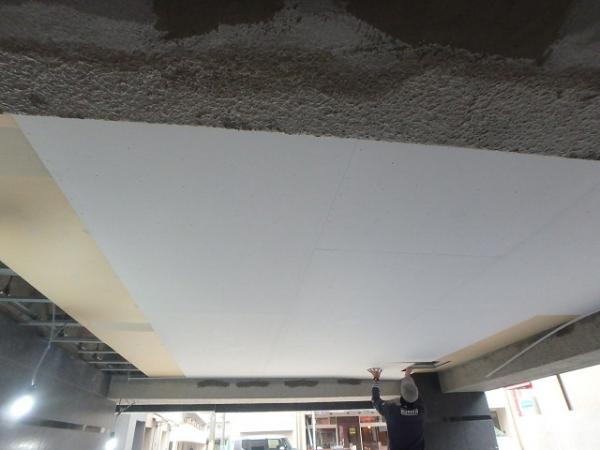

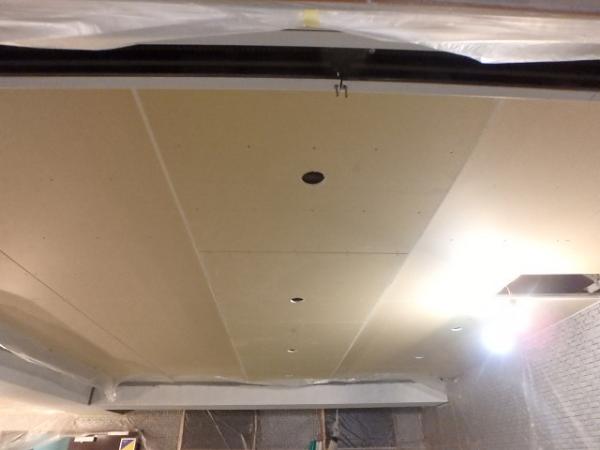

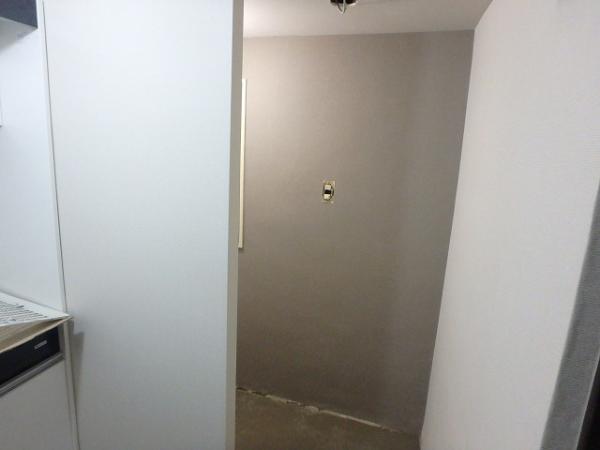

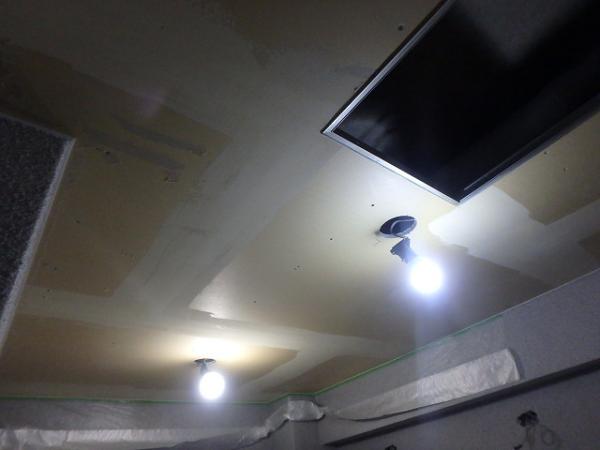

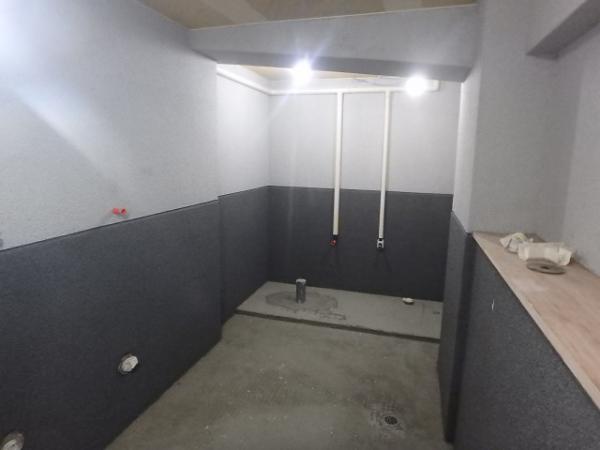

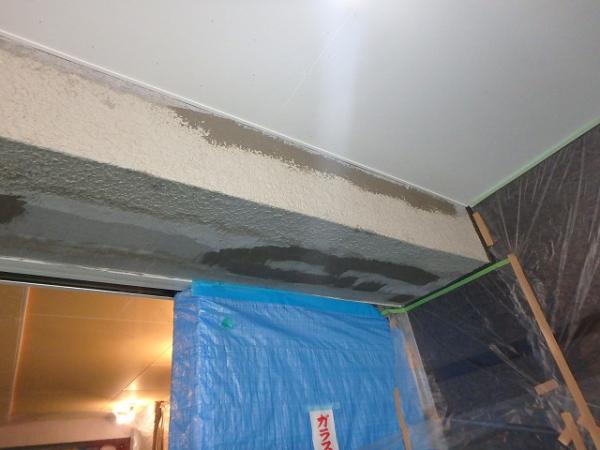

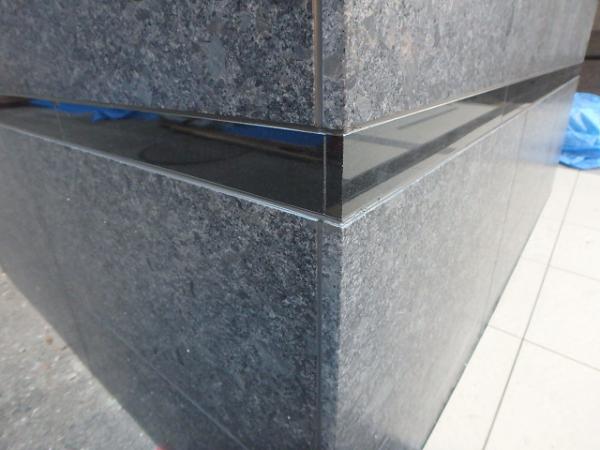

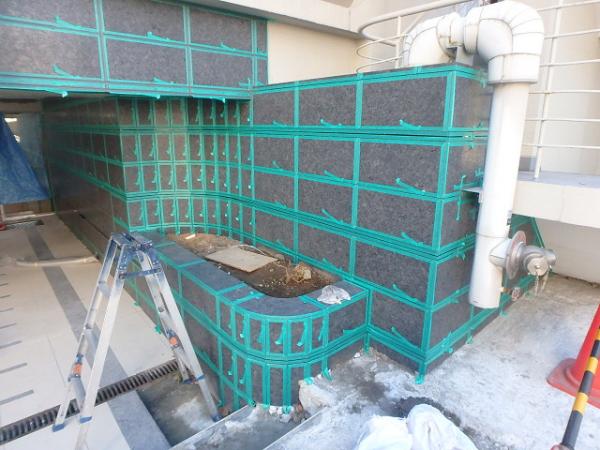

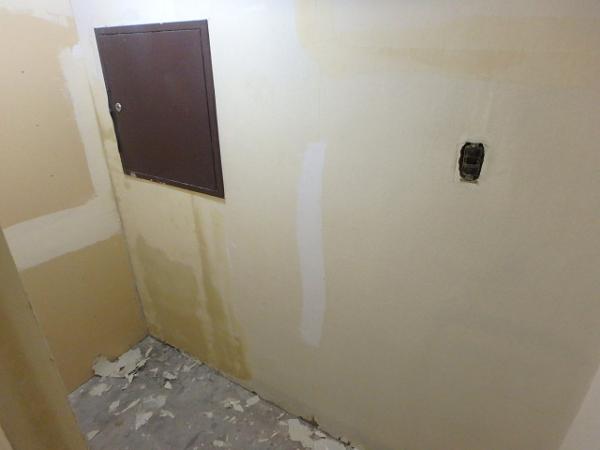

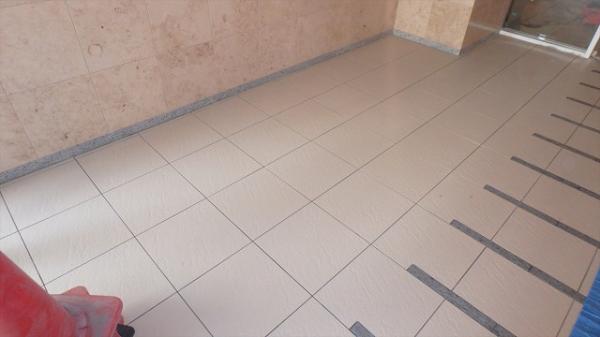

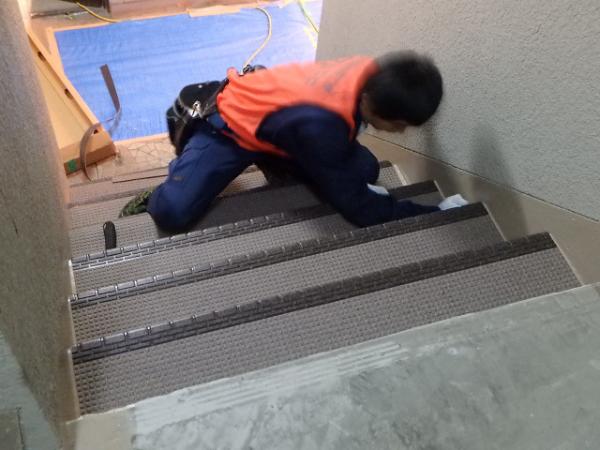

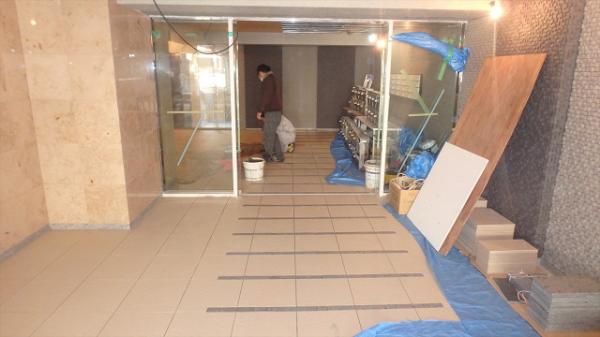

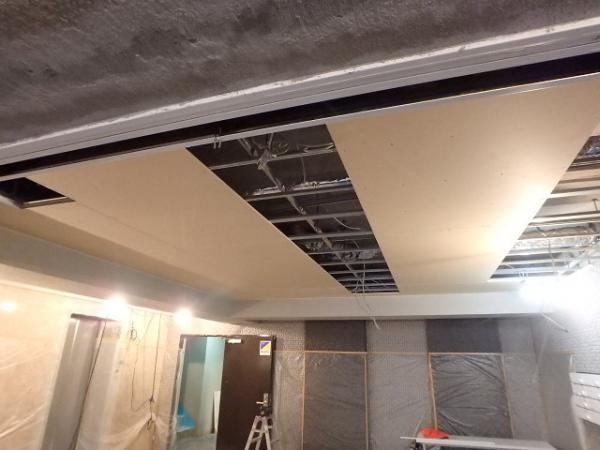

(1) エントランス天井貼り (2)エントランス天井照明開口 (3)エントランス梁下地補修 (4).エントランス梁下塗り1 (5)エントランス梁下塗り2 (6)エントランス石目地シーリング養生 (7)エントランス石目地シーリング1 (8)エントランス石目地シーリング2 (9)給湯室下地処理 (10)トイレ天井下地処理 (11).トイレ壁吹付け塗装 (12)給湯室クロス貼り1 (13)給湯室クロス貼り2 (14)共用廊下長尺シート貼り (15)エントランス床タイル貼り
※来週の工事予定
・3、5階 トイレ、給湯室 設備器具設置・3、5階 トイレ タイル貼工事
・3、5階 給湯室 パーテーション取付

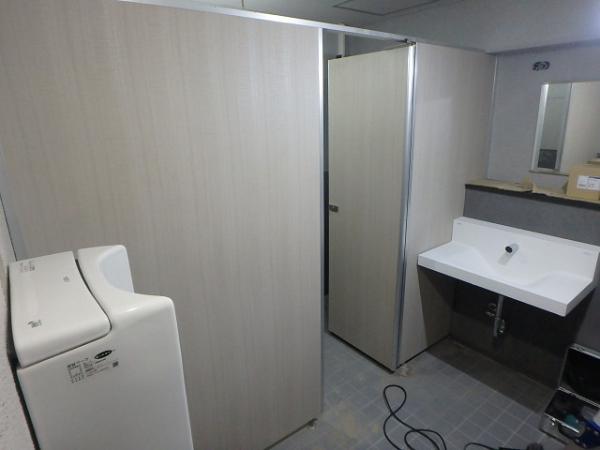

・3、5階 トイレ、給湯室 ダイノック工事
・エントランス 天井塗装工事、他
Kマンション外部改修工事第九週目期間: 2017年11月06日~ 2017年11月11日

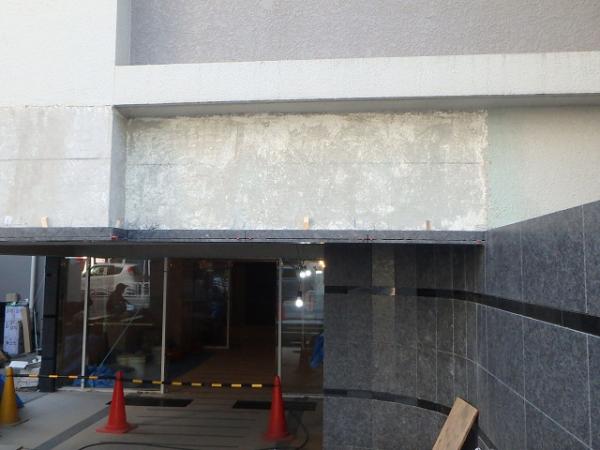

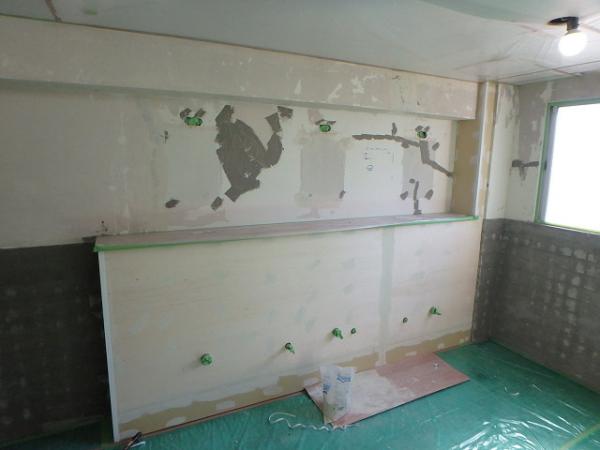

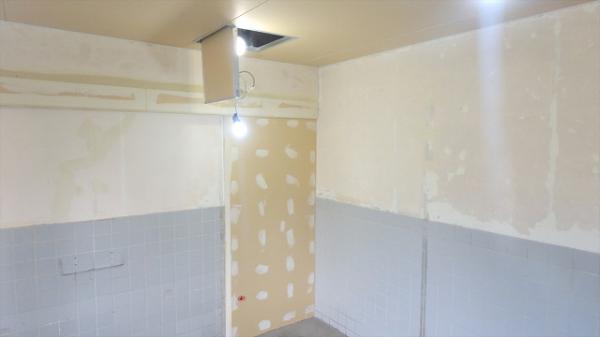

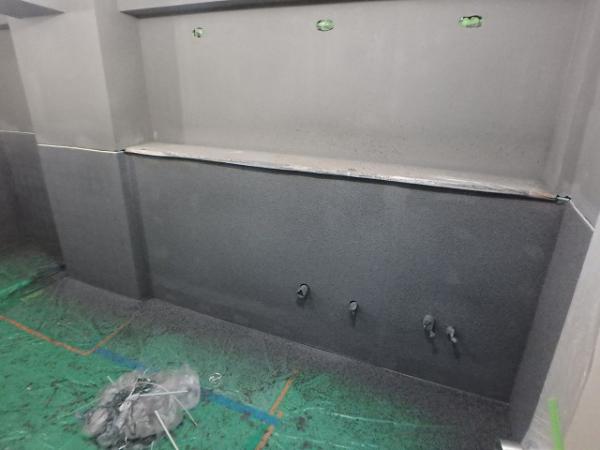

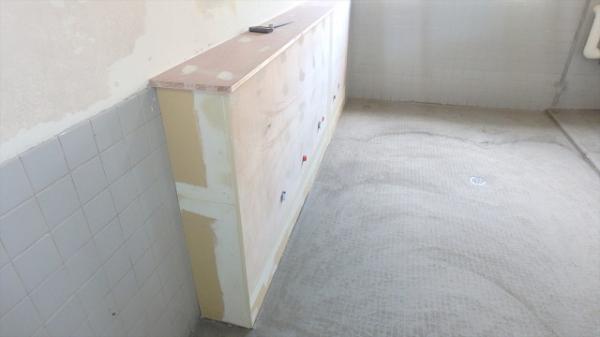

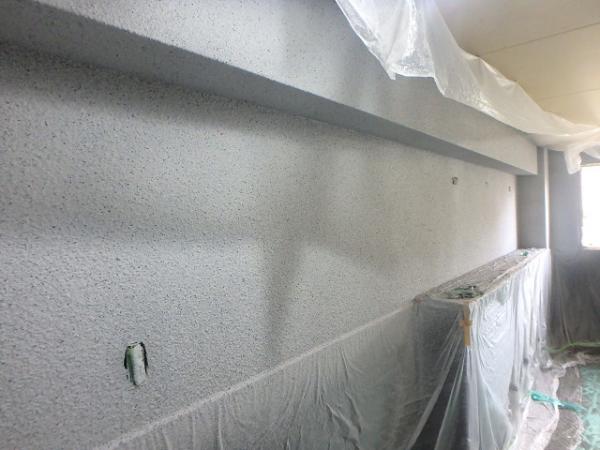

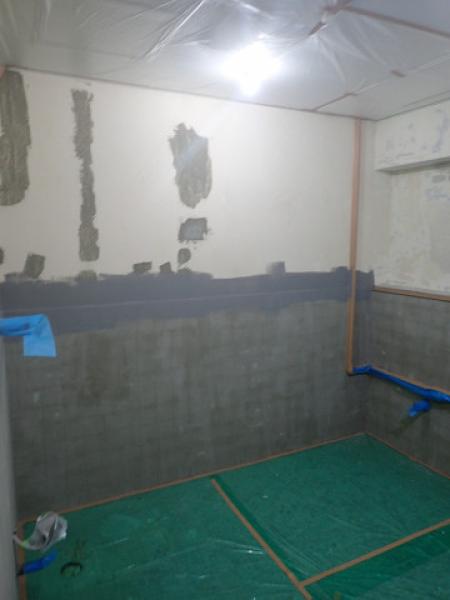

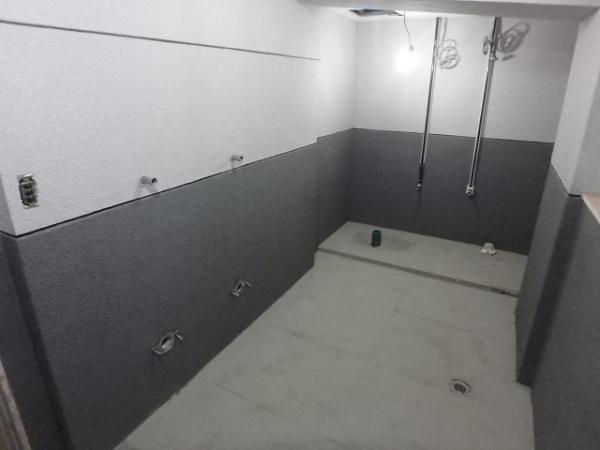

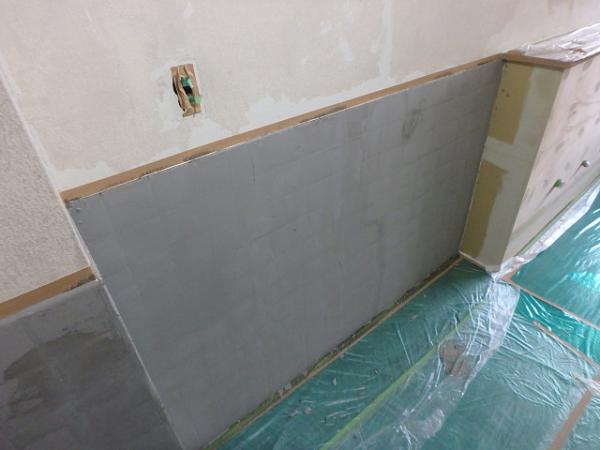

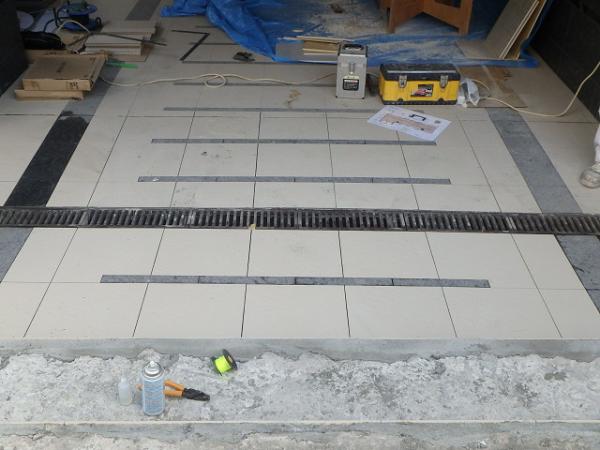

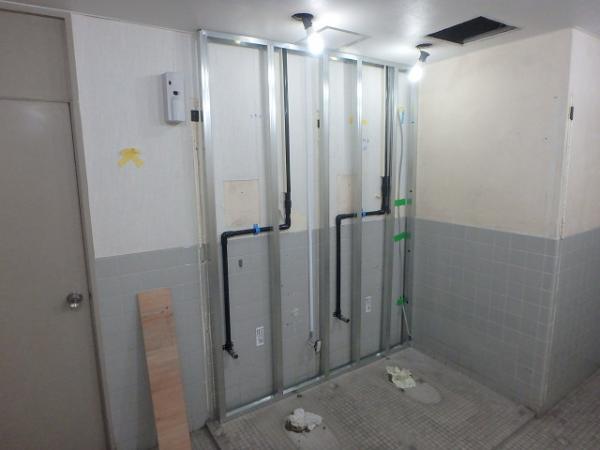

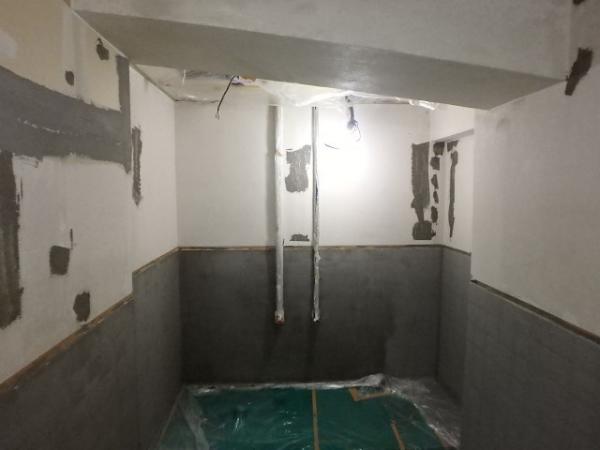

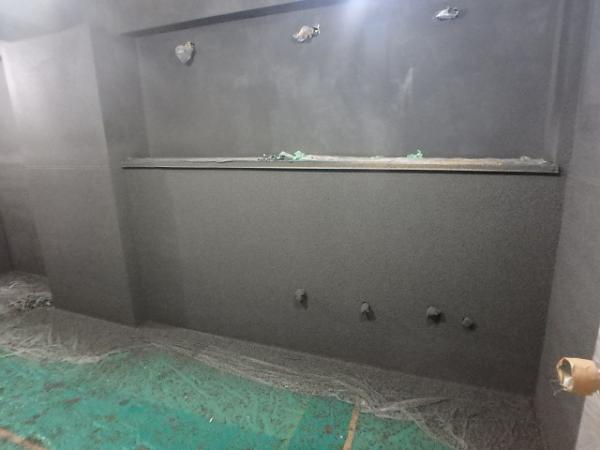

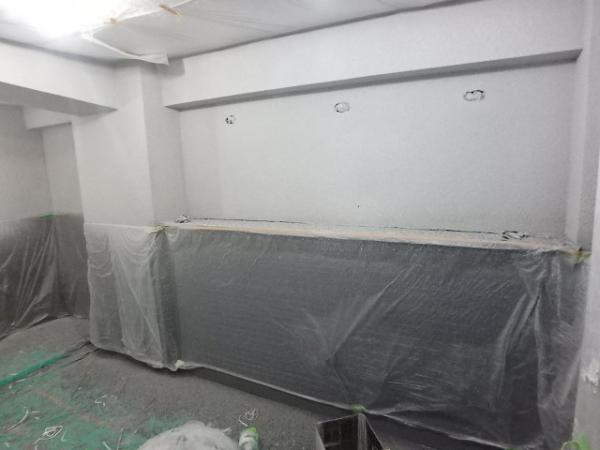

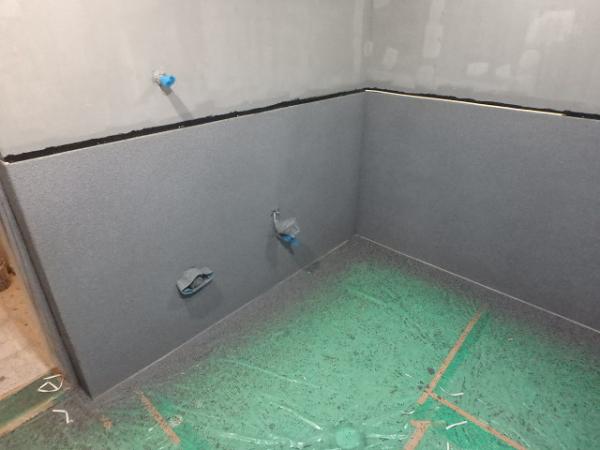

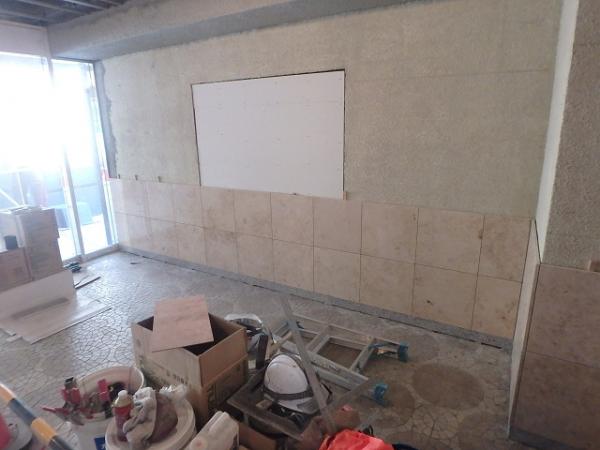

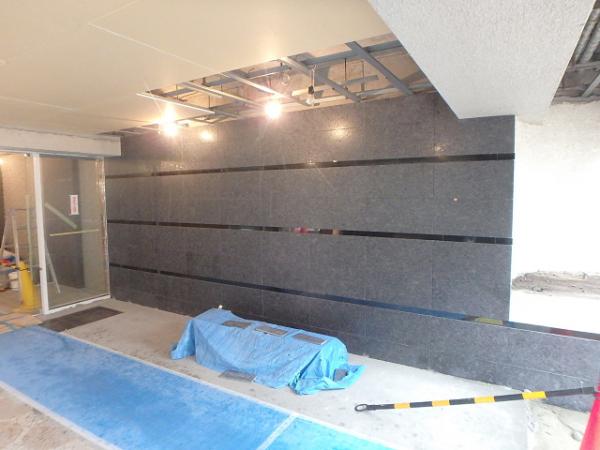

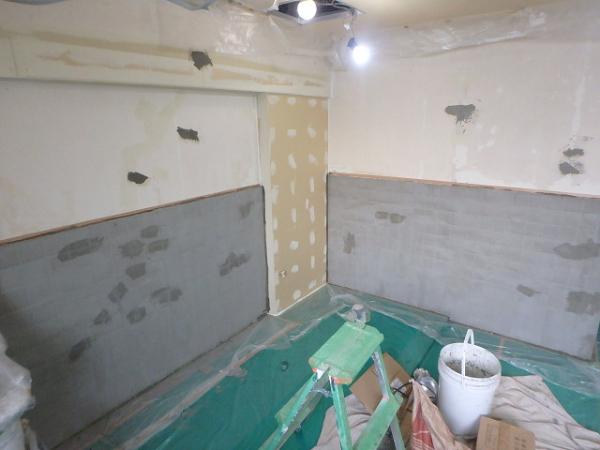

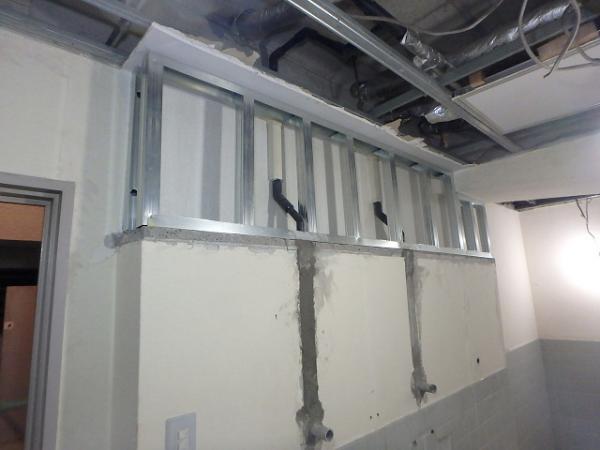

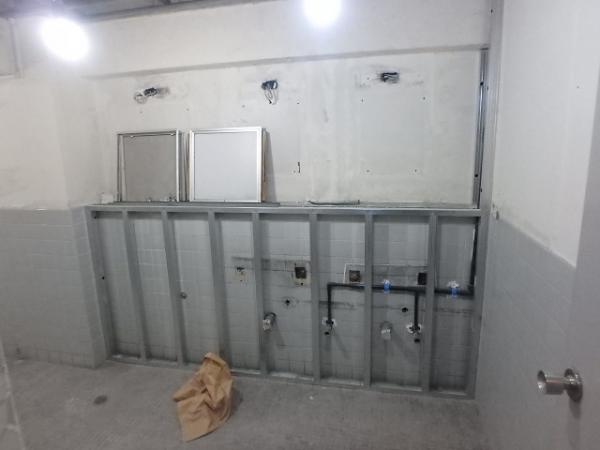

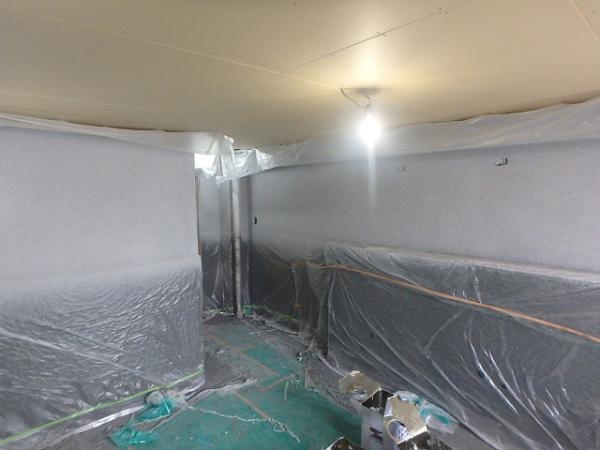

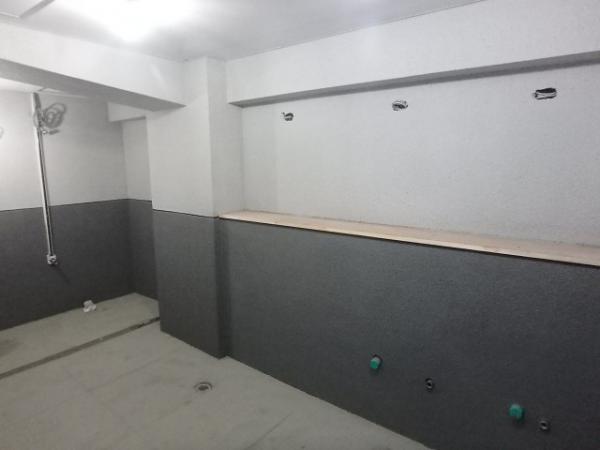

(1) .トイレ壁下地補修1 (2) .トイレ壁下地補修2 (3)トイレ壁下地補修3 (4)エントランス床タイル貼り1 (5)エントランス床タイル貼り2 (6)エントランス床タイル貼り3 (7)エントランス床タイル貼り4 (8)エントランス壁石貼り1 (9)エントランス壁石貼り2 (10)エントランス壁石貼り3 (11)エントランス天井下地組み1 (12)エントランス天井下地組み2 (13)トイレ壁吹付け塗装1 (14)トイレ壁吹付け塗装2 (15)トイレ壁吹付け塗装3
※来週の工事予定
・3、5階 トイレ、給湯室 電気工事・3、5階 トイレ 壁面塗装
・3、5階 給湯室 表装工事
・エントランス タイル工事
・エントランス 天井表装工事、他
Kマンション外部改修工事第八週目期間: 2017年11月04日~ 2017年10月30日

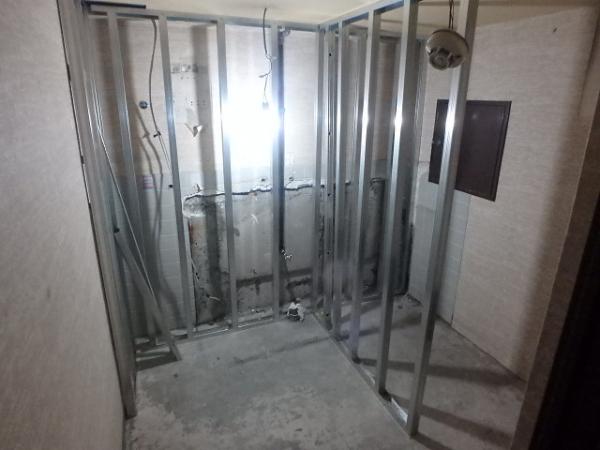

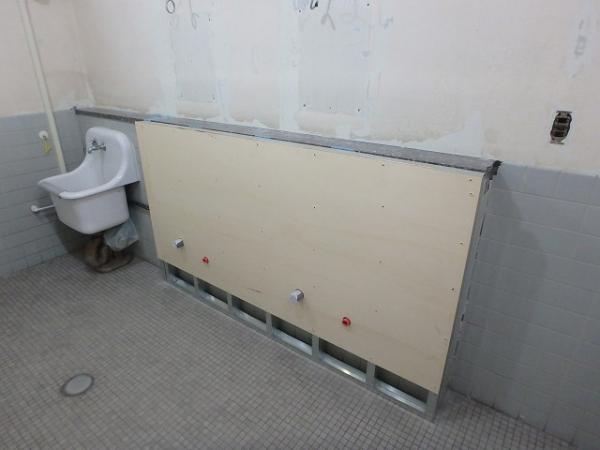

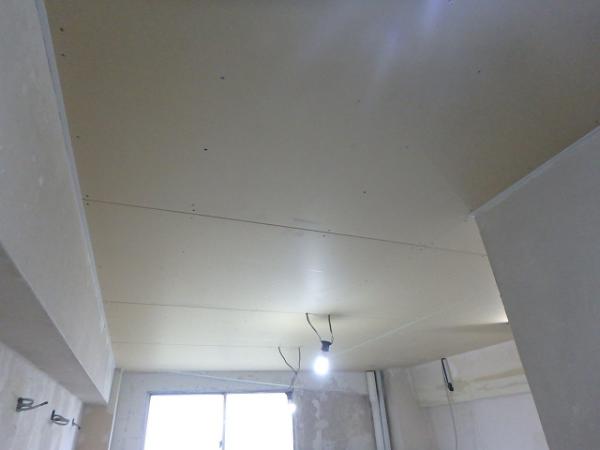

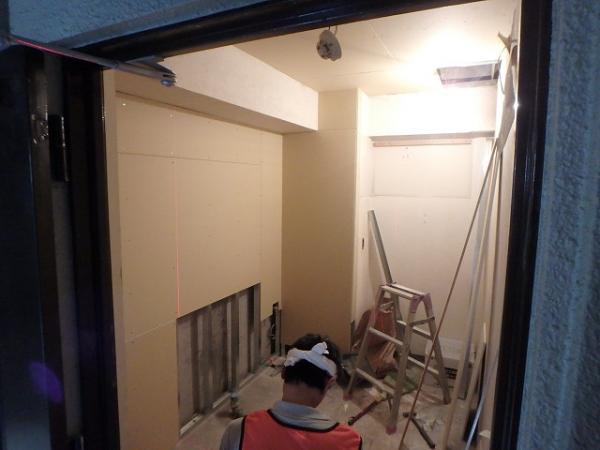

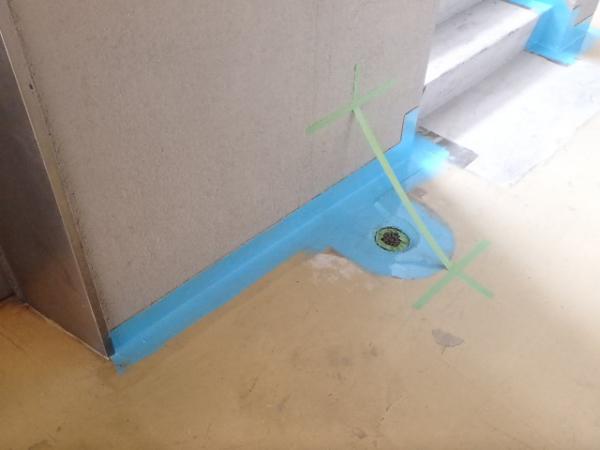

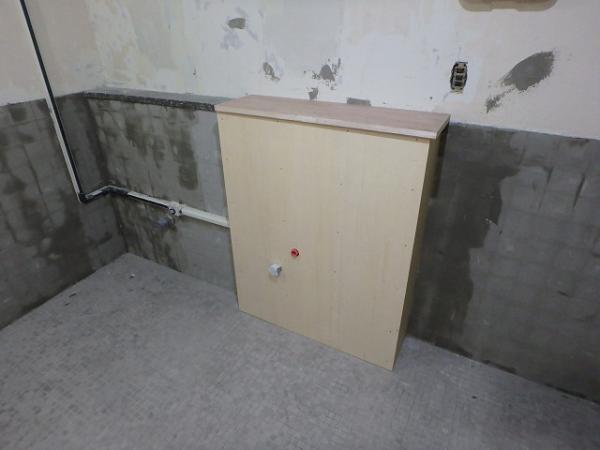

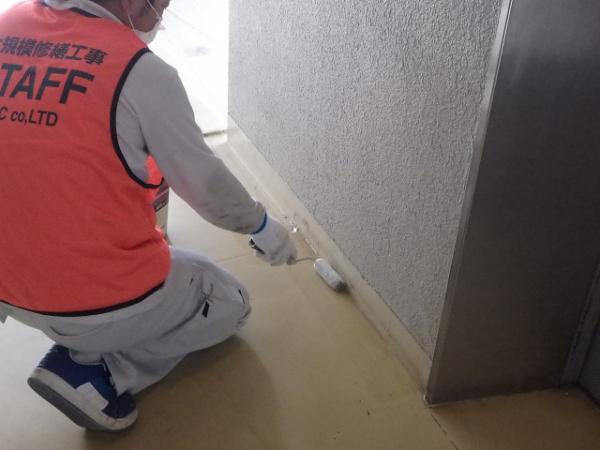

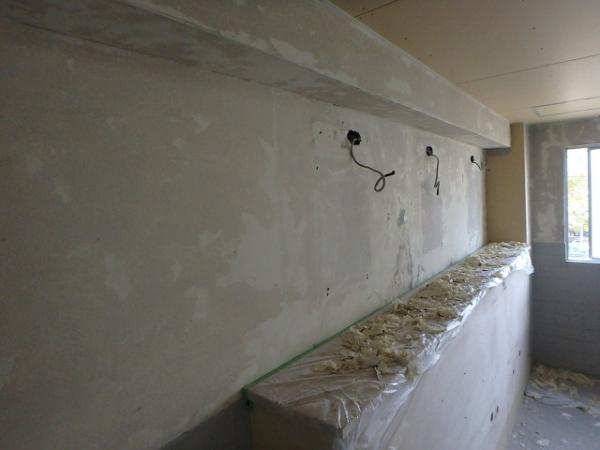

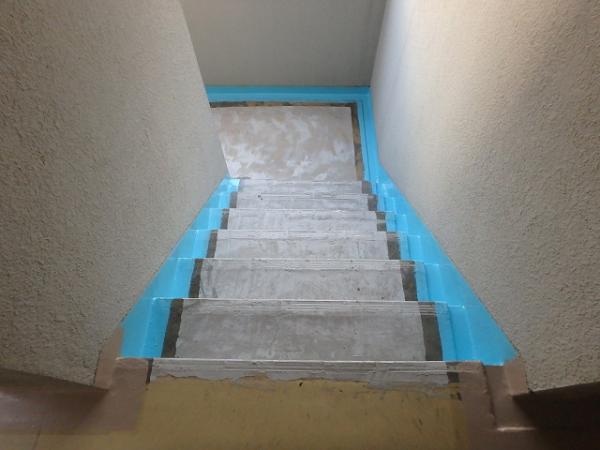

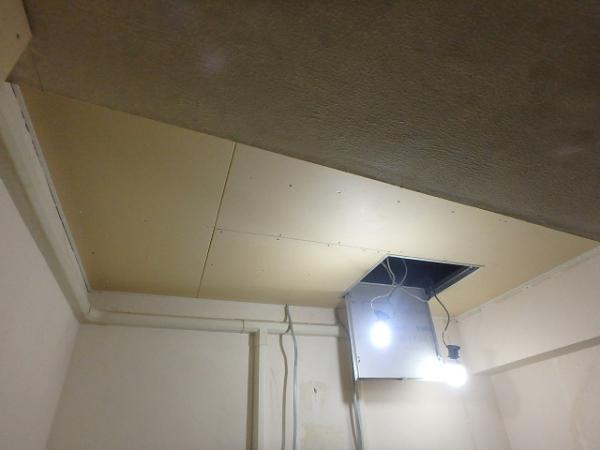

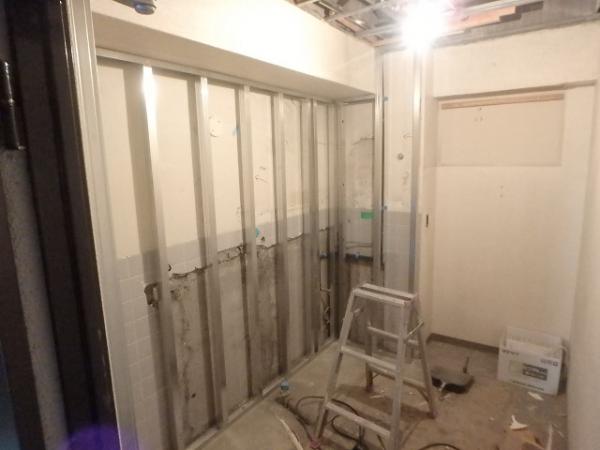

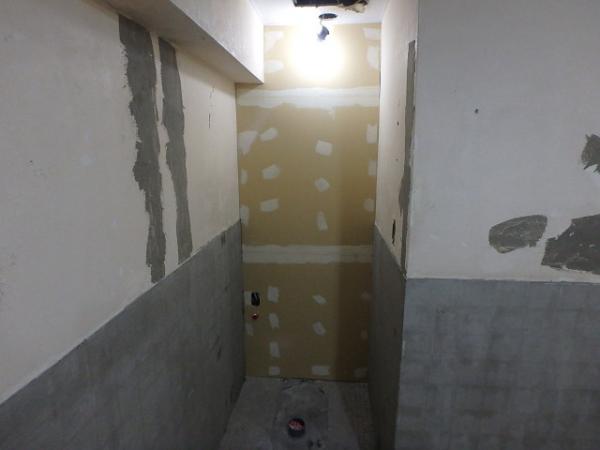

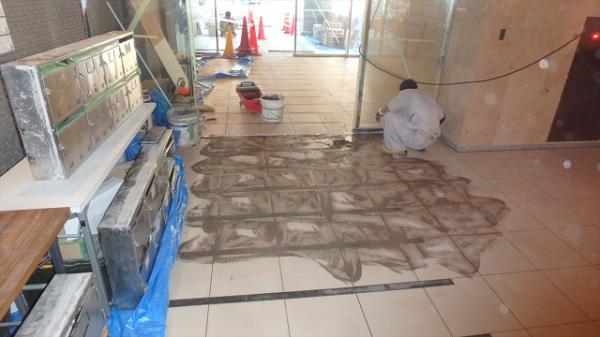

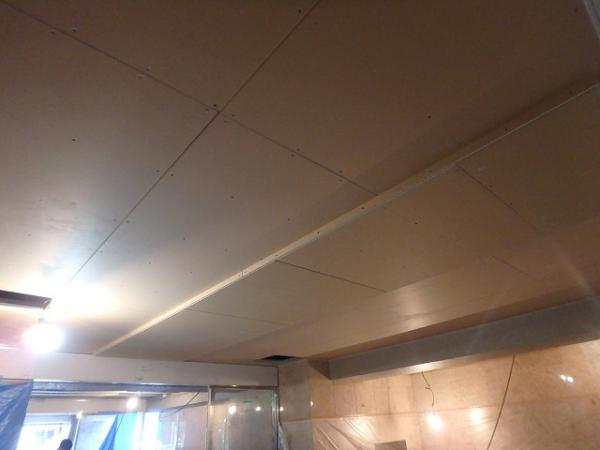

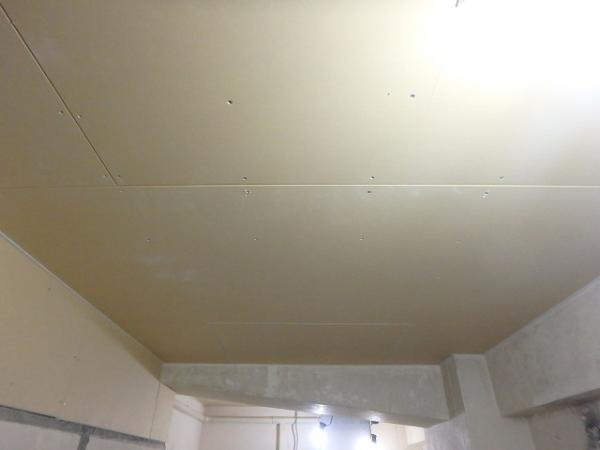

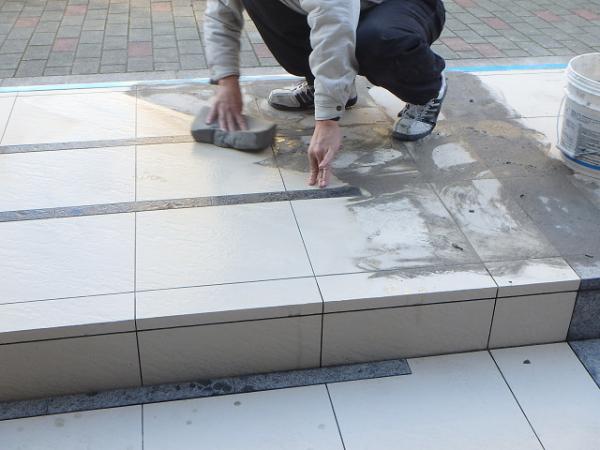

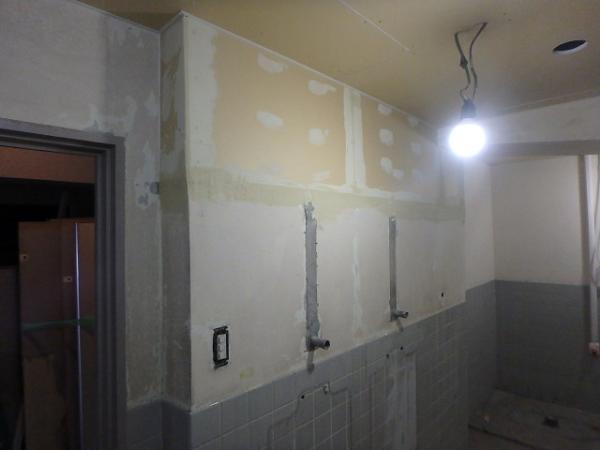

(1) 給湯室下地組み (2) 男子トイレ下地組み1 (3)男子トイレ下地組み2 (4)男子トイレ天井ボード貼り1 (5).男子トイレ天井ボード貼り2 (6)女子トイレ下地組み1 (7)女子トイレ下地組み2 (8)女子トイレ天井ボード貼り (9)トイレ壁既存クロス剥離 (10)共用廊下側溝防水1 (11)共用廊下側溝防水2 (12)エントランス床タイル貼り1 (13)エントランス床タイル貼り2 (14)エントランス床タイル貼り3 (15)エントランス床タイル貼り4
※来週の工事予定
・3、5階 トイレ、給湯室 電気工事・3、5階 トイレ 壁面塗装工事
・エントランス タイル・石貼り工事
・エントランス天井下地工事
Kマンション外部改修工事 第七週目期間: 2017年10月23日~ 2017年10月28日
Kマンション外部改修工事第六週目期間: 2017年10月16日~ 2017年10月21日
Kマンション外部改修工事第五週目期間: 2017年10月10日~ 2017年10月14日

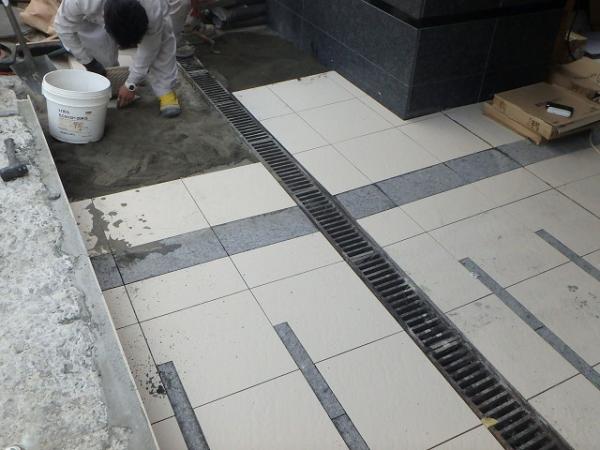

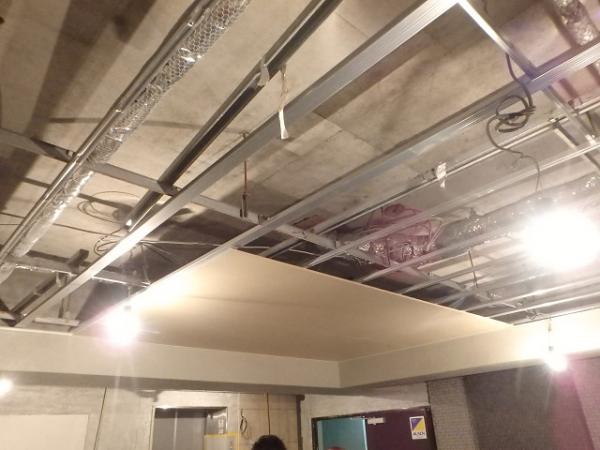

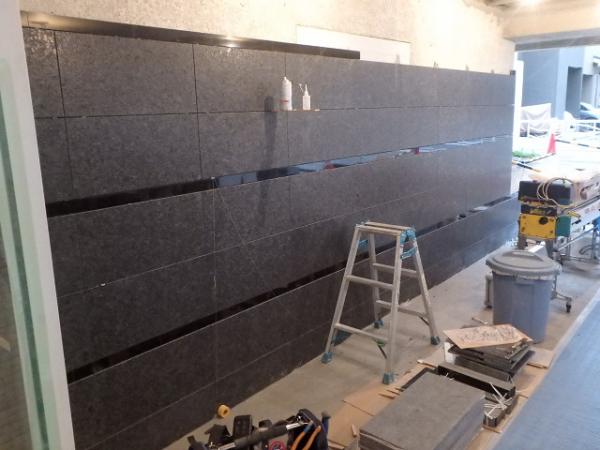

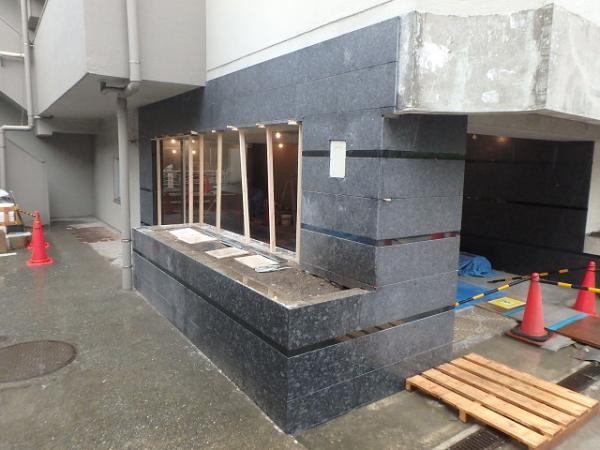

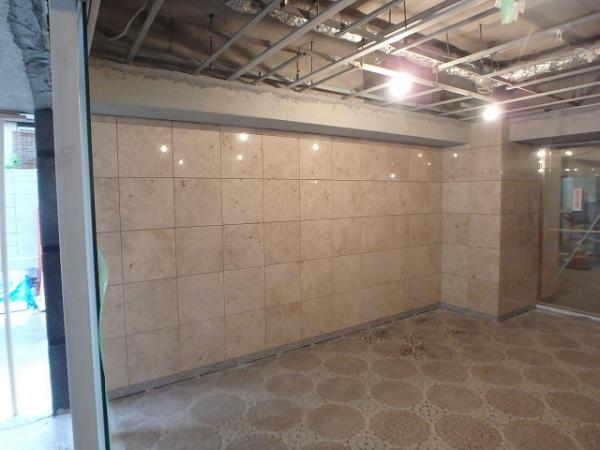

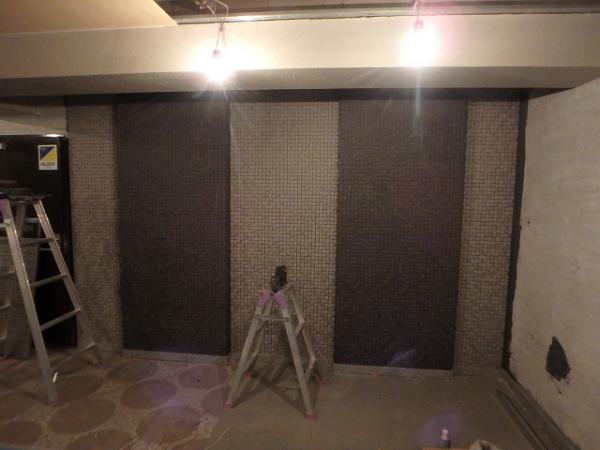

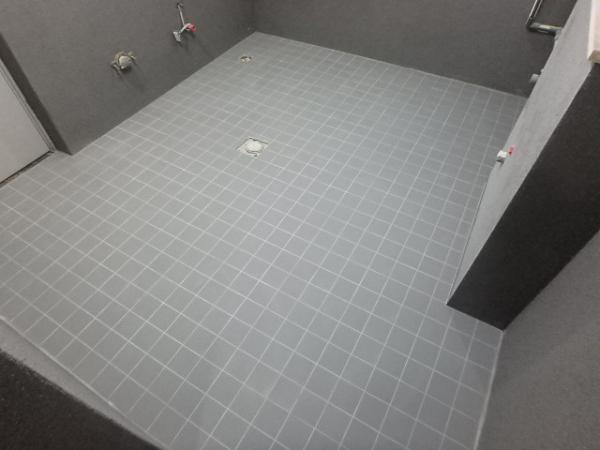

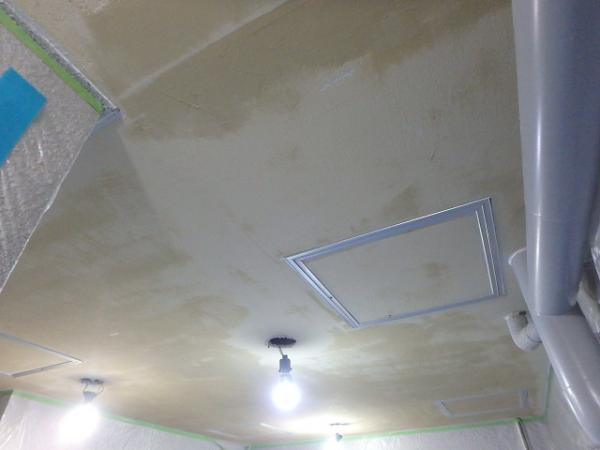

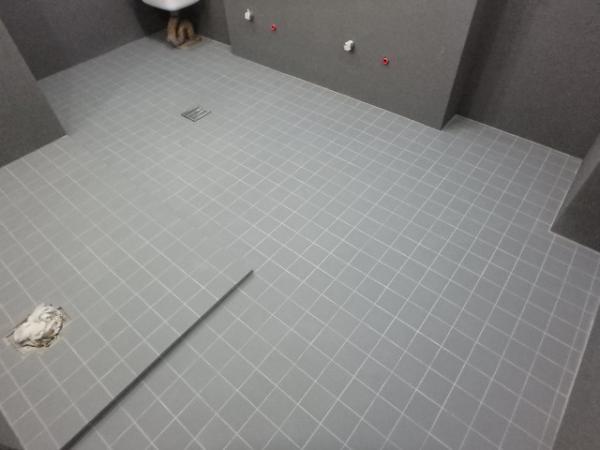

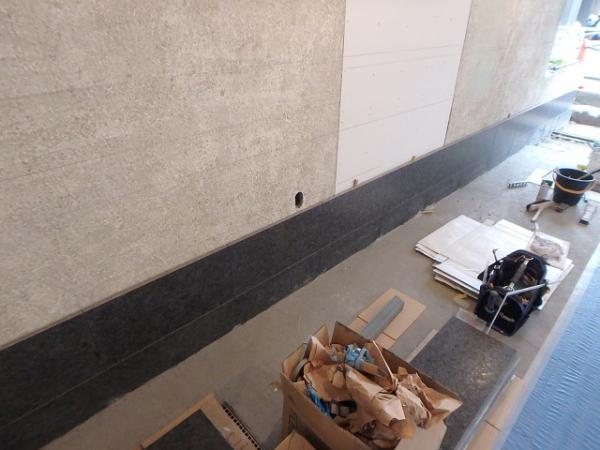

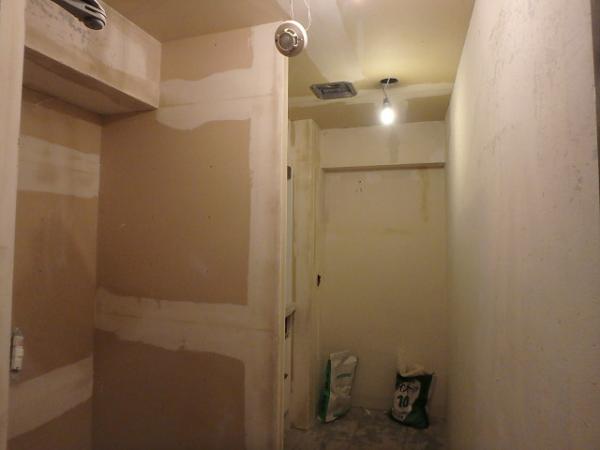

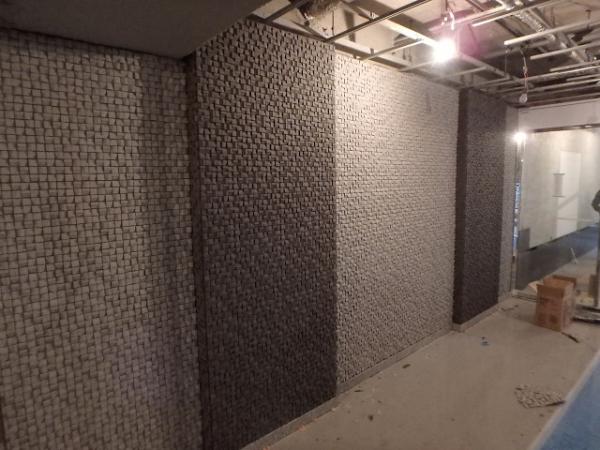

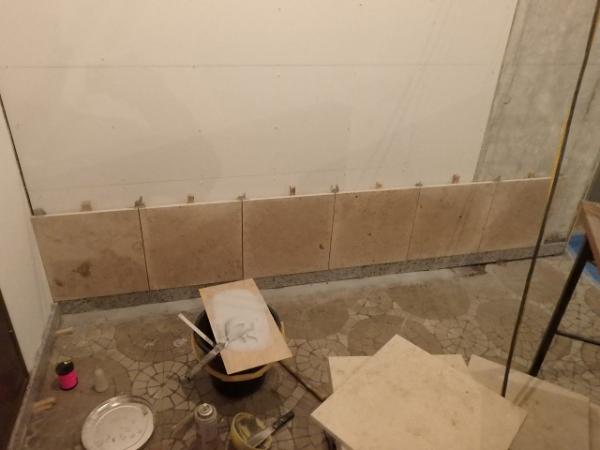

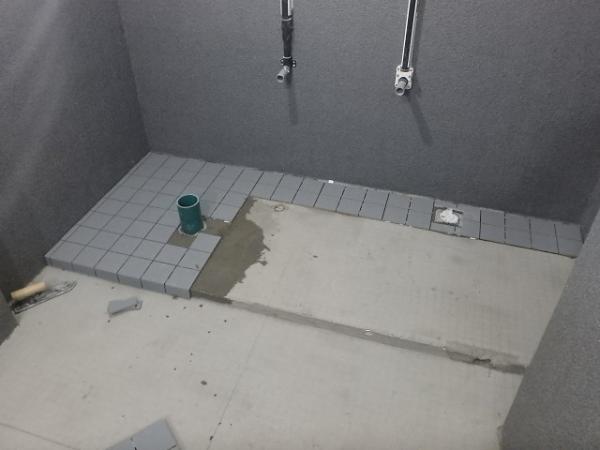

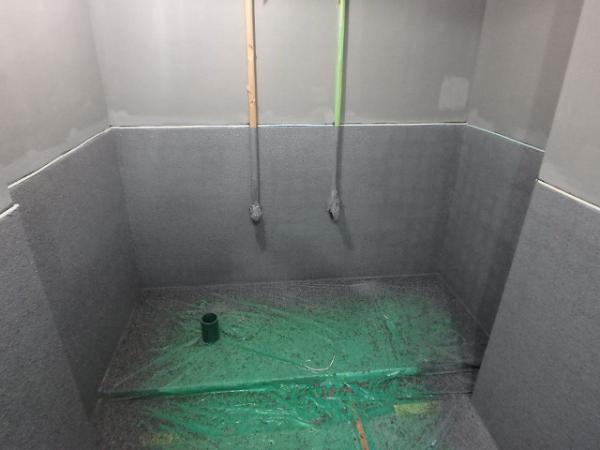

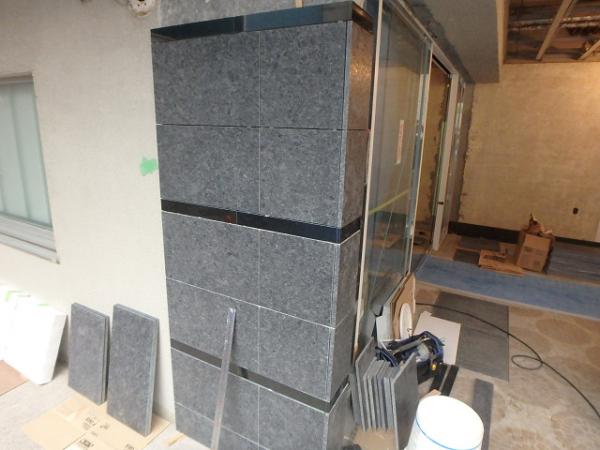

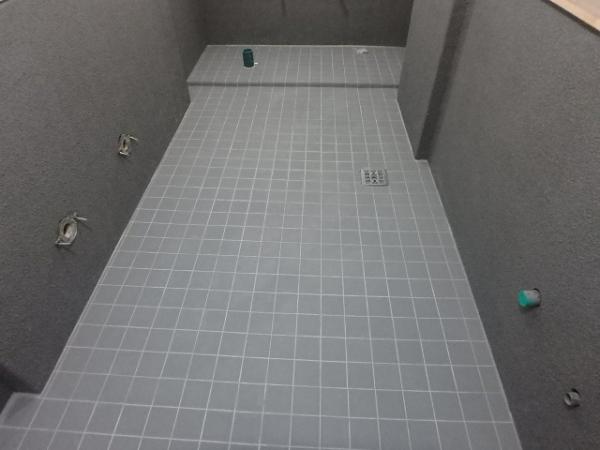

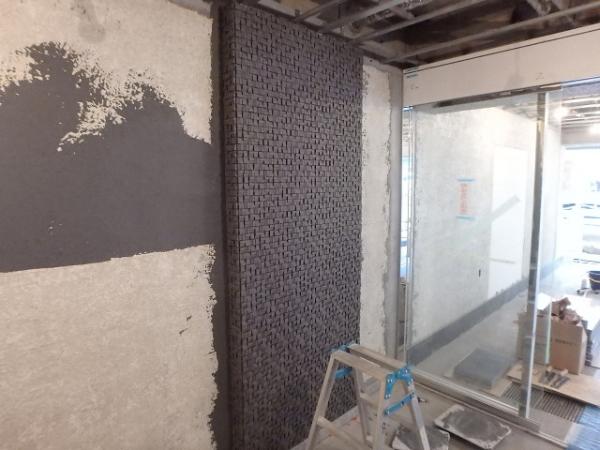

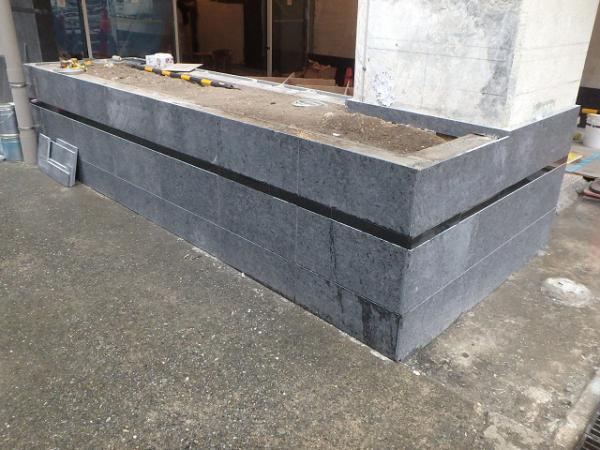

(1)エントランス壁タイル貼り1 (2)エントランス壁タイル貼り2 (3)エントランス壁タイル貼り3 (4)エントランス石貼り1 (5).エントランス石貼り2 (6)エントランス石貼り3 (7)エントランス石貼り4 (8)エントランス花壇石貼り (9)エントランス天井ボード貼り (10)トイレ床タイル貼り1 (11)トイレ床タイル貼り2 (12)トイレ床タイル貼り3 (13)トイレ床タイル貼り4 (14)給湯室壁、天井パテ補修 (15)トイレ天井パテ補修
※来週の工事予定
・2、4階 トイレ・給湯室 照明器具取付工事・2、4階 トイレ・給湯室 ダイノックシート工事
・2、4階 トイレ・給湯室 クロス貼工事
・2、4階 トイレ パーテーション復旧工事
・エントランス タイル・石貼り工事、他
Kマンション外部改修工事第四週目期間: 2017年10月02日~ 2017年10月07日
Kマンション 外部改修工事第三週目期間: 2017年09月25日~ 2017年09月30日
Kマンション外部改修工事第二週目期間: 2017年09月19日~ 2017年09月22日

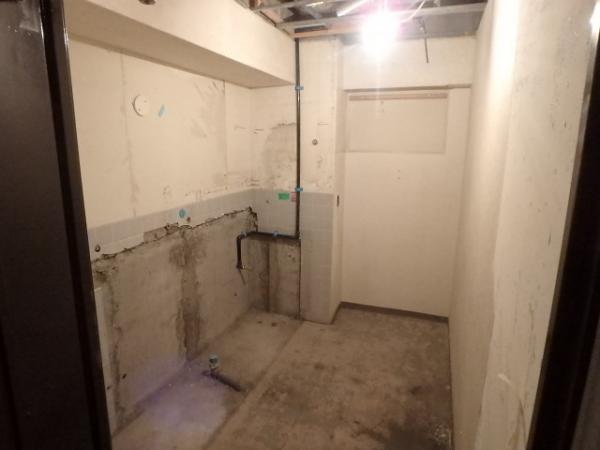

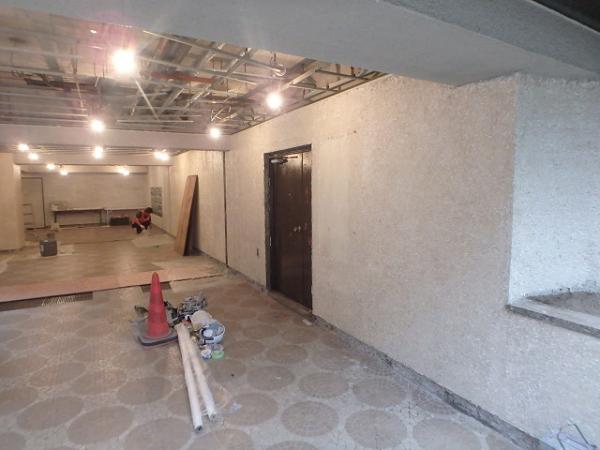

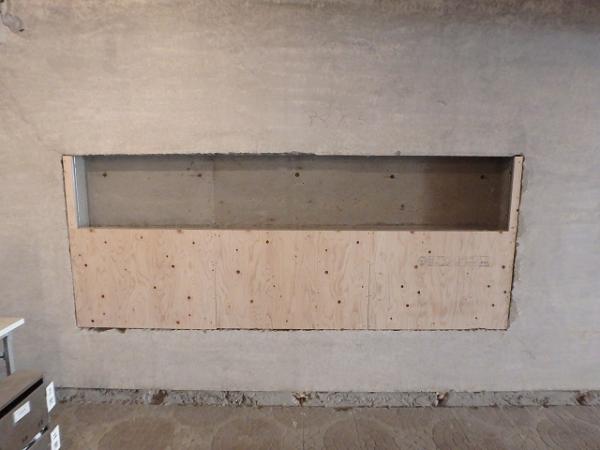

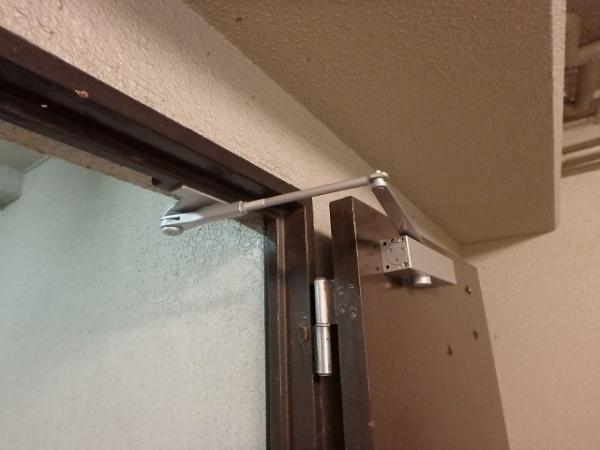

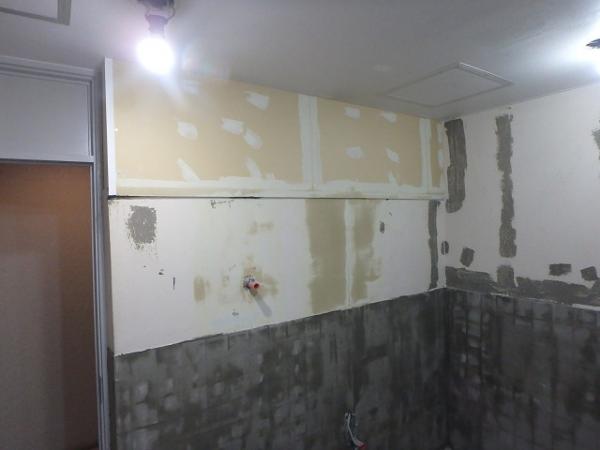

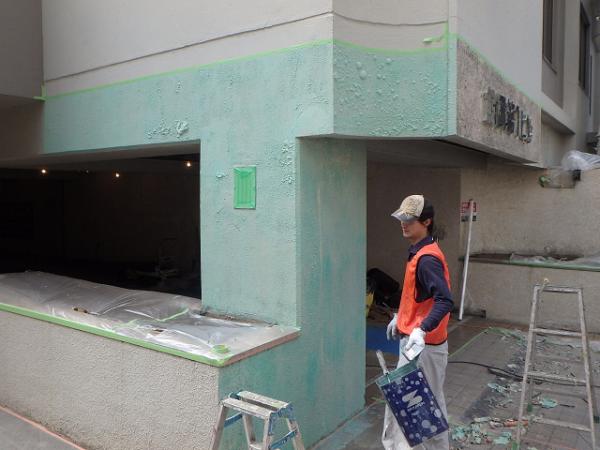

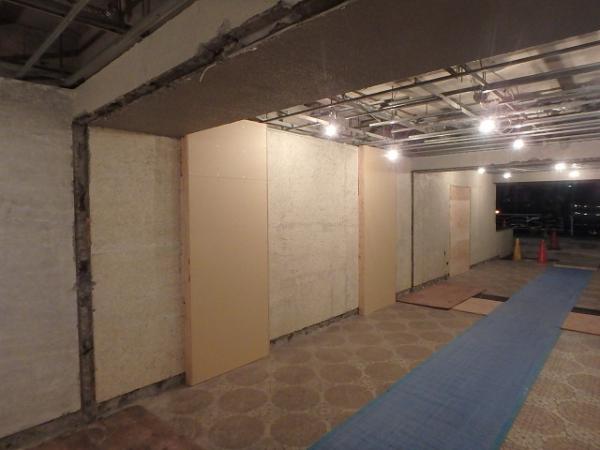

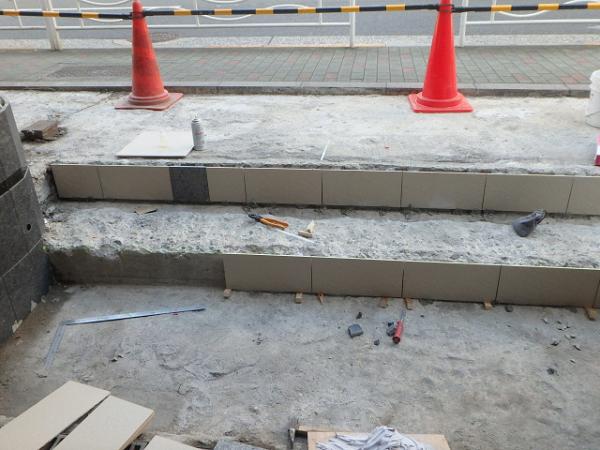

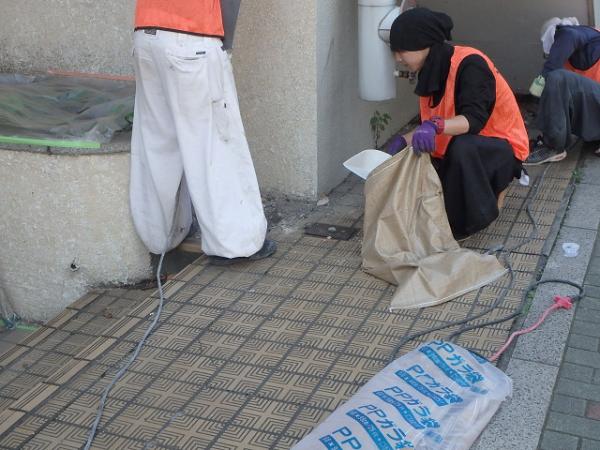

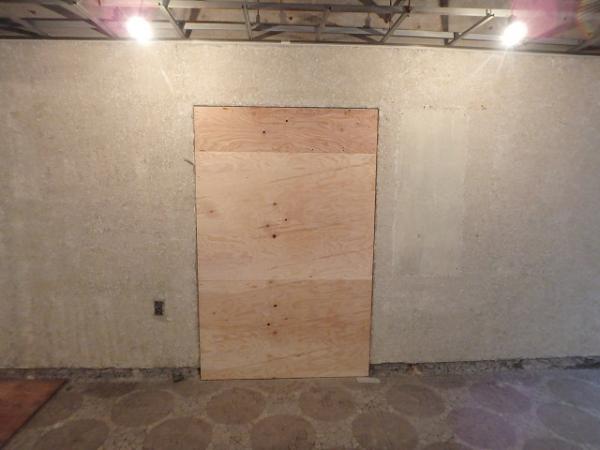

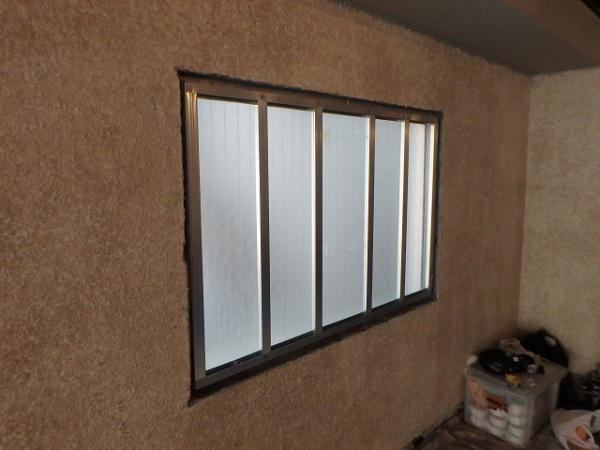

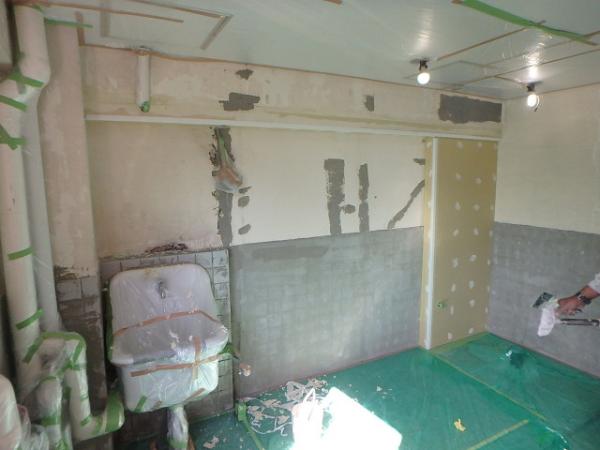

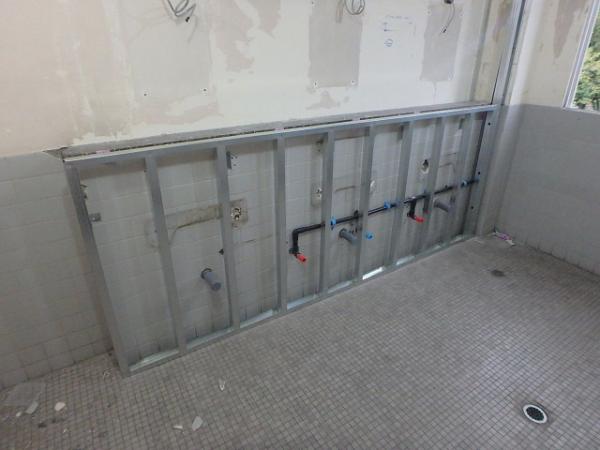

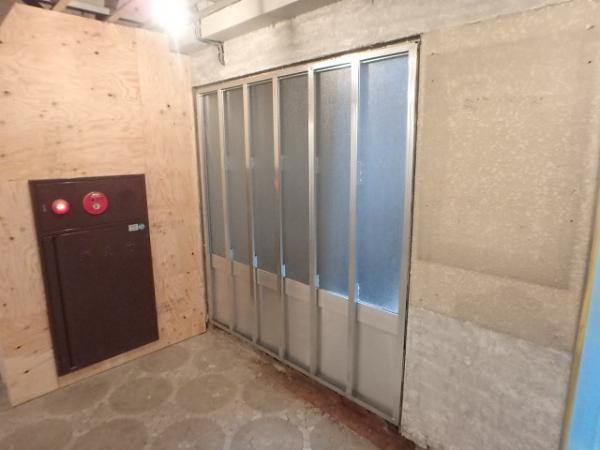

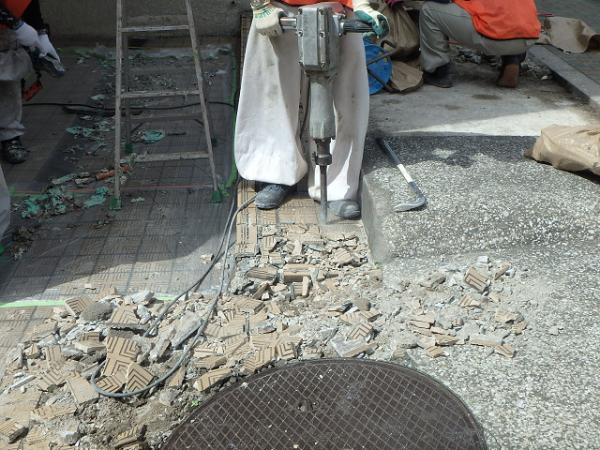

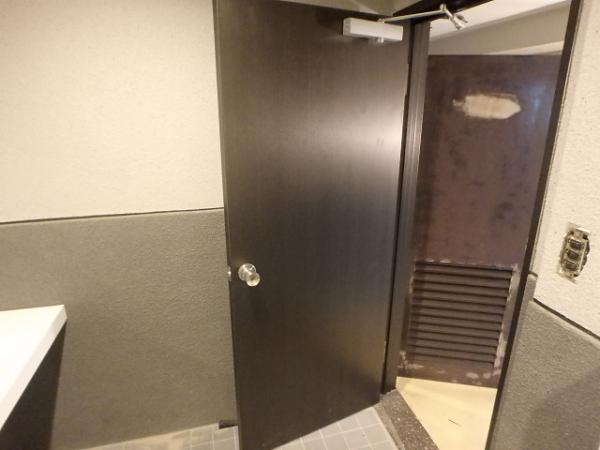

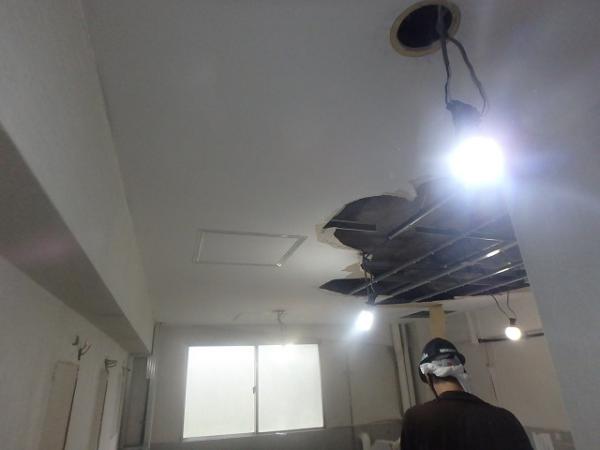

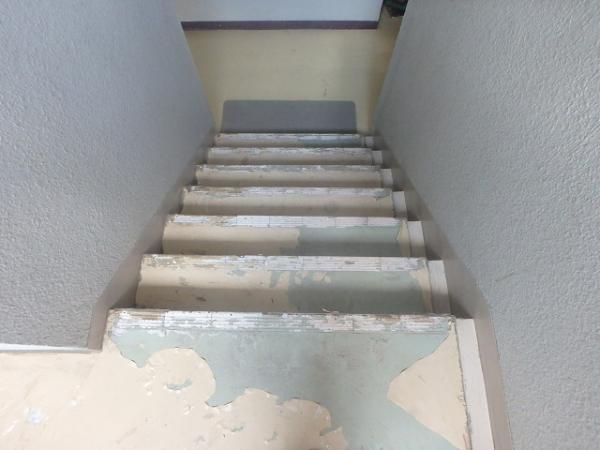

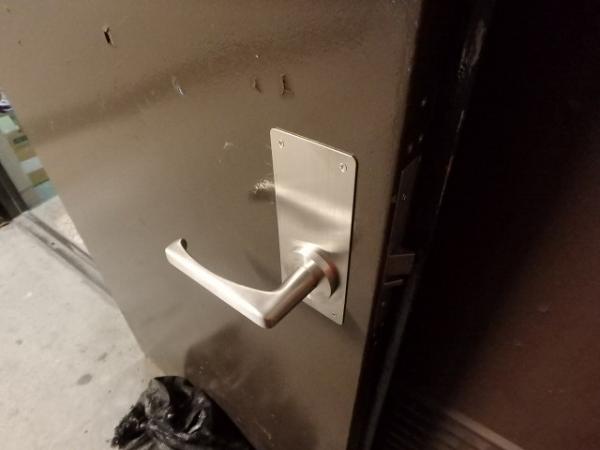

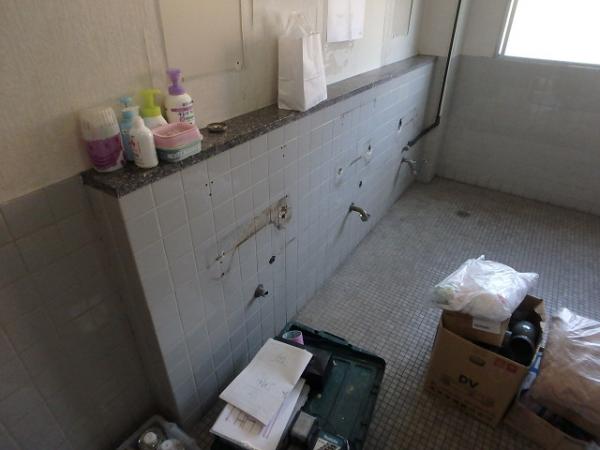

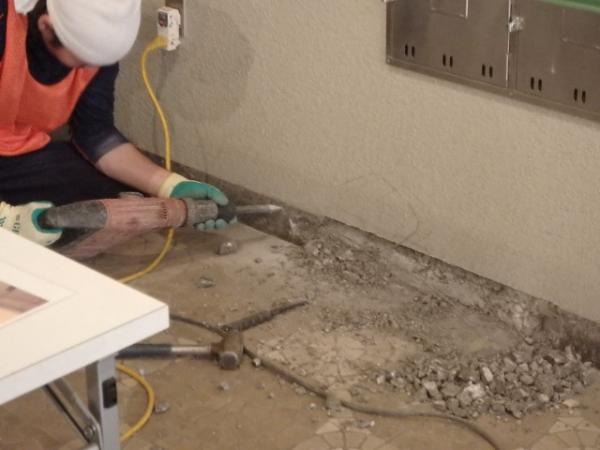

(1)エントランス床タイルはつり1 (2)エントランス床タイルはつり2 (3)エントランス外壁塗装剥離 (4)既存ポスト撤去、仮置き (5)エントランスふかし壁作成 (6)エントランス既存SD塞ぎ (7)エントランス左既存サッシ塞ぎ (8).エントランスEV横既存サッシ塞ぎ (9)男子便所解体 (10)男子便所先行配管、下地組 (11)女子便所解体 (12)女子便所先行配管、下地組 (13)給湯室解体、先行配管 (14)各階SDレバーハンドル交換 (15).各階SDドアクローザー交換
※来週の工事予定
・エントランス下地工事・エントランス塗装工事
・エントランス石工事
・電気工事
・2、4階給湯室・トイレ 間仕切り設置工事
・2、4階トイレ パーテーション一時撤去、他
