大規模修繕事例・進捗
Vホテル 外部改修工事

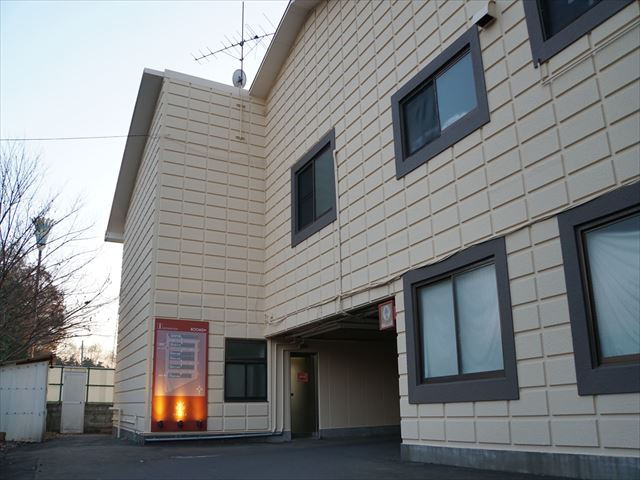

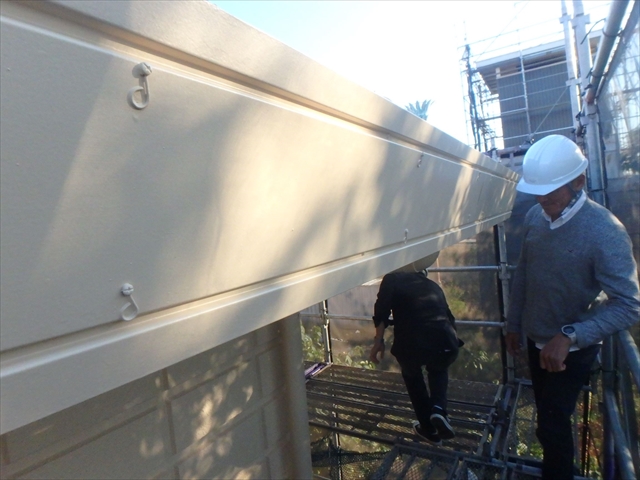

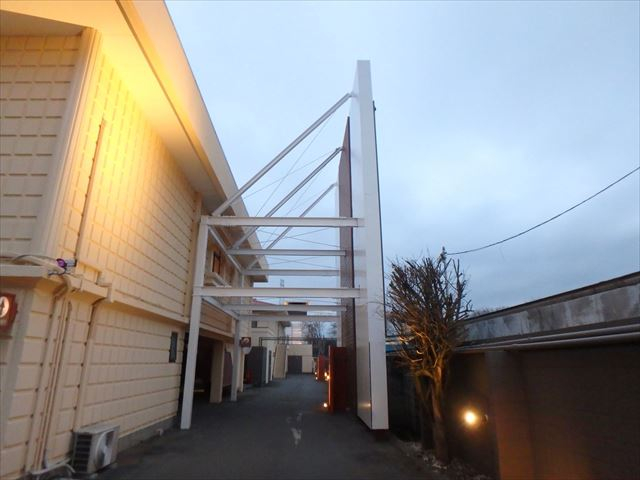

Vホテル外部改修工事工事完了期間: 2020年01月10日~ 2020年01月21日

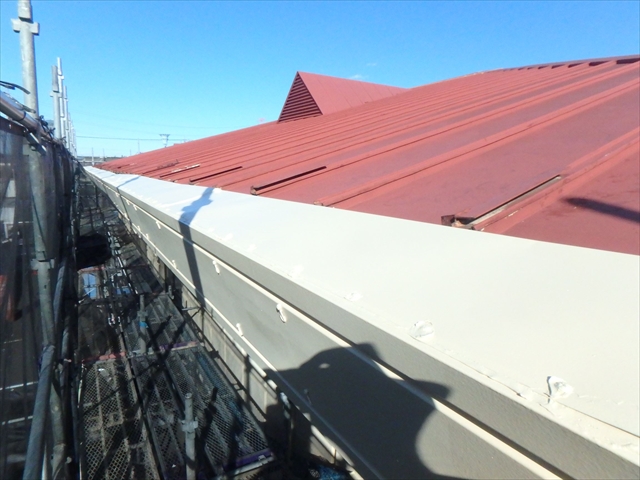

Vホテル外部改修工事第十週目期間: 2019年12月09日~ 2019年12月14日

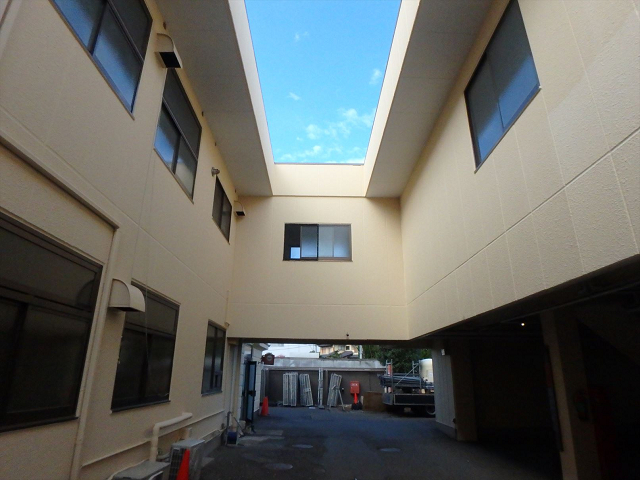

Vホテル外部改修工事第九週目期間: 2019年12月02日~ 2019年12月07日
Vホテル外部改修工事第八週目期間: 2019年11月25日~ 2019年11月30日
Vホテル外部改修工事第七週目期間: 2019年11月18日~ 2019年11月23日
Vホテル外部改修工事第六週目期間: 2019年11月11日~ 2019年11月16日

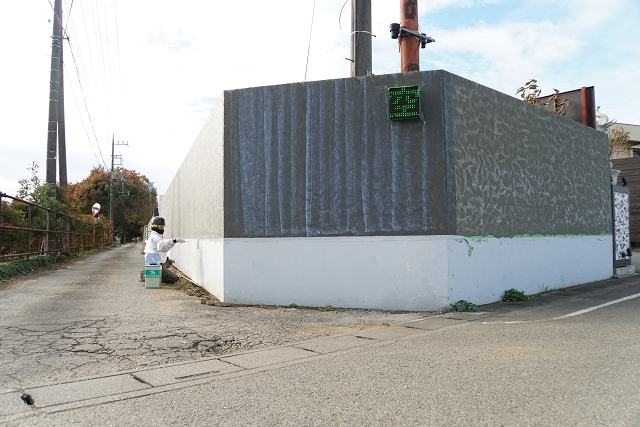

Vホテル外部改修工事第五週目期間: 2019年11月05日~ 2019年11月09日

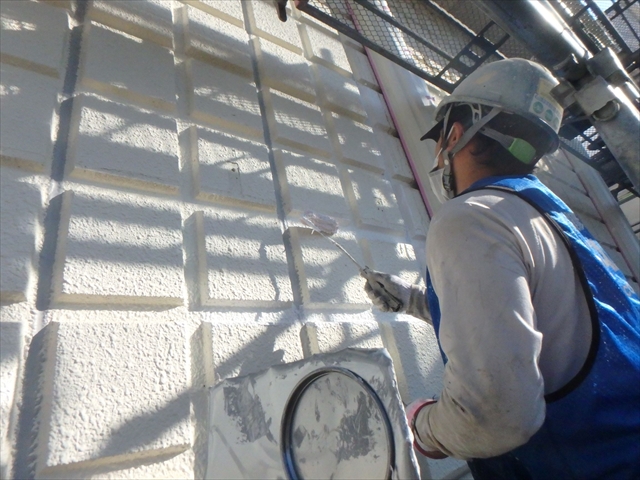

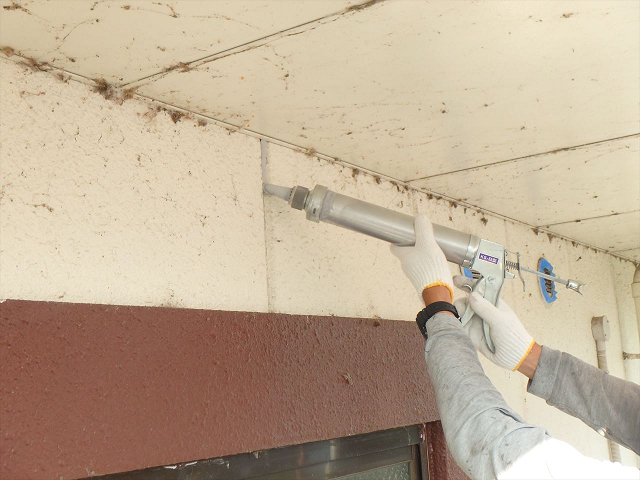

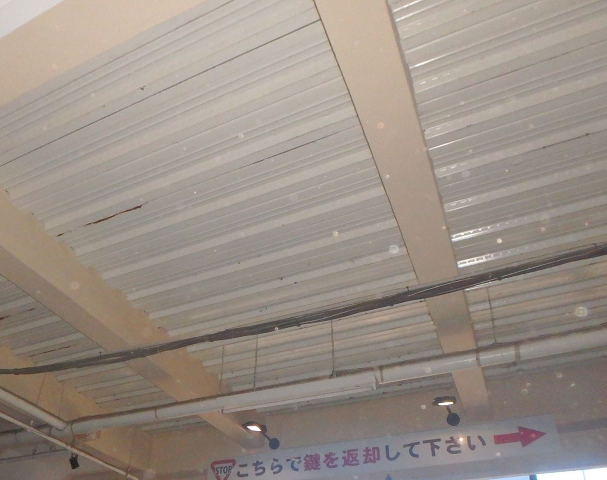

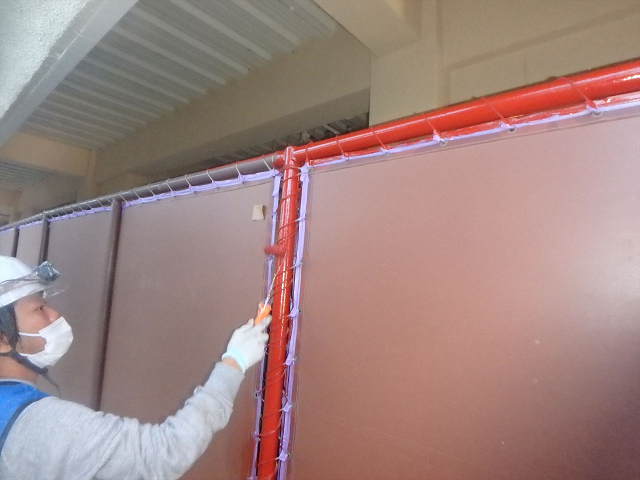

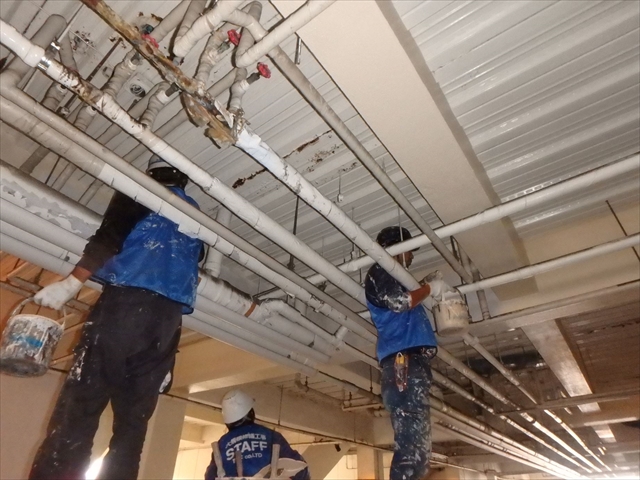

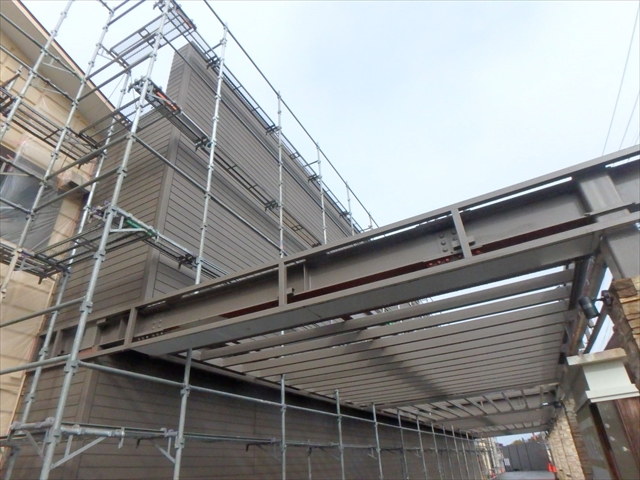

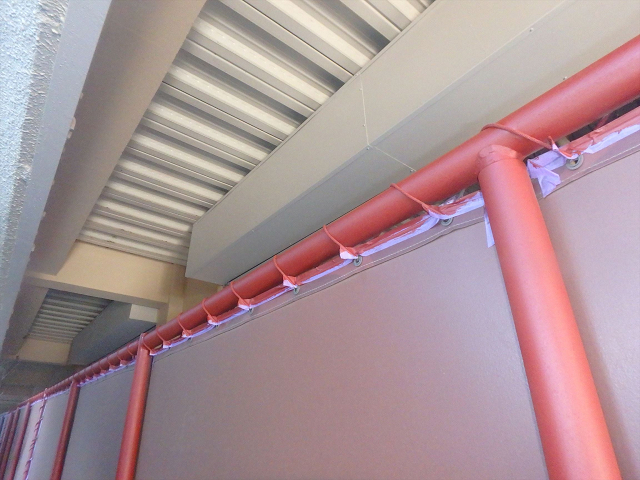

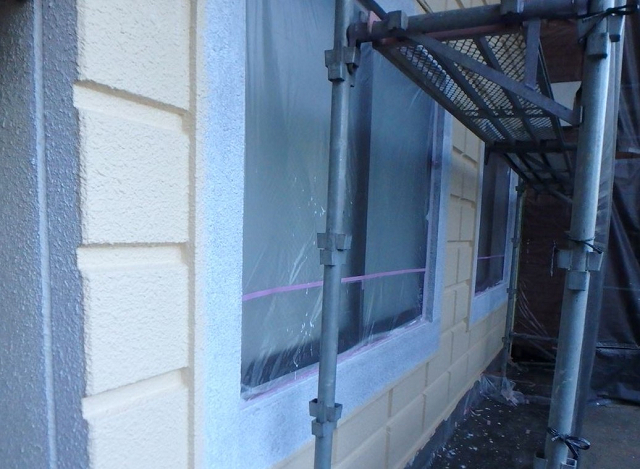

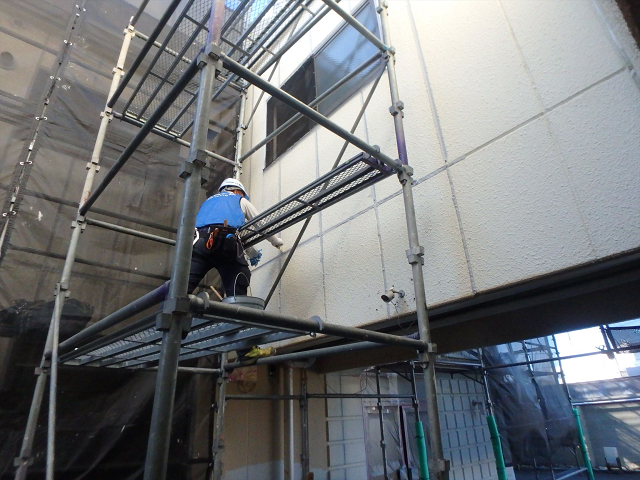

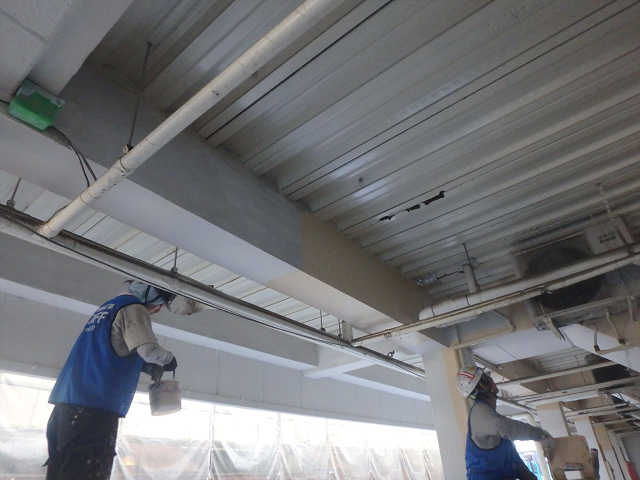

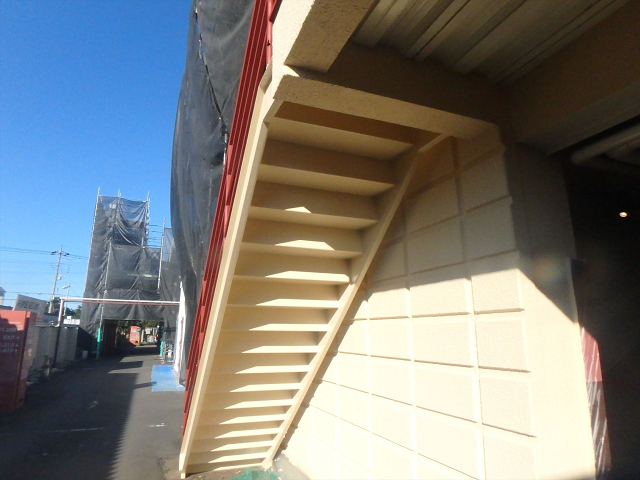

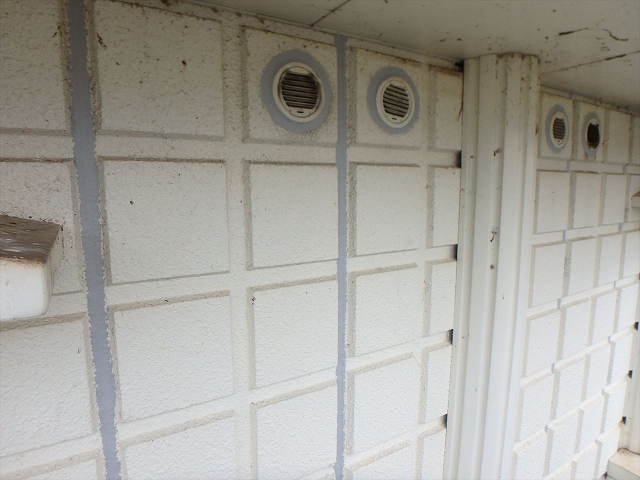

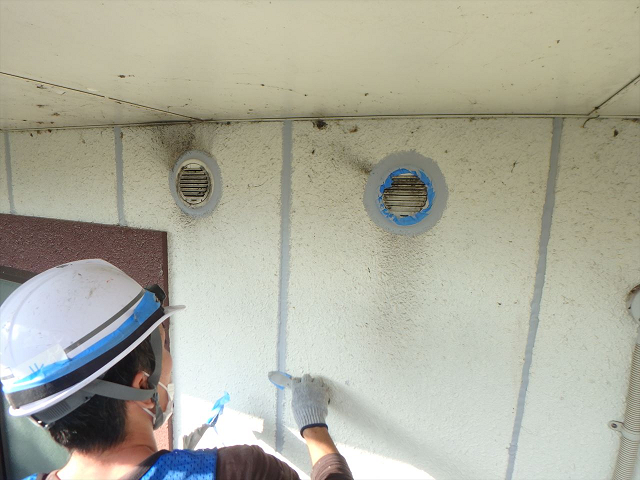

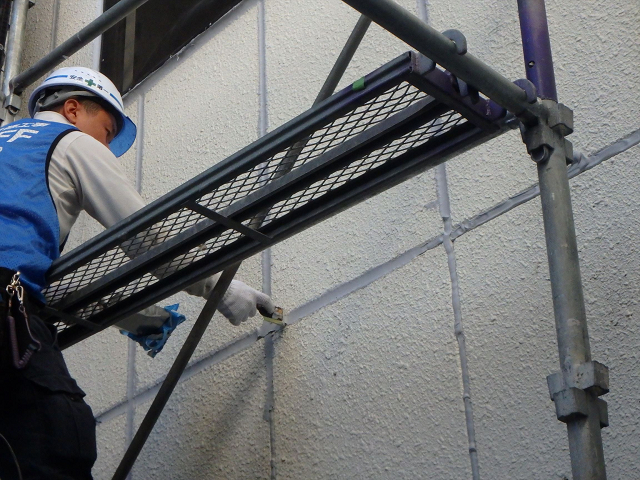

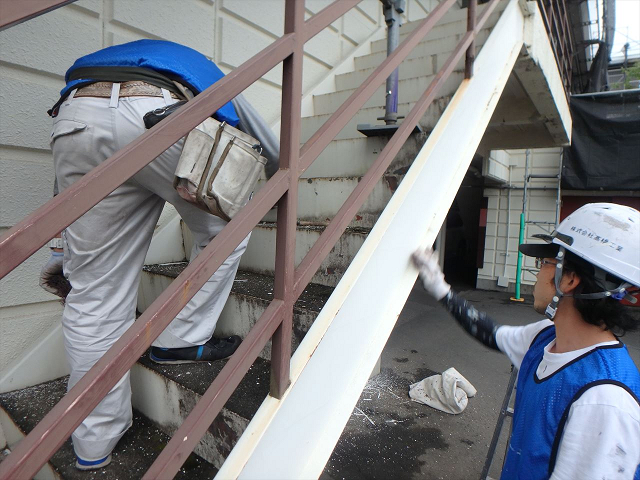

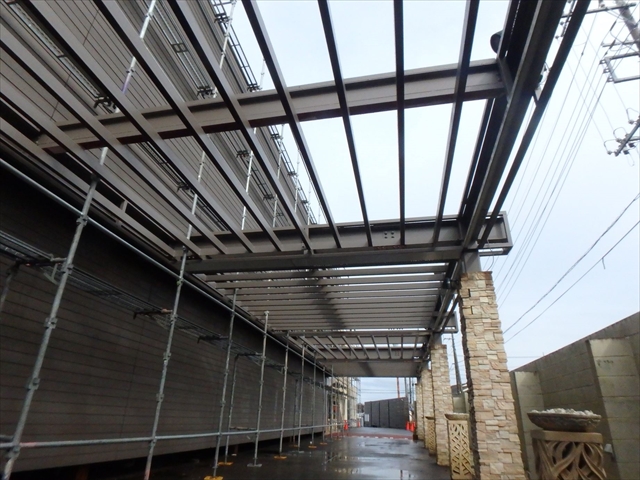

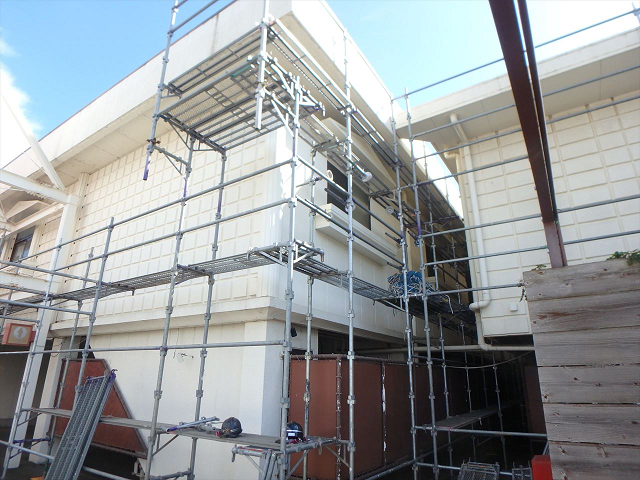

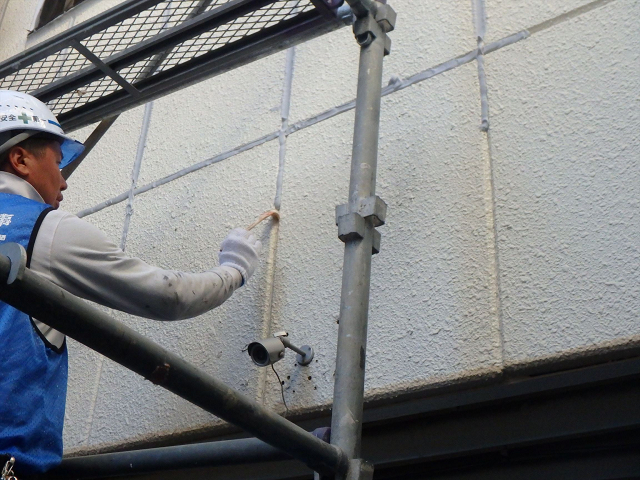

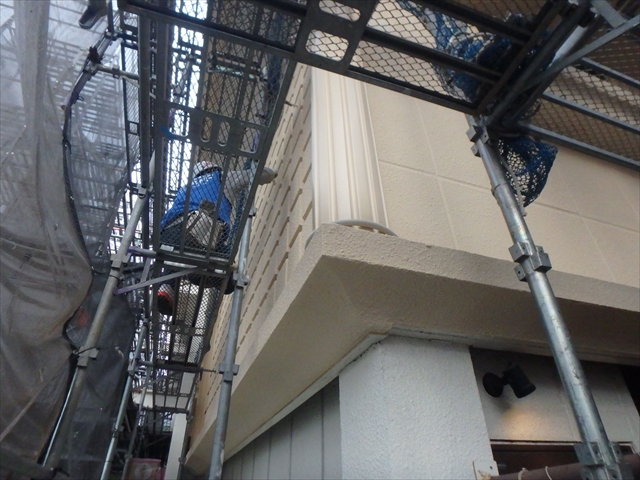

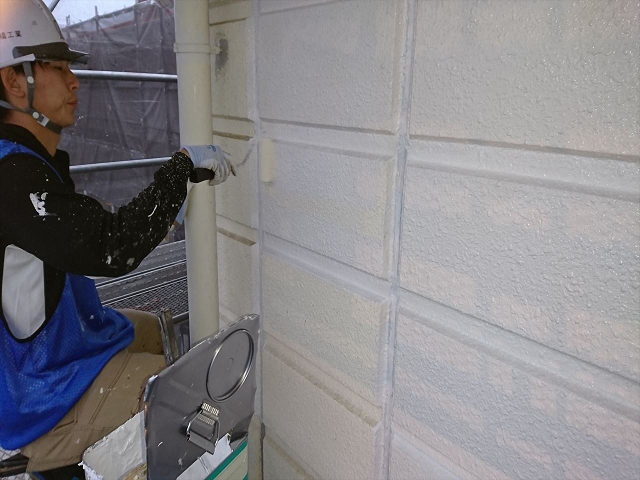

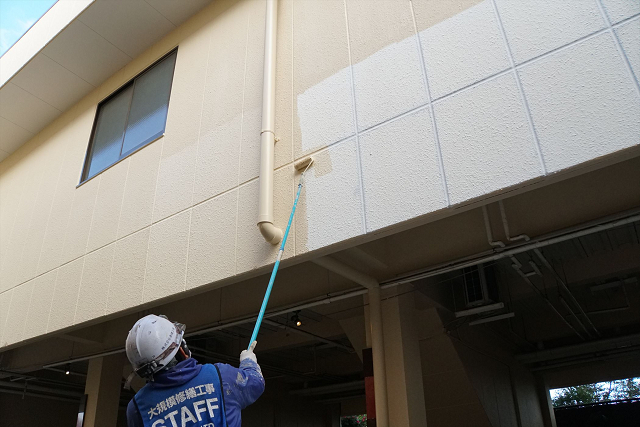

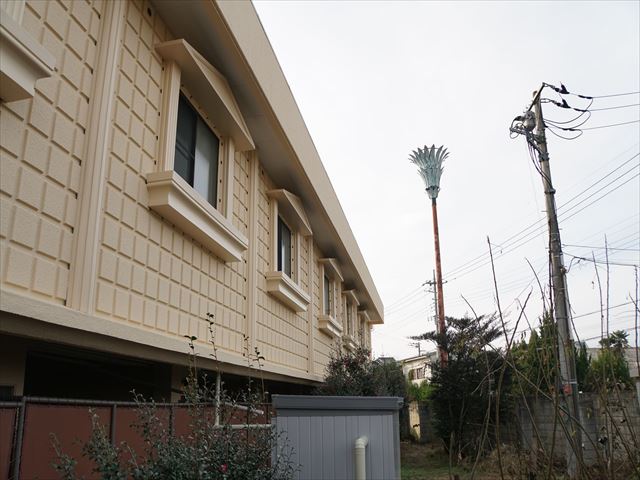

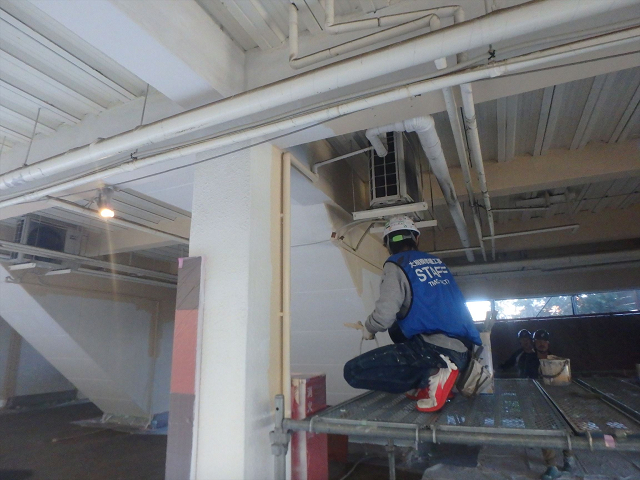

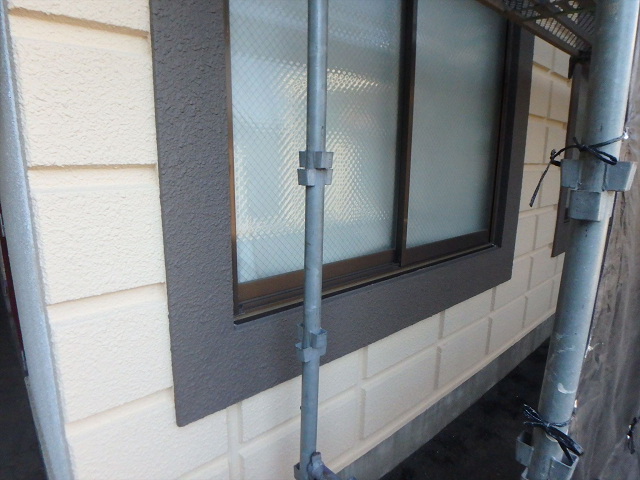

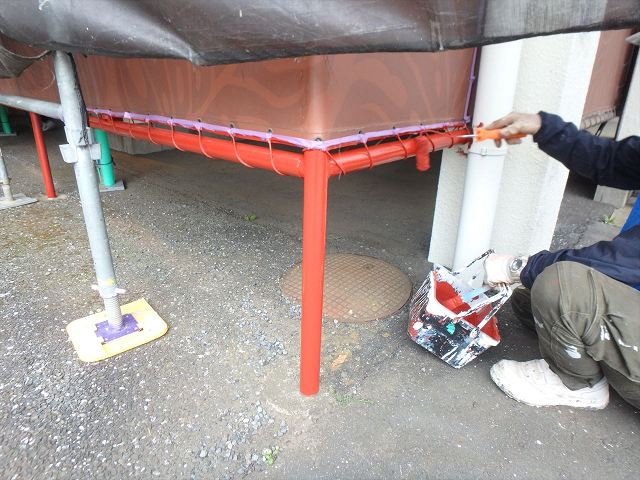

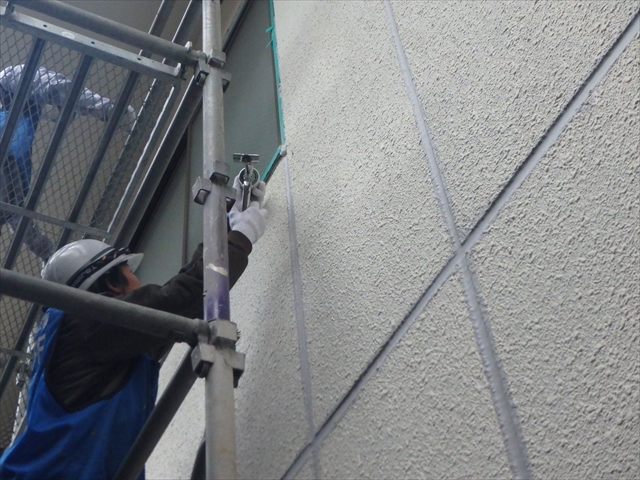

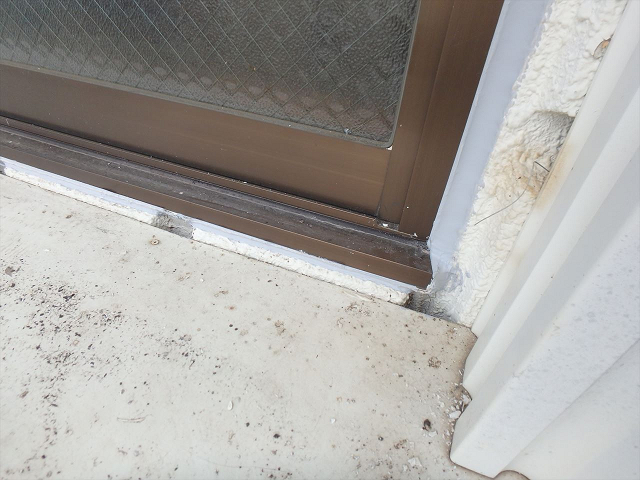

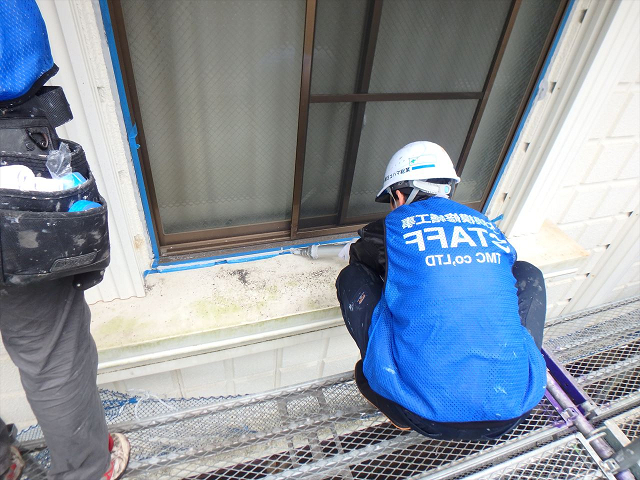

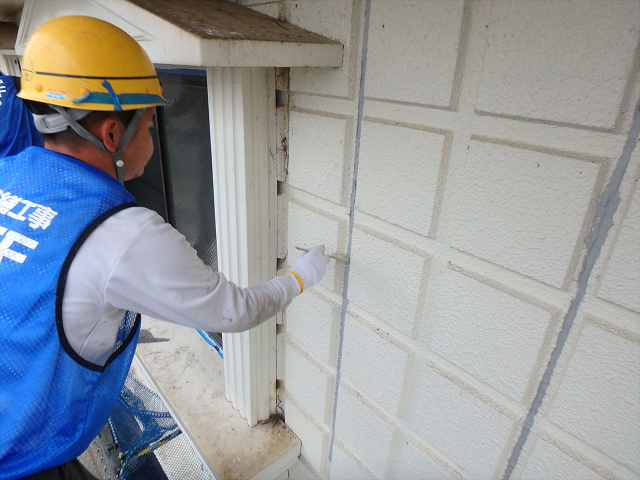

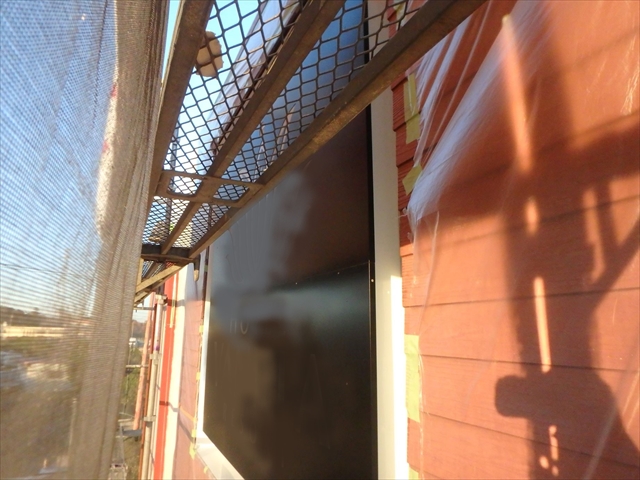

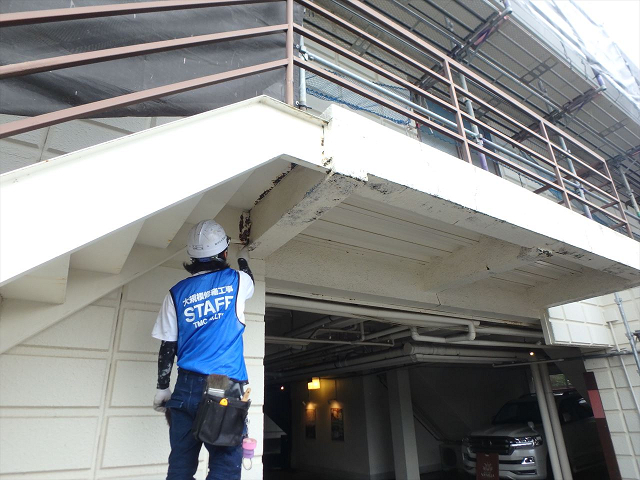

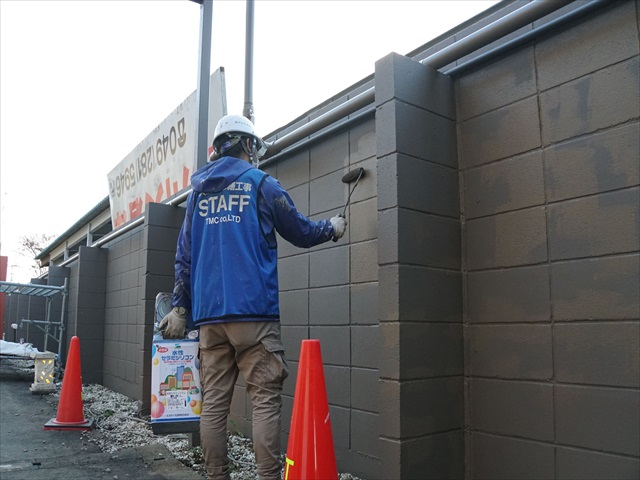

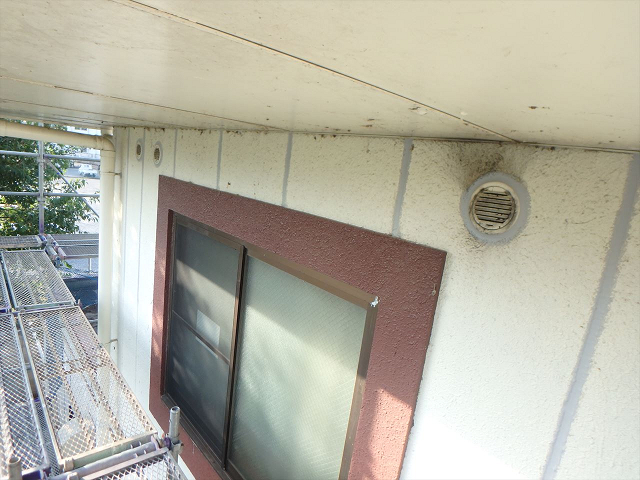

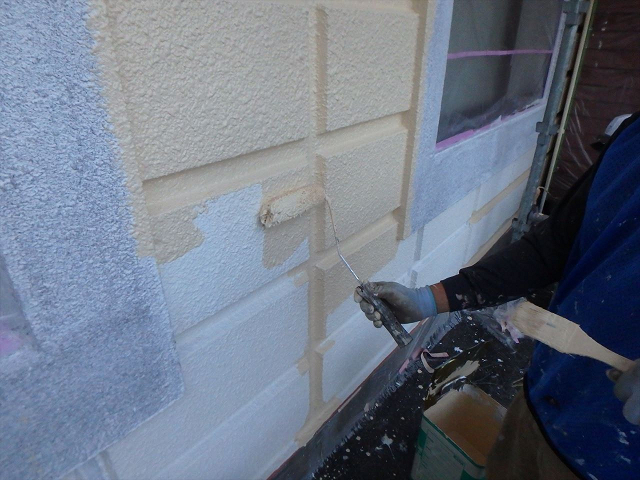

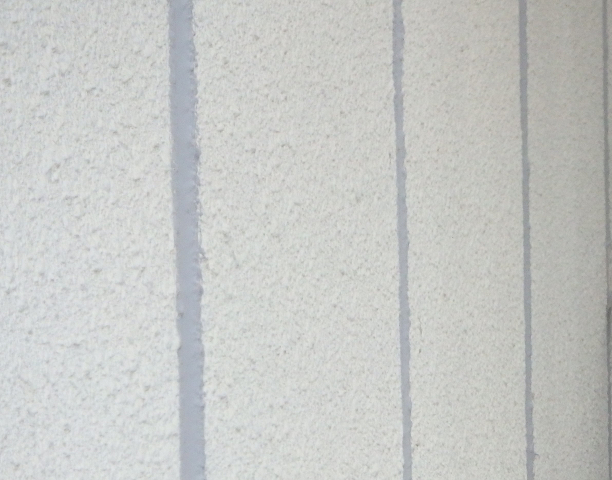

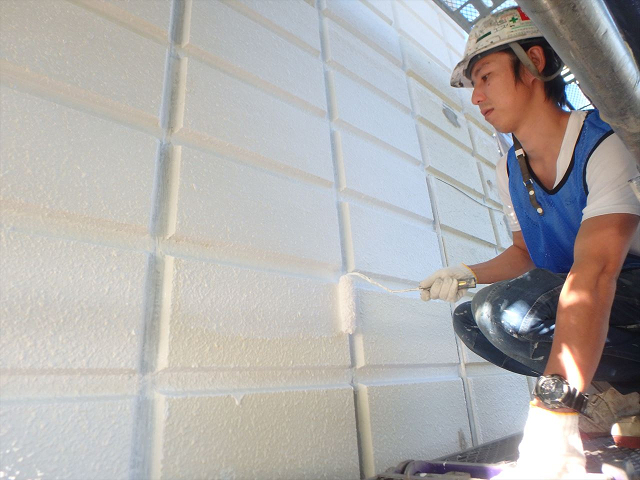

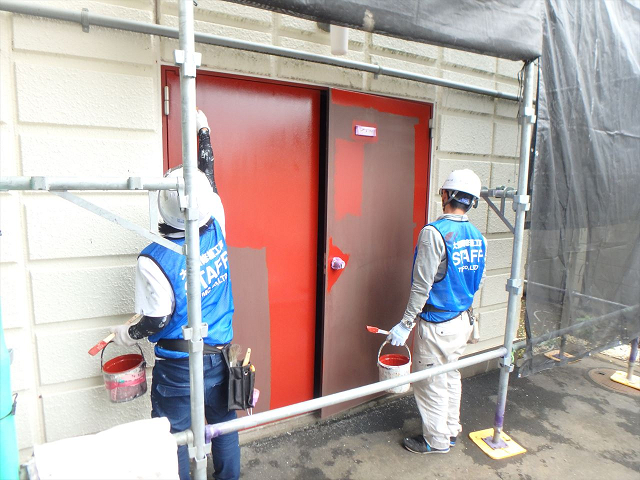

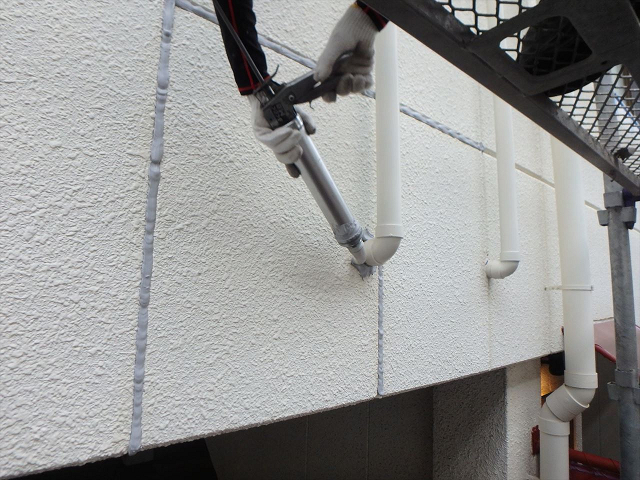

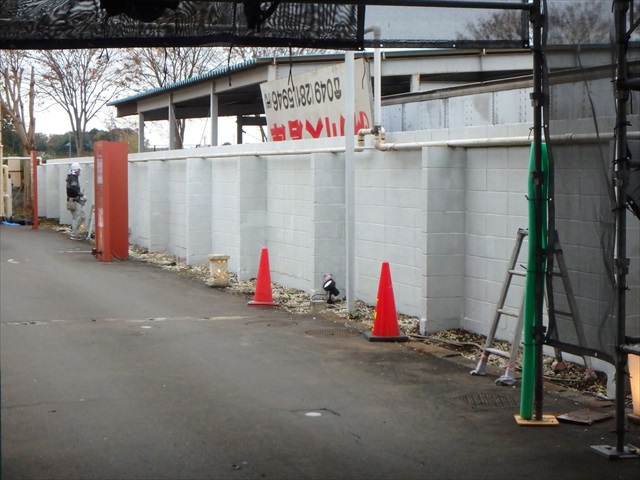

1.A棟 車路 天井梁・外壁塗装1 2.A棟 車路 天井梁・外壁塗装2 3.A棟 車路 天井梁・外壁塗装3 4.A棟 車路 天井梁・外壁塗装4 5.窓枠廻り塗装1 6.窓枠廻り塗装2 7.鉄骨階段塗装1 8.鉄骨階段塗装2 9.鉄骨階段塗装3 10.A棟 目隠し塀鉄枠錆止め塗装1 11.A棟 目隠し塀鉄枠錆止め塗装2 12.A棟 車路外壁シーリング打替え 13.A棟 車路外壁シーリング打替え プライマー塗布 14.A棟 車路外壁シーリング打替え へら押え1 15.A棟 車路外壁シーリング打替え へら押え2
※来週の工事予定

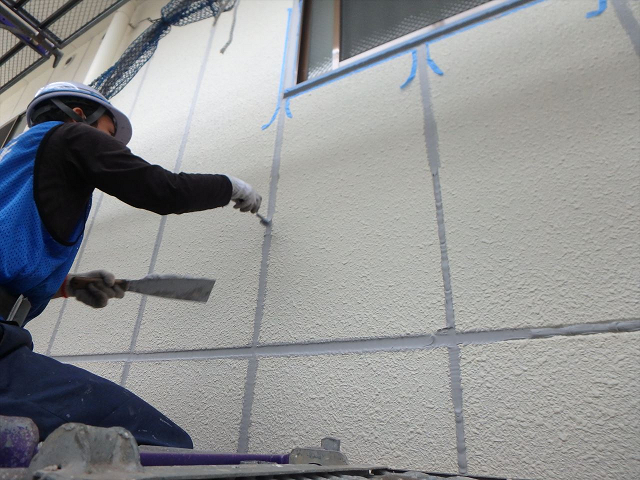

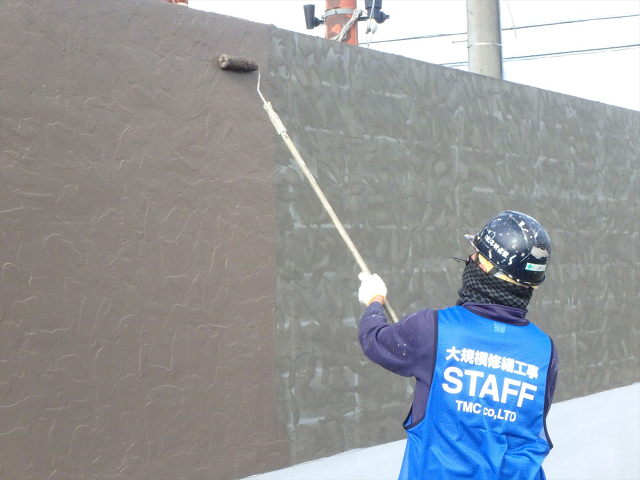

・シーリング工事・外壁塗装工事

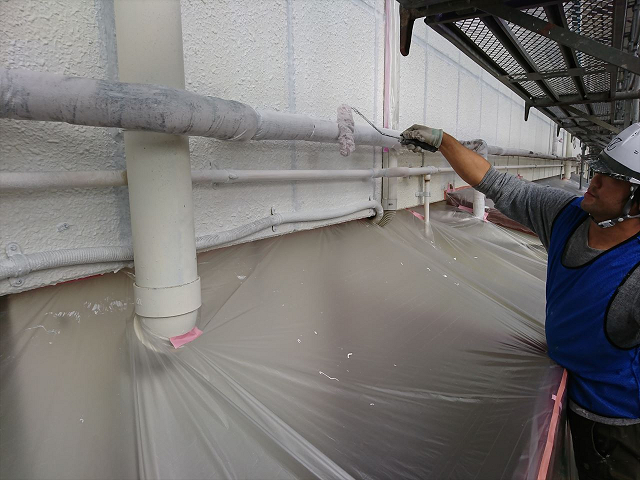

・鉄部塗装工事
・外構工事

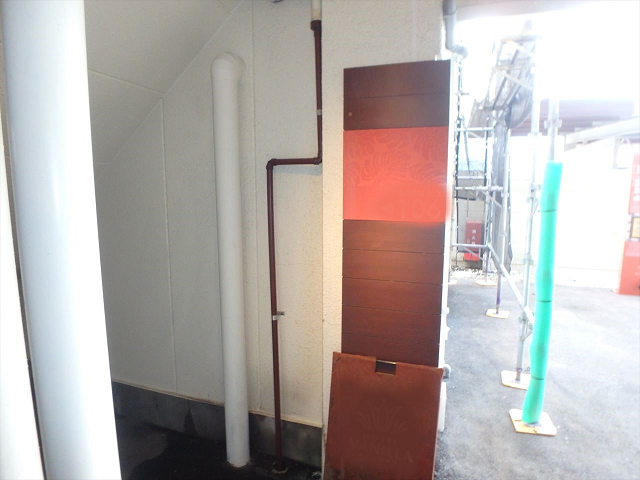

・漏水補修工事

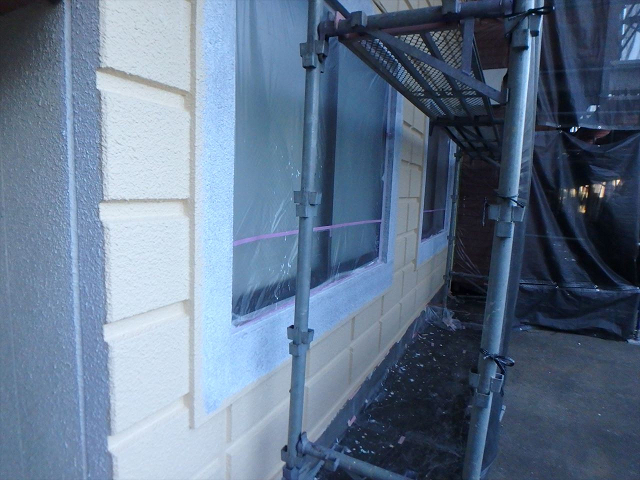

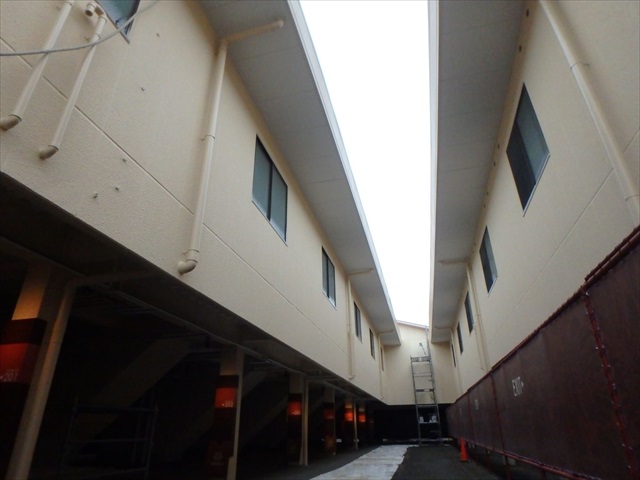

Vホテル外部改修工事第四週目期間: 2019年10月28日~ 2019年11月02日
Vホテル外部改修工事第三週目期間: 2019年10月21日~ 2019年10月26日
Vホテル外部改修工事第二週目期間: 2019年10月14日~ 2019年10月19日
Vホテル外部改修工事第一週目期間: 2019年10月07日~ 2019年10月12日

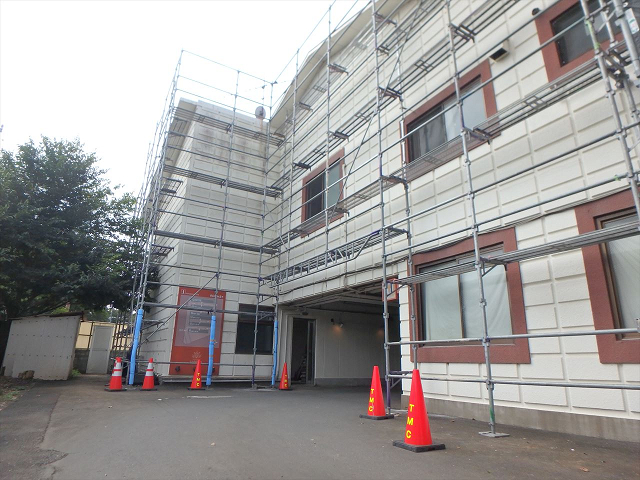

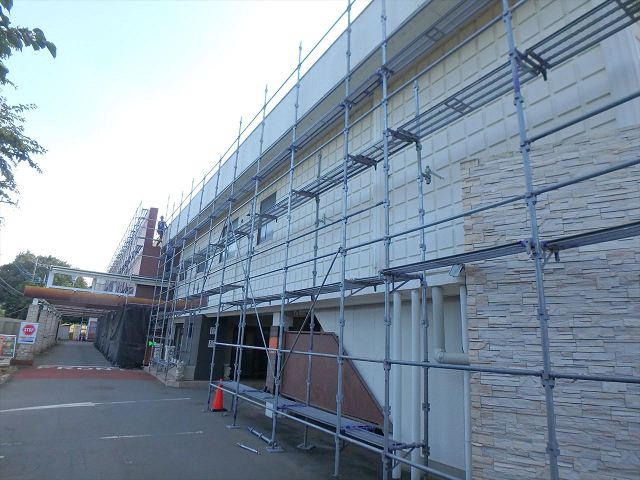

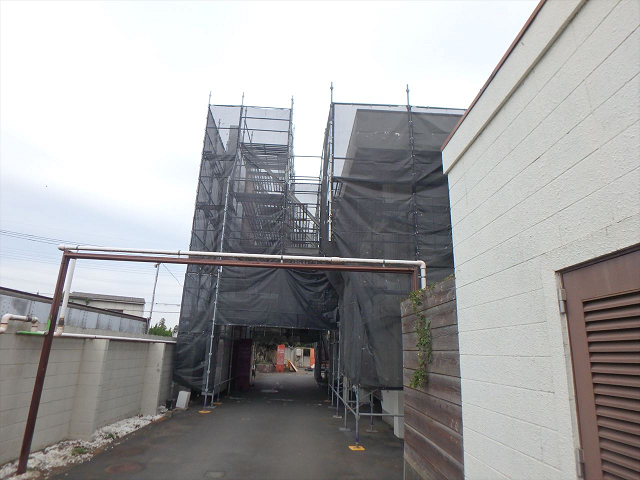

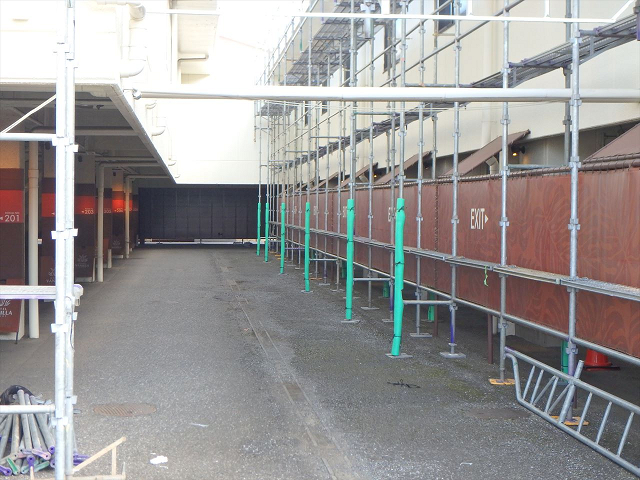

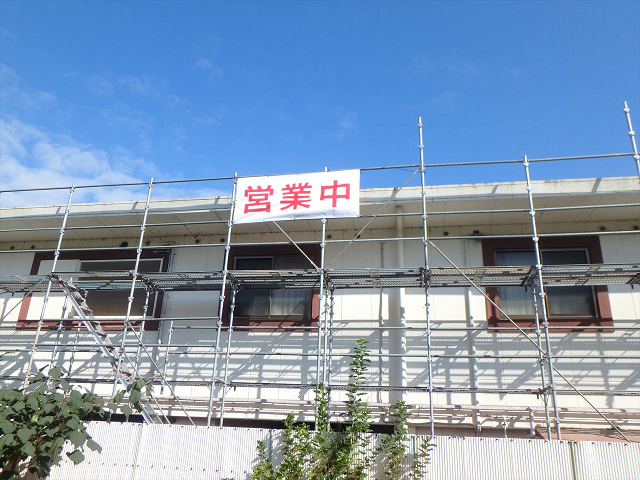

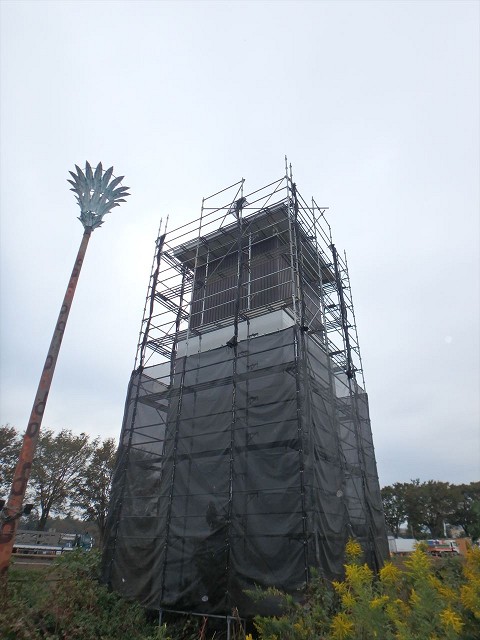

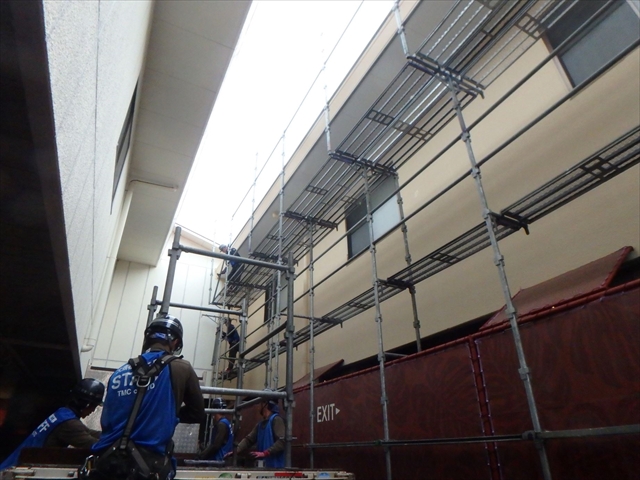

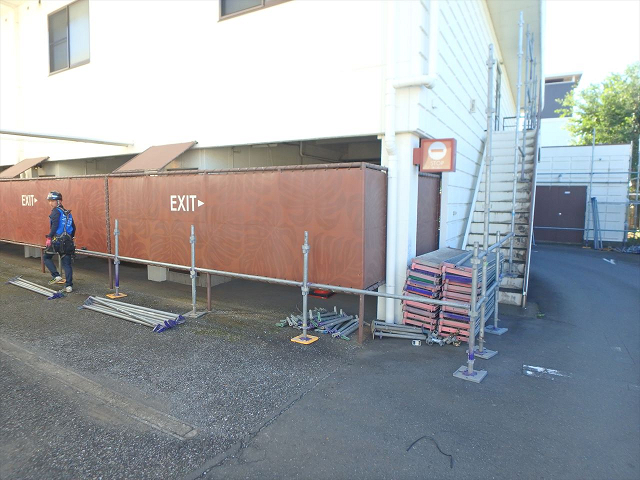

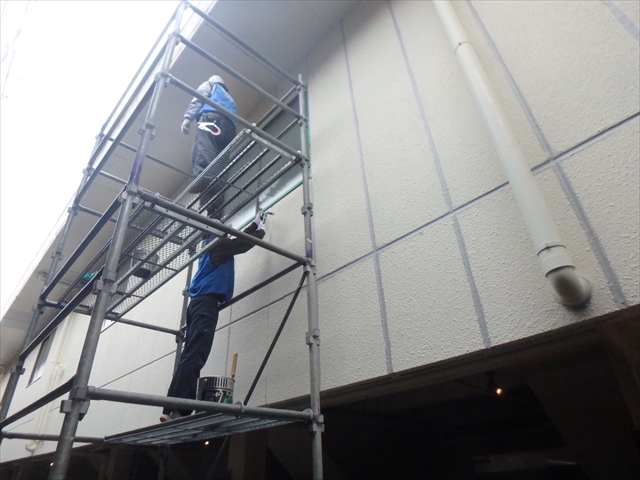

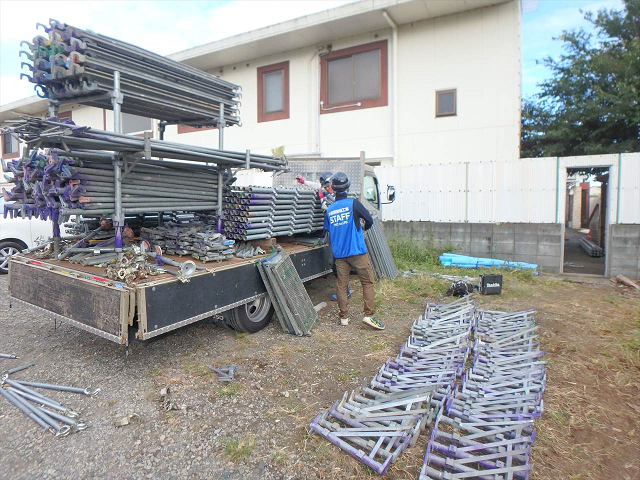

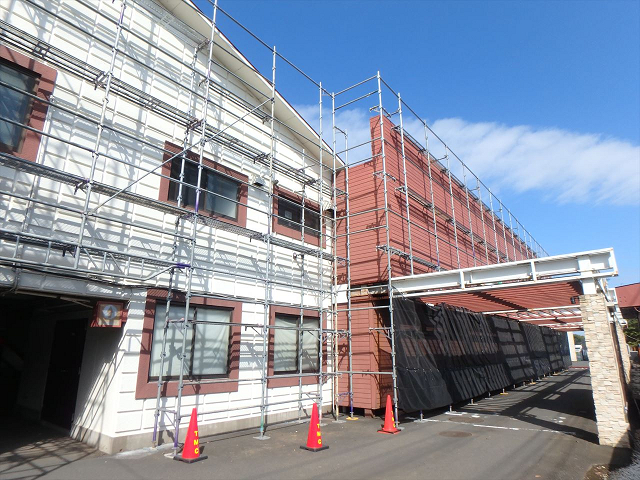

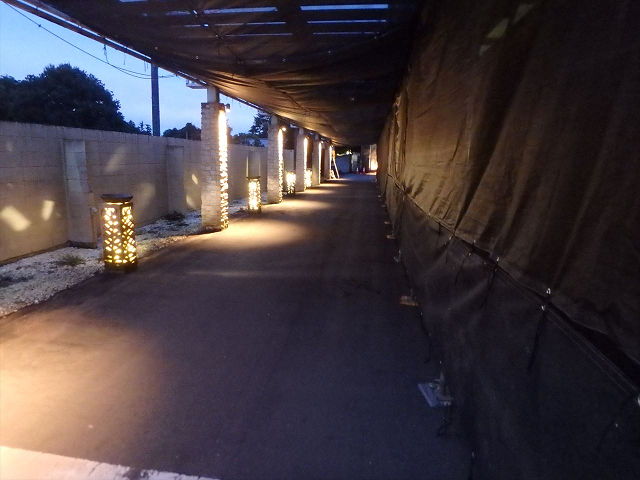

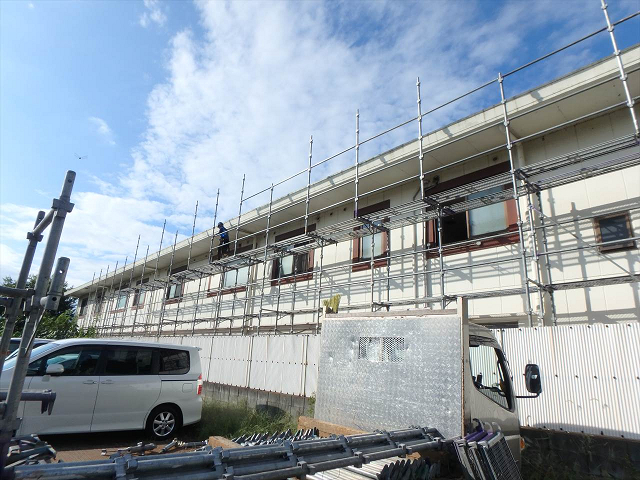

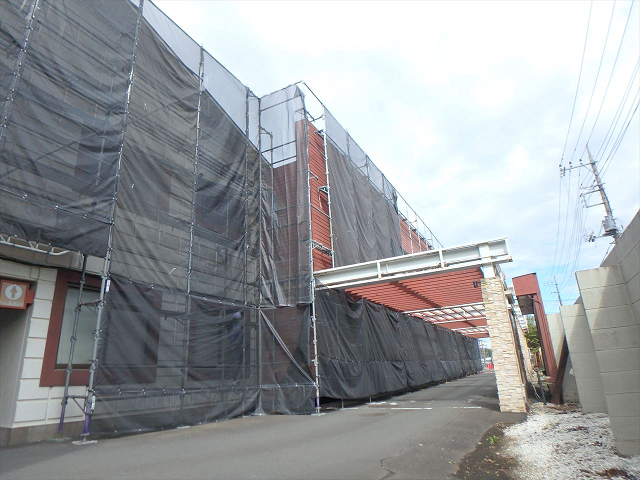

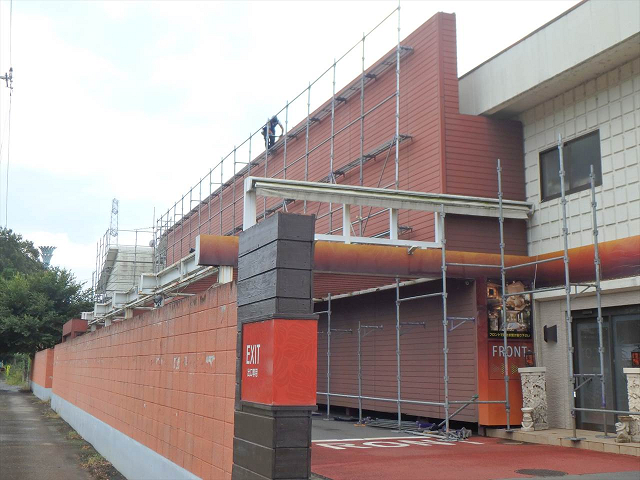

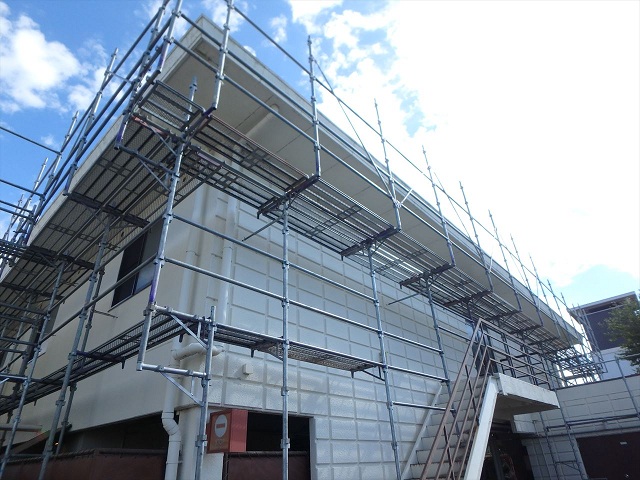

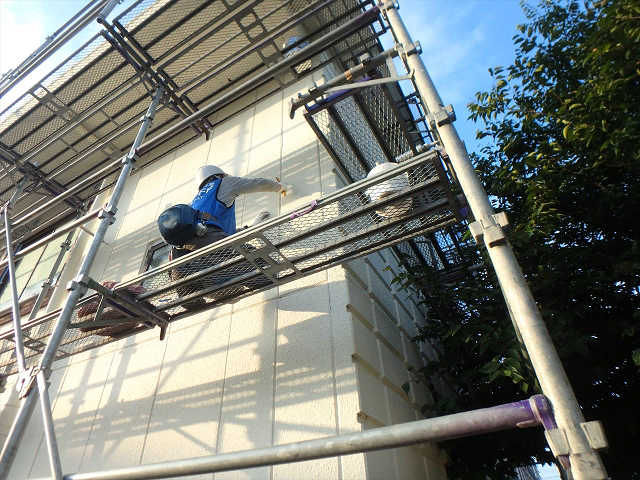

1.仮設足場設営 2.仮設足場設営B棟 東面1 3.仮設足場設営B棟 東面2 4.仮設足場設営B棟 東面3 5.仮設足場設営B棟 南面1 6.仮設足場設営B棟 南面2 7.仮設足場設営B棟 107-115前1 8.仮設足場設営B棟 107-115前2 9.仮設足場設営B棟 西面 10.仮設足場設営A棟 南面 11.仮設足場設営 A棟 東面 12.シーリング打ち替え B棟 南面(シーリング撤去) 13.シーリング打ち替え B棟 南面(シーリング充填) 14.シーリング打ち替え B棟 南面(へら押え) 15.シーリング打ち替え B棟 南面
※来週の工事予定
・仮設足場工事・シーリング工事
・鉄部塗装工事
